新校区建设项目(一期)工作周报(2021年3月8日—3月14日)

发布时间:2021-03-16 作者:谢旻剑 来源:发展规划处(新校区建设办公室) 编辑:谢旻剑 审核人:潘勇军 点击数:

新校区建设项目(一期)工作周报

2021年3月8日—3月14日)




上周主要完成事项

1.东南侧预留用地场地平整、南侧地块清表及东南侧院内道路土方清淤、回填和压实。

2.完成土方复测现场工作。

3.完成乌山街道征拆遗留问题(青苗)处理。

4.完成监理规划初稿。

5.场外居民出行道路与高塘岭街道对接,形成初步意见。

6.完成临水临电施工方案。

7.将施工图方案调整意见提交设计院。


本周主要工作计划

1.继续进行场地清表、东南侧预留用地场地平整、东南侧院内道路土方清淤、回填和压实。

2.确定居民出行道路的最终方案及价格。

3.EPC单位出具土方复测报告。

4.督促监理单位尽快审查EPC单位报送的施工组织设计,并拿出审批意见。

5.确定临水临电最终价格,并开始实施。

6.与高塘岭街道对接,督促3月15日前完成场内低压杆线迁移。

7.开展施工图设计相关工作。




待解决问题与事项

1.东南侧院内道路土方回填至设计标高,因地势高差大,需放坡,否则土方将会出红线外。

2.地块东南角红线周围因连续雨水天气已出现大面积积水,将淹没到红线外青苗,EPC单位需尽快提出处理方案。



本周要闻

1.3月8日,副院长高鸿前往市公建中心、市教育投对接新校区建设项目(一期)前期施工进度滞缓、施工组织及设立议事机构等事宜,新建办参加。

2.3月9日,副院长高鸿前往区资规局对接新校区二期用地330亩左右的征地手续及新校区周边控规1000-1500亩事宜,新建办参加。

3.3月10日,副院长高鸿前往市公建中心出席“信息职院项目技术对接、清单交底调度会”。会后,就新校区建设项目施工进度滞缓与设立议事规则等事宜与产教投总经理张平交换意见,新建办参加。

4.3月11日,长沙市产投集团组织召开我院新校区二期征地及新校区周边控规对接交流会,院长陈剑旄、副院长高鸿、余求根,长沙市产投集团董事长彭鉴西、廖鹏出席,学院新建办、党政办、长沙市产教投公司相关负责人参加。



本周施工现场记录

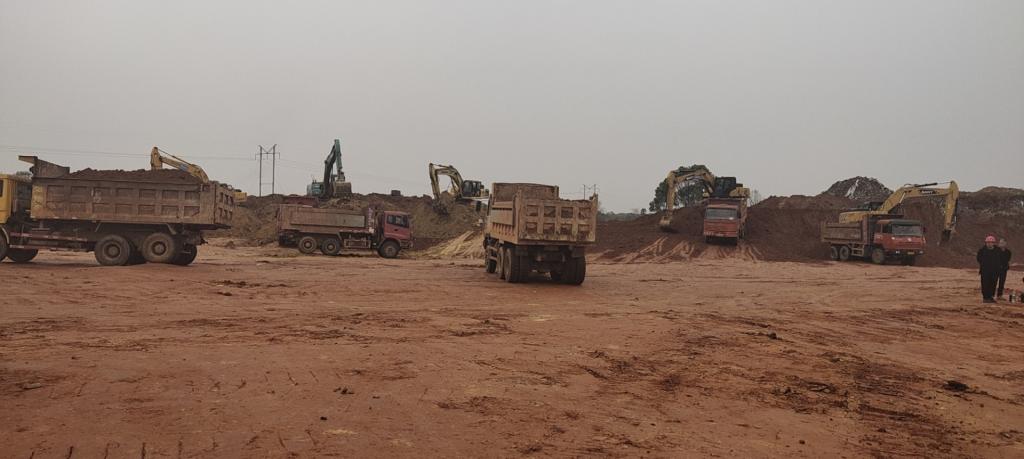

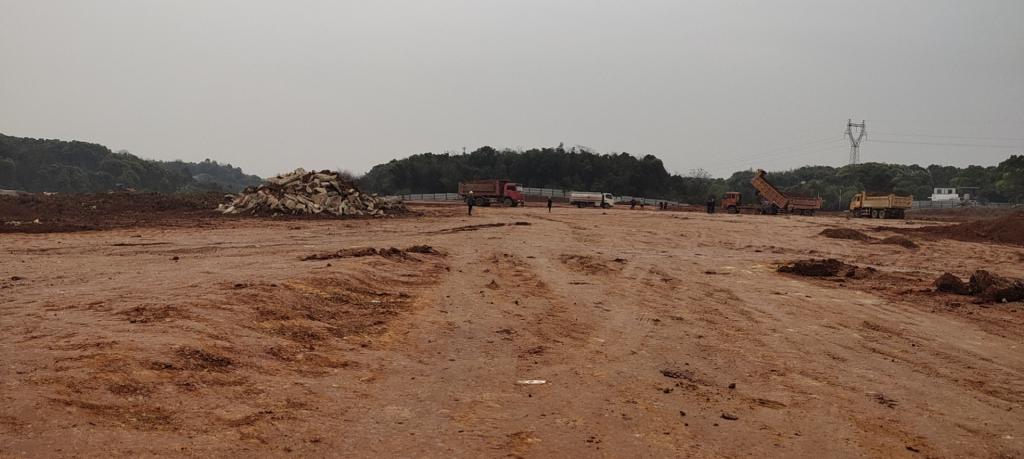

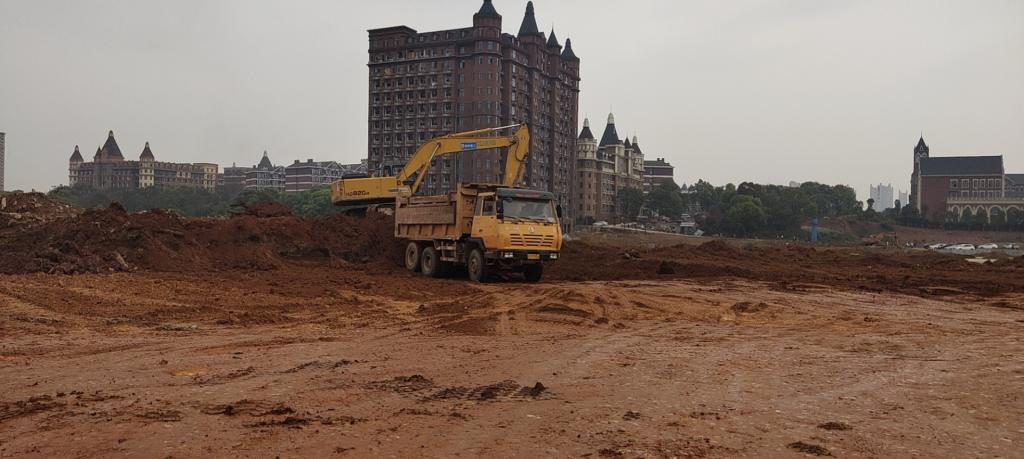

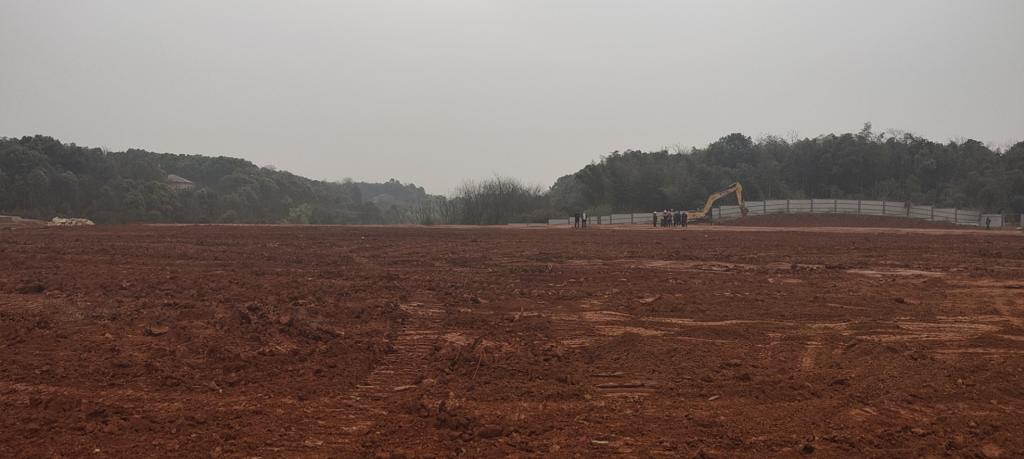

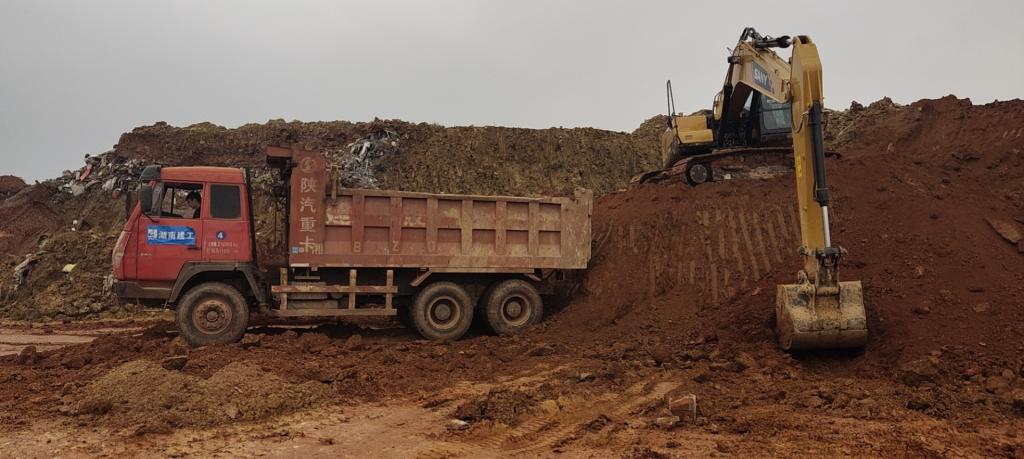

1.东南侧预留用地场地平整、南侧地块清表及东南侧院内道路土方清淤、回填和压实。



2.副院长高鸿现场查看便道施工质量及进度
