新校区建设项目(一期)工作周报
(2021年3月15日—3月21日)
上周主要完成事项
1. 现场清表,土方平整;
2. 南向积水处理方案确定;
3. 完成树木移栽方案;
4. 现场配备安保措施;
5. 确定高原路、高教路的红线位置;
6. 南向永临道路基础淤泥换填进行取样送检;
7. 提交信息职院图纸进行内审;
8. 与望城区审批局对接人防工作。
本周主要工作计划
1.因上周连续雨水天气,临建基础及场地硬化未按计划完成,本周继续进行,预计完成全部工作;
2.按照3月17日现场办公会议精神,上周已与区自来水公司进行现场踏勘,本周完成临水重新报窗,启动接入工作。
3.确定南侧永久围墙设计及施工方案;
4.督促完成临时便道施工;
5.按内审意见修改图纸;
6.开始进行报建工作。
待解决问题与事项
1.总体进度方面:施工方、全过程咨询方需提供具体组织机构人员及施工组织方案,加快施工进度,临建设施在3月份完成;
2.树木移栽方案还未确定;
3.临电需施工方多与望城电力局多对接沟通;
4.特殊楼栋、会议室的声、光、电设计及设备费用未确定。
本周要闻
1.3月15日,副院长高鸿就新校区二期新征地及用地控规等事宜与区政府副区长苏敏芳交流,新建办陪同参加。
2.3月15日,副院长高鸿主持召开新校区建设项目调度会,新建办、长沙市工程公建中心、长沙市产投集团、EPC总承包单位及监理单位负责人参会。
3.3月17日,望城区委常委、组织部长陶建军,望城区政府副区长苏敏芳一行就我院新校区建设项目存在的困难及当前需要解决的问题到项目建设现场进行调研,院长陈剑旄、副院长高鸿、纪委书记姚庆武出席会议,党政办、新建办参加会议。
4.3月18日,院长陈剑旄就新校区永临围墙、项目质量、项目建设进度以及周边道路配套设施等前往新校区项目施工现场调研,新建办陪同调研。
5.3月19日,副院长高鸿前往区重建中心、区电力局对接新校区周边道路配套设施及电源回路修建等事宜,新建办陪同参加。
6.3月19日,学院召开新校区BOT项目热水、直饮水方案及新校区文化建设项目方案论证会议。院长陈剑旄等院领导出席,宣传统战部、资产管理处、新校区建设办公室相关部门负责人及工作人员参加会议。
7.3月20日,学院召开新校区智慧校园框架方案论证会,院长陈剑旄等院领导出席,相关职能部门及二级教学院部负责人参加会议。
本周施工现场记录

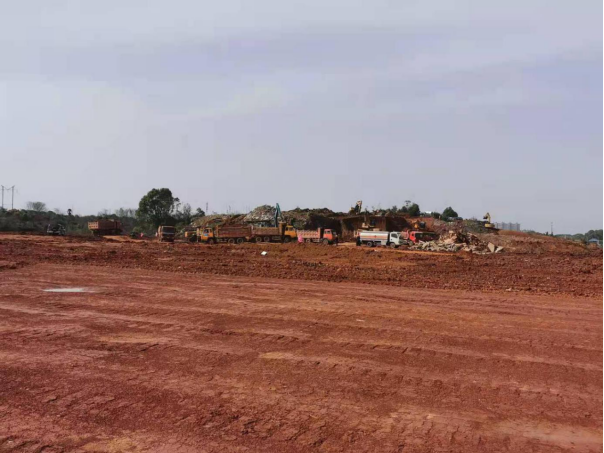

1.现场施工

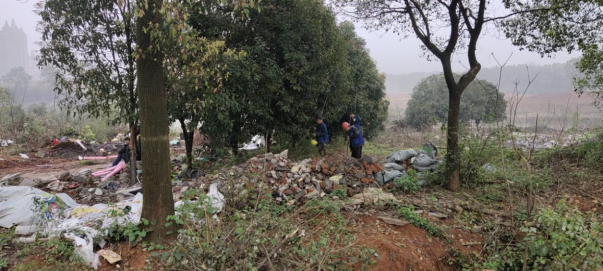

2.文物勘探

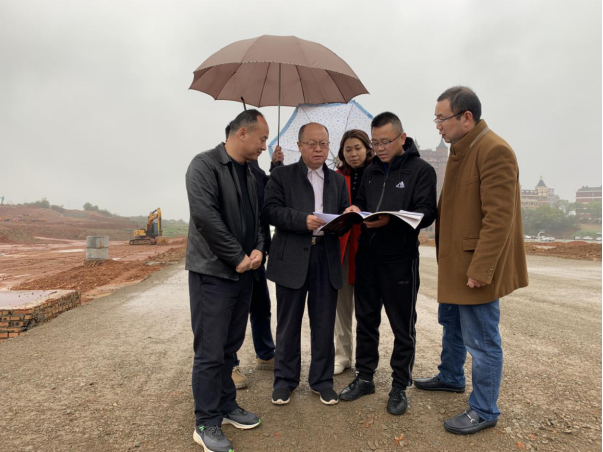

3.望城区委常委、组织部长陶建军,望城区政府副区长苏敏芳就我院新校区建设项目存在的困难及当前需要解决的问题莅临我院新校区项目建设现场进行调研。

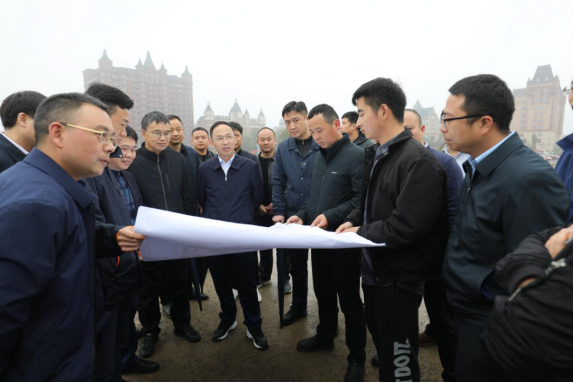

4.院长陈剑旄就新校区永临围墙、项目质量、项目建设进度以及周边道路配套设施等前往新校区项目施工现场调研。
