新校区建设项目(一期)工作周报(2021年3月22日—3月28日)

发布时间:2021-03-30 作者:谢旻剑 来源:发展规划处(新校区建设办公室) 编辑:谢旻剑 审核人:潘勇军 点击数:





新校区建设项目(一期)工作周报

2021年3月223月28日)





上周主要完成事项

1.现施工区域垃圾外运(已完成);

2.启动自来水的接驳工作(3月25日已报新装工程预算);

3.临时围挡往南移,喻家坡的半幅路清表完成(3月26日完成喻家坡路半幅道路清表工作,围挡南移动未完成);

4.上报部分施工方案;

5.场外村民临时道路完成(3月26日已完成);

6.开始进行报建工作(3月23日建筑图已经提交);

7.西向村民道路断路,鱼塘清淤回填(3月27日已完成道路断路,3月26日鱼塘积水已经排除,清淤工作已启动);

8.场内低压杆线拆除(3月27日已完成);

9.施工图设计:各个专业继续深化图纸中。



本周主要工作计划

1.正式围墙标准段样板段施工;

2.聚缘路以南的土方平衡完成70%;

3.北区土方清表、回填(计划3月30日机械化另一土方施工班组机械设备进场开始施工);

4.场地清表工作完成90%;

5.场地内捐赠树木移栽;

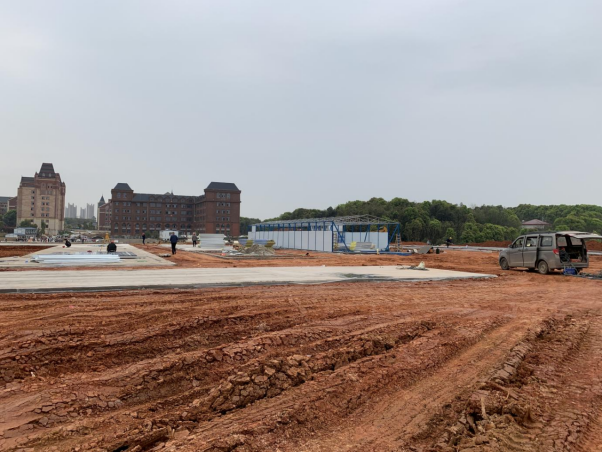

6.完成临建部位的基础、室外管网及部分场地硬化,板房搭设完成80%;

7.与自来水公司完成预算对接工作;

8.核对各项经济技术指标及造价,各专业继续深化图纸以及智慧化校园、景观任务书。





待解决问题与事项



1.施工单位需及时提供施工总体进度计划及施工平面图;

2.特殊楼栋、会议室的声、光、电设计及设备费用未确定。

3.主要材料设备考察方案及计划;

4.监理单位及时提供监理周报;

5.确定便道、苗木移栽、220KV电线杠迁改变更方案及造价。



本周要闻

1.3月22日,学院召开新校区建设项目(一期)调度会,副院长高鸿、市公建中心总工程师刘学武出席,市公建中心、市教育投、EPC总承包单位、监理单位及学院新校区建设办公室相关负责人和工作人员参加会议;

2.3月25日,副院长高鸿前往新校区施工现场检查施工进度及质量;

3.3月26日,学院党委书记赵兴舟、院长陈剑旄前往望城区政府就新校区征地及用地控规等事宜与区委书记刘拥兵等进行洽谈,党委委员、副院长高鸿,党委委员、副院长余求根及学院党政办、新建办负责人陪同参加。




本周施工现场记录

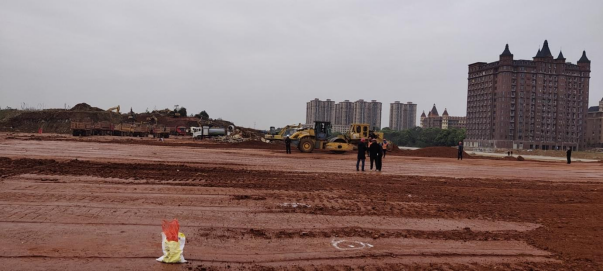

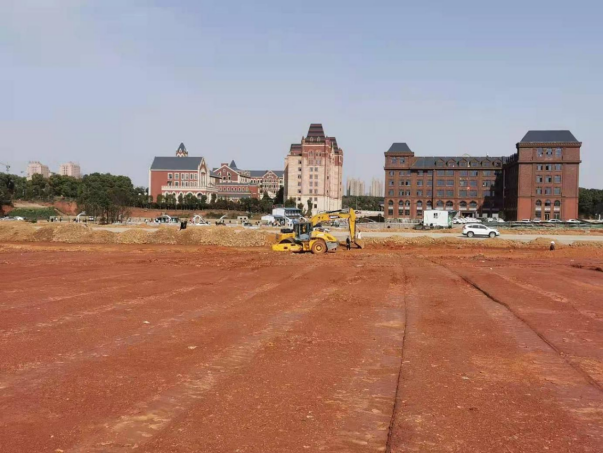

1. 现场施工





2.副院长高鸿就新校区项目质量、项目建设进度前往新校区项目施工现场调研。



3.高塘岭街道书记刘国富一行到我院新校区项目现场调研施工建设与环境维护工作。
