新校区建设项目(一期)工作周报
(2021年3月29日—4月4日)
上周主要完成事项
1.临时围挡往南移未完成,喻家坡的半幅路清表已于3月26日完成;
2.聚缘路以南的土方平衡完成70%(未完成,3月30日-4月1日因居民阻工,导致项目进度无法推进,3月31日晚街道召开协调会,答复3天后解决问题);
3.北区土方清表、回填,已按计划于3月30日机械化土方施工班组机械设备进场开始施工;
4.场地清表工作完成80%;
5.喻家坡路积水截留的排水管网施工未完成,待停雨启动施工;
6.场地内捐赠树木移栽未完成,因下雨道路无法通行;
7.场内低压杆线拆除3月27日已完成;

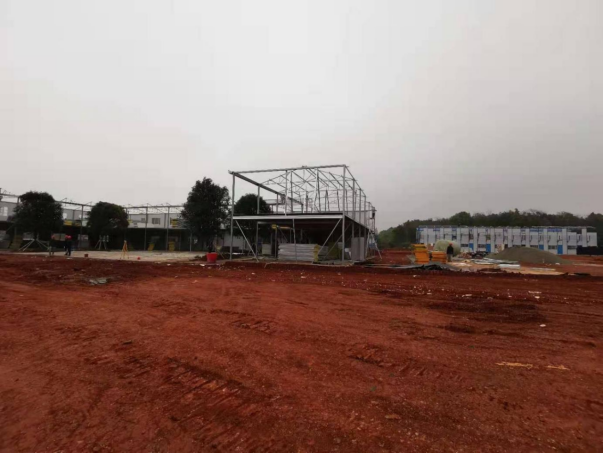

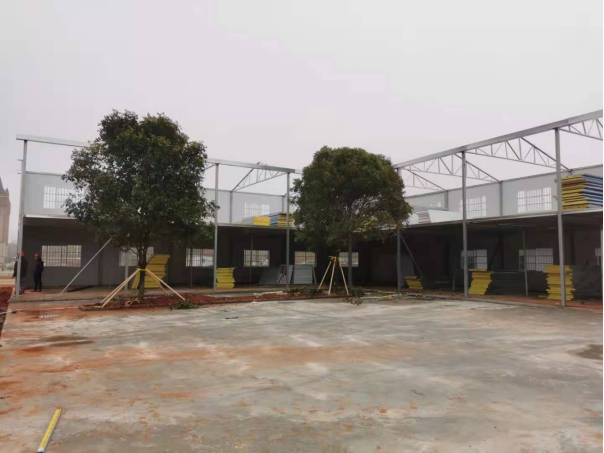

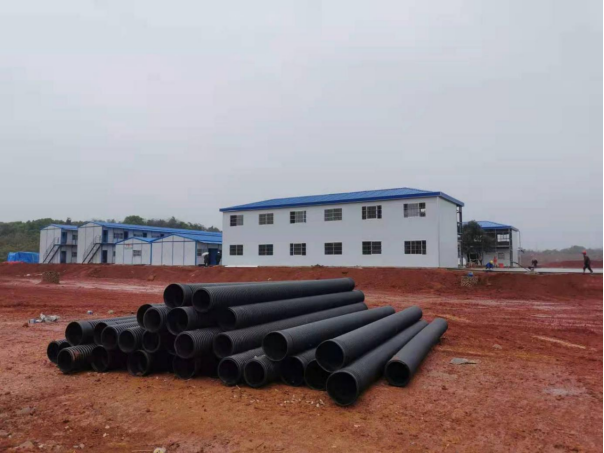

8.室外管网及部分场地硬化、板房搭设完成80%;
9.各专业深化图纸,智慧化校园由于改动较大,正在开展相关设计工作。
本周主要工作计划
1.完成喻家坡路积水截留的排水管网施工;
2.板房搭设完成,临建区域室外管网及场地硬化完成至80%;
3.场地内捐赠树木移栽;
4.根据变更意见,完成正式围墙标准段样板段施工;
5.完成北区土方清表;
6.聚缘路以南的土方平衡完成至70%;
7.高原路内部道路污水管道安装完成至20%;
8.正式围墙需提供样版和效果图,待校方确定后完成变更手续再实施;
9.与自来水单位完成预算对接工作;
10.陆续提供各专业图纸,用于内审工作,并进一步深化优化图纸,景观有待进一步提供任务书,其他专项设计直饮水、食堂中央空调需进一步落实。
待解决问题与事项
1.特殊楼栋、会议室的声、光、电设计及设备费用未确定;
2.设计院提供现预留地标高;
3.智慧化校园方案未确定;
4.监理单位及时提供监理周报;
5.确定便道、苗木移栽、220KV电线杠迁改变更方案及造价。
本周要闻
1.3月29日,学院召开新校区建设项目推进会,新建办、长沙市公建中心、新校区EPC总承包单位负责人及监理单位工作人员参加会议;
2.3月31日,高塘岭街道书记刘国富组织召开新校区项目调度会,就村民阻工、安全施工等相关问题进行部署,新建办、市公建中心、EPC总承包单位负责人参加;
3.4月1日,副院长高鸿前往望城区政府协调关于新校区新征地及用地控规会议备忘录事宜,新建办负责人参加。
本周施工现场记录

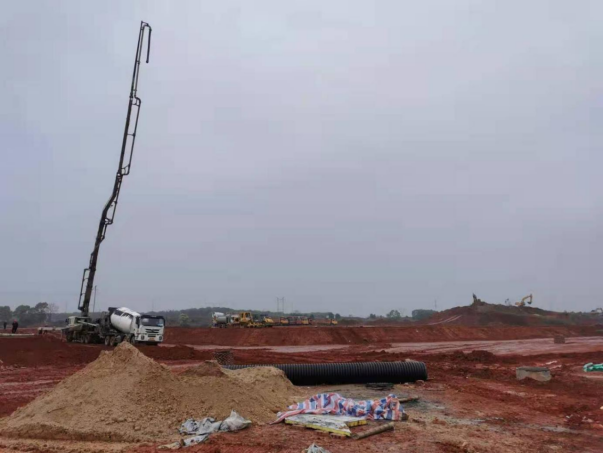

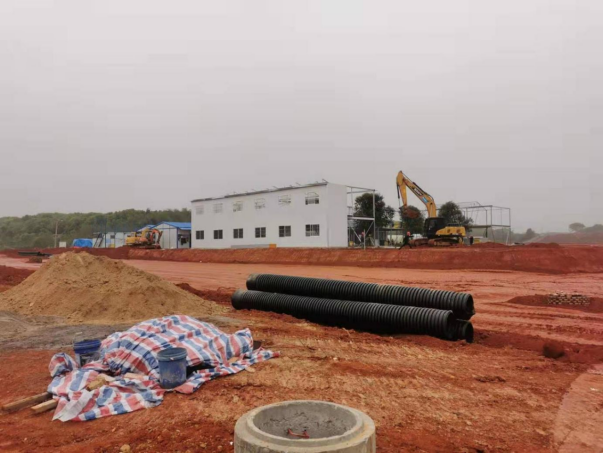

1.现场施工
2.每周项目推进会
3.高塘岭街道书记刘国富组织召开新校区项目调度会
