新校区建设项目(一期)工作周报
(2021年4月5日—4月11日)
上周主要完成事项
1. 聚缘路以南的土方平衡完成30%;
2. 北区土方清表、回填进场施工;
3. 场地清表工作完成90%;
4. 喻家坡路积水截留的排水管网施工完成;
5. 根据土方施工进度进行场地内捐赠树木移栽;
6. 办公区板房搭设已完成,场地硬化60%;
7. 完善智慧化校园方案;
8. 完善并汇总所有专业图纸用于内审(结构部分图纸);
9. 与望城行政审批局对接报建工作。
本周主要工作计划
1.高原路旁内部道路清淤回填完成至30%;
2.完成民工宿舍及民工食堂板房搭设及场地硬化;
3.完成南区场地内捐赠树木移栽;
4.北区土方施工完成至15%;
5.聚缘路以南的土方平衡完成70%;
6.高原路内部道路污水管道安装完成至25%;
7.结构图纸与内审咨询单位进行对接,并修改审查意见;
8.进一步与望城行政审批局对接报建工作。
待解决问题与事项
1.特殊楼栋、会议室的声、光、电设计及设备费用未确定;
2.智慧化校园方案未确定;
3.监理单位及时提供监理周报;
4.确定便道、苗木移栽、220KV电线杠迁改变更方案及造价;
5.永久围墙未确定材料及价格。
本周要闻
1.4月6日,学院召开新校区建设项目推进会。新建办、长沙市公建中心、新校区EPC总承包单位负责人及监理单位工作人员参加会议;
2.4月6日,市委对我院领导班子成员进行调整,王虎成同志任学院党委委员、副院长;分管新校区建设工作高鸿同志调任长沙职院。
本周施工现场记录

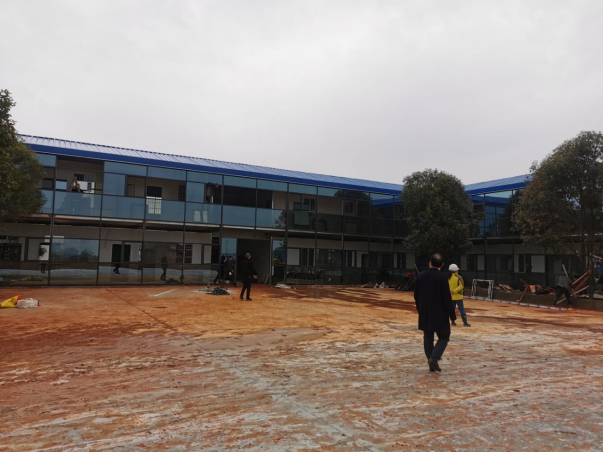

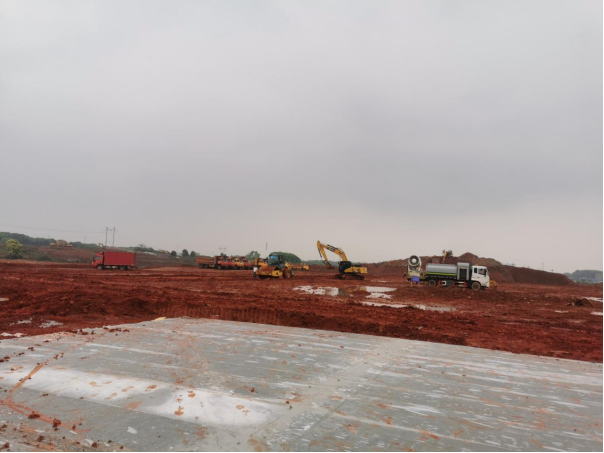

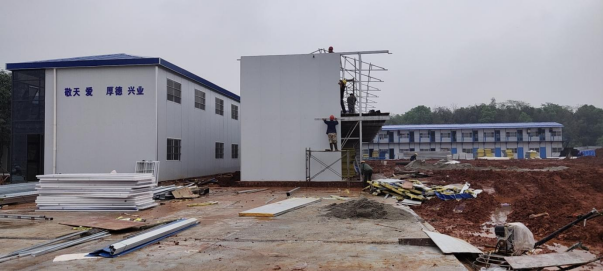

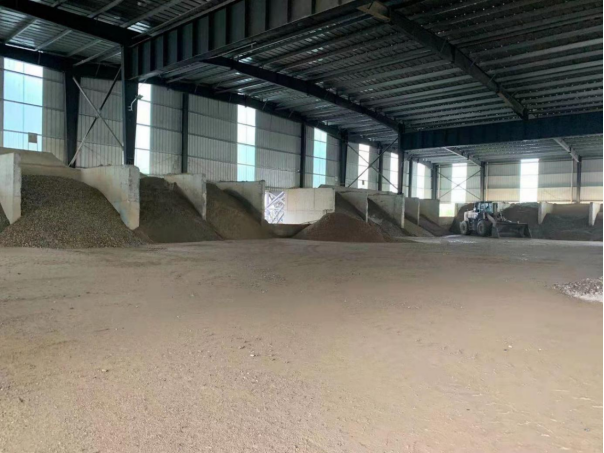

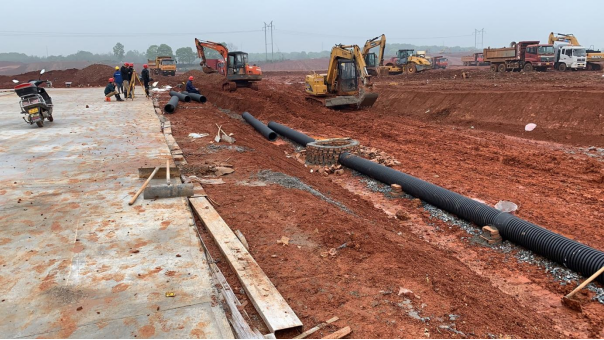

1.现场施工
![](/__local/A/6C/EB/F6279EC2F756C1FC8215EC11F32_8E5E11A0_C8F95.png)
![](/__local/C/B2/E0/5A9B90AD62BE2A7DC656D0FAAD8_9F46AC10_10BC2A.png)
![](/__local/A/23/46/461BC36CBC6EB5E1DCA2B2928B1_1CCAF6AB_10BC2A.png)
![](/__local/6/5F/DC/2C4E1B3414B75D21522070186C3_6A26C705_9FECF.png)

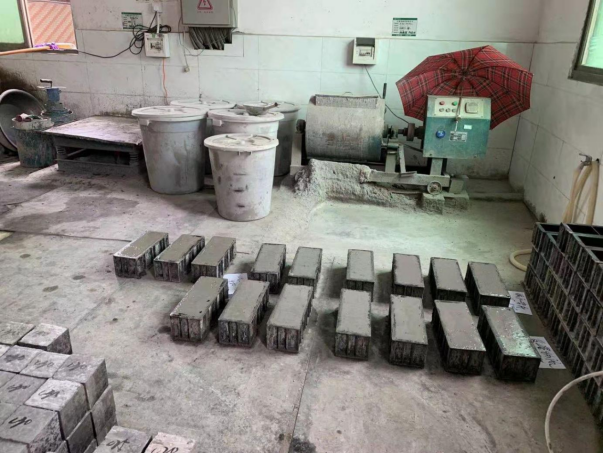

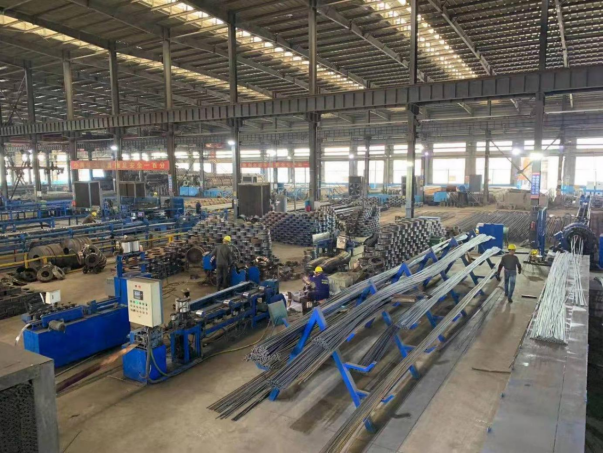

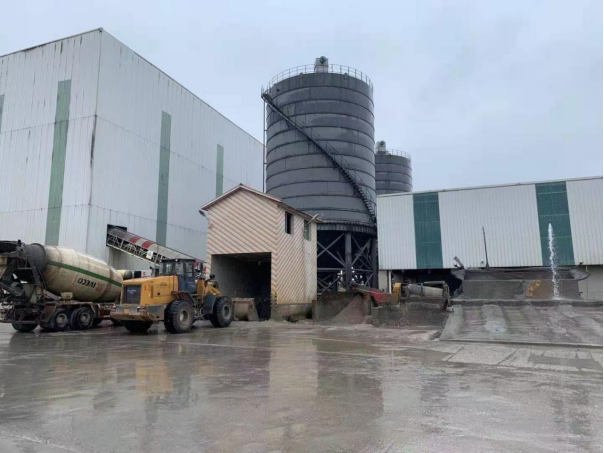

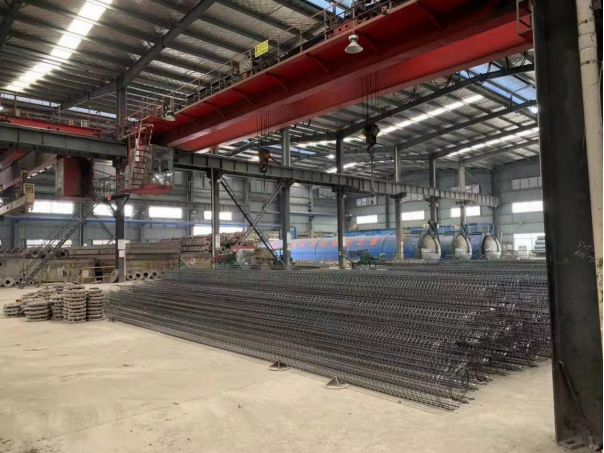

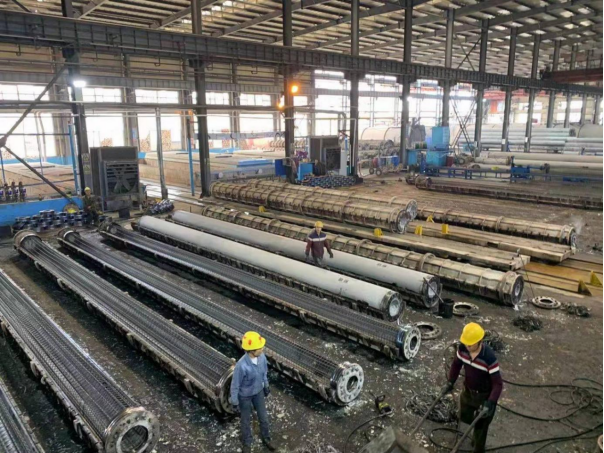

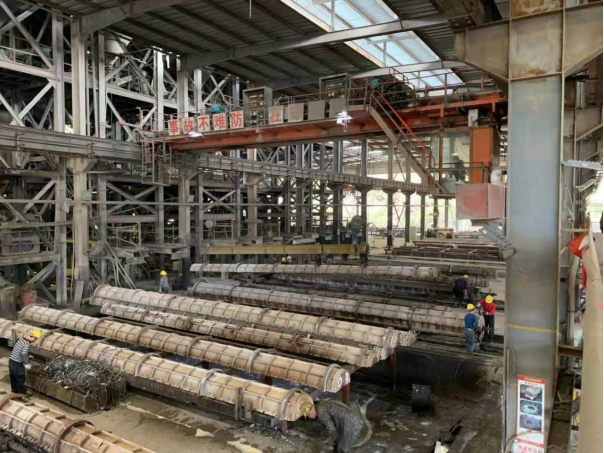

2. 混凝土及管桩考察
![](/__local/B/48/C4/610AD198AFAC9D0FBE6FE9A040E_FFBF7B24_10BC2A.png)
![](/__local/F/C1/23/6F72959E26B4B06CD838C18E9EF_84450815_10BC2A.png)
![](/__local/B/76/E8/DDBB9D9931565B73082769ACCCC_78EF044B_10BC2A.png)
![](/__local/8/D8/F2/B65E23803B9CA1AEECDDCDE55E1_516072A7_10BC2A.png)
![](/__local/9/5A/37/01238FE57AD2766B32C7D4EC497_D9B2B780_10BC2A.png)
![](/__local/5/AA/E1/5D9CB1EBE46720943CC258D031B_BCA7D638_10BC2A.png)
![](/__local/9/43/F9/6853786FDAD8F03C539DDCDF5B3_E91C81D3_10BC2A.png)
