新校区建设项目(一期)工作周报
(2021年4月12日—4月18日)
上周主要完成事项
1. 聚缘路以南的土方平衡完成至50%;
2. 办公区板房搭设已完成,场地硬化至60%;
3. 高原路旁内部道路清淤回填完成至30%;
4. 完成南区场地内捐赠树木移栽;
5. 高原路内部道路污水管道安装完成至15%;
6. 目前场内施工设备数量:大挖机14台、推土机4台、压路机2台、后八轮30台;
7. 完善并汇总所有专业图纸;
8. 与望城行政审批局沟通并回复报建图意见。
本周主要工作计划
1.完成民工宿舍及民工食堂板房搭设,场地硬化;
2.北区土方施工完成至15%;
3.聚缘路以南的土方平衡完成至70%;
4.高原路内部道路污水管道安装完成至35%;
5.计划场内施工设备数量:大挖机20台、推土机6台、压路机2台、后八轮40台;
6.靠近高原路至旺旺西路内部临时施工便道,土方回填计划完成至50%;
7.南区道路土方精平,碎石回填完成至60%;
8.与咨询单位进一步沟通图纸修改意见并完善图纸;
9.与望城审批局进一步沟通报建图意见。
待解决问题与事项
1.特殊楼栋、会议室的声、光、电设计及设备费用未确定;
2.智慧化校园方案未确定;
3.园林绿化景观设计校内设计任务书未确定。
本周要闻
1.4月12日,在项目现场会议室召开新校区建设项目推进会。新建办、长沙市公建中心、新校区EPC总承包单位负责人及监理单位工作人员参加会议。
2.4月12日,市重点办与区发改局领导现场调研新校区建设进度。
本周施工现场记录
1.现场施工

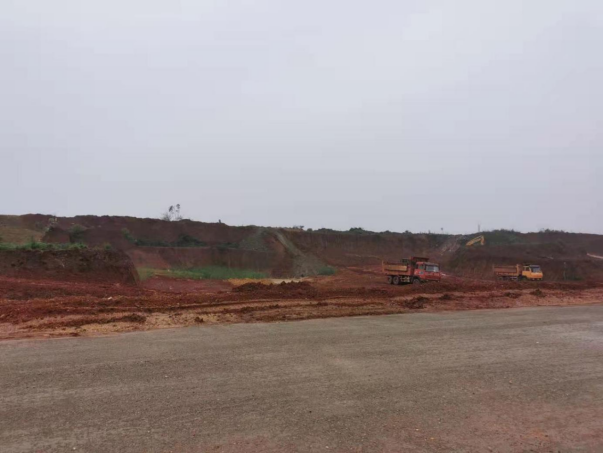

![](/__local/1/5E/CF/786E86731C525937EE0D71ABCBA_F956107E_10BC2A.png)

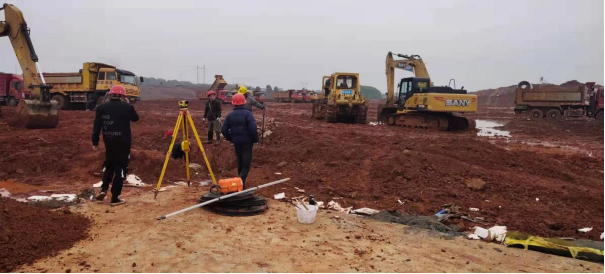

![](/__local/5/4F/3E/DC181E4F5C324BC5EDF5E38362E_61160794_A23B2.png)

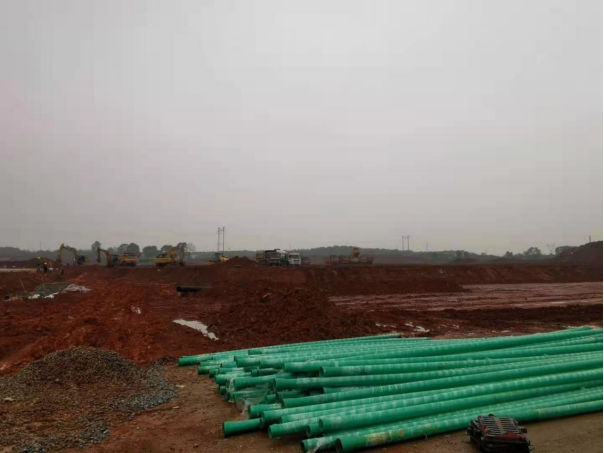

![](/__local/A/79/DF/C0F2BFF72F86728C1E4A55ED12A_FAEABAC8_10BC2A.png)

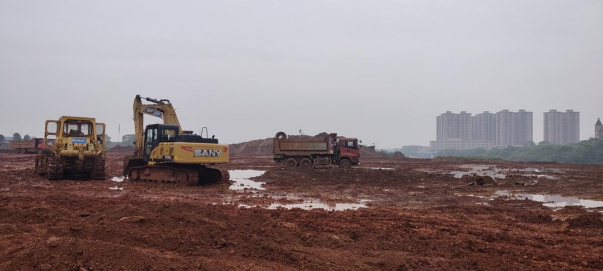

![](/__local/8/D3/8A/4597FB617D558E35FDC514F613F_3A3744D4_9FECF.png)

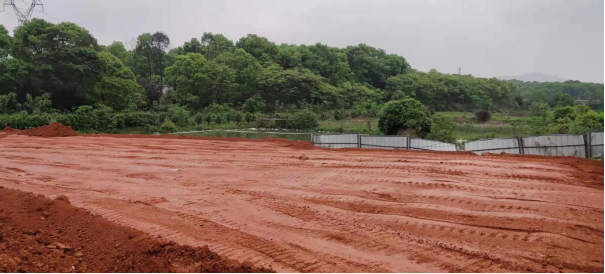

![](/__local/8/83/11/EB3F59B8C9B3748C2723BDCCB96_1151EB4E_A23B2.png)

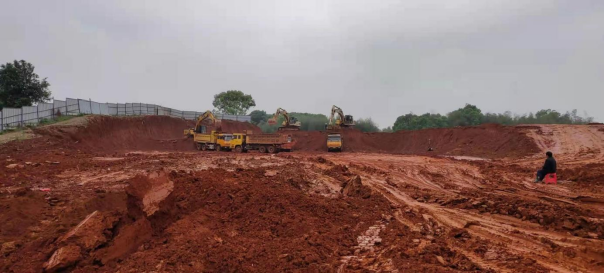

![](/__local/9/77/4F/E2EB520A1EB448C8FE27BD5ED27_EF8BB6B2_A23B2.png)

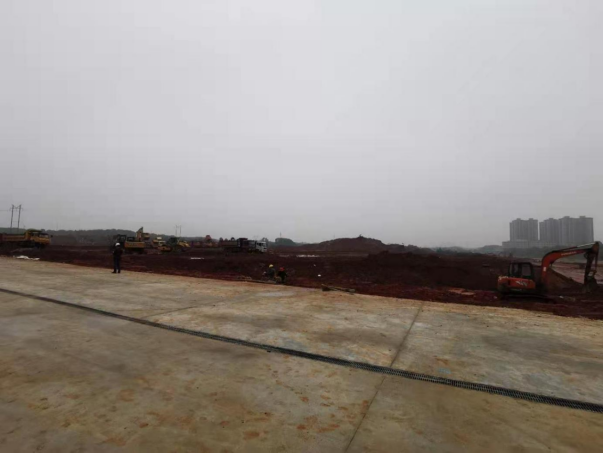

![](/__local/C/AD/77/C3F1EEACA402FF338DEE8D62A0A_75A68A17_10BC2A.png)
2. 市重点办与区发改局领导现场调研。
