新校区建设项目(一期)工作周报
(2021年4月26日—5月9日)
上周主要完成事项
1. 土方施工总量(约65万方),已完成至92%(约59万方);
2. 已完成办公区,篮球场场地硬化及附属设施;
3. 目前场内施工设备数量:挖机22台、推土机9台、压路机2台、后八轮48台;
4. 已完成4,7,12,13,20,21,22号栋图纸的内审工作;
5. 1,2,3,6,9,10号栋的图纸已提交中机国际设计咨询单位审查。
本周主要工作计划
1.9号栋基础开始试桩;
2.土方施工总量(约65万方),计划完成至95%(约61万方);
3.项目部东侧、南侧路面混凝土浇筑;
4.聚缘路清淤,块石回填;
5.1,2,3,6,9,10号栋图纸提交中机国际设计咨询单位审查,根据审查意见进行图纸修改。
待解决问题与事项
1.特殊楼栋、会议室的声、光、电设计及设备费用未确定;
2.园林绿化景观设计校内设计任务书未确定。
本周要闻
1.4月25日,副院长王虎成前往区政府与副区长苏敏芳对接新校区建设工作事宜,新建办负责人参加;
2.4月26日,副院长王虎成前往区政府与副区长周正茂对接新校区建设工作事宜,新建办负责人参加;
3.4月27日,学院党委书记贺代贵、院长陈剑旄前往望城区政府就新校区新增用地及控规用地等事宜与区委书记付旭明等进行洽谈,党委委员、副院长王虎成,学院党政办、新建办负责人陪同参加;
4.4月28日,高塘岭街道书记刘国富在新校区现场调研并召开调度会,副院长王虎成出席,新建办负责人参加。
本周施工现场记录

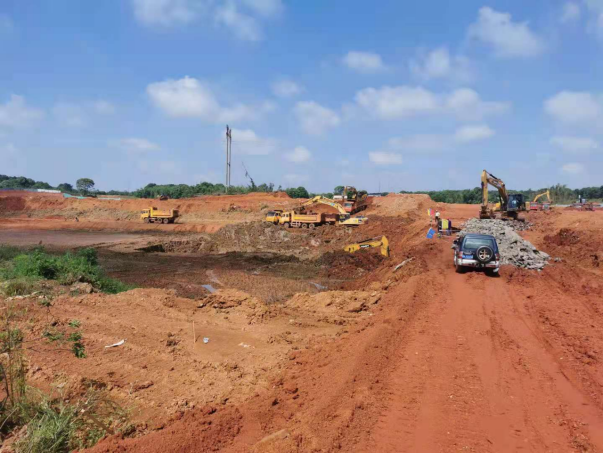

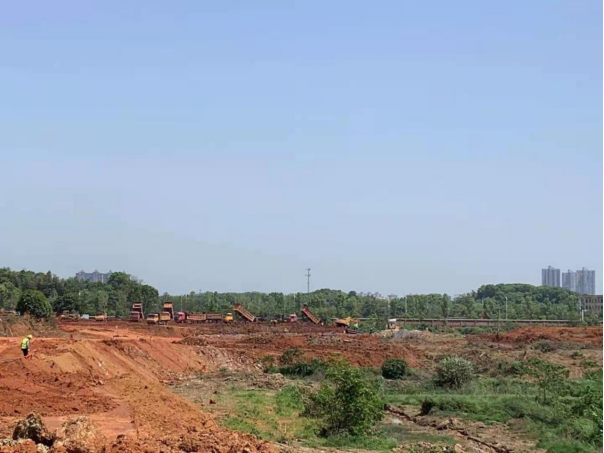

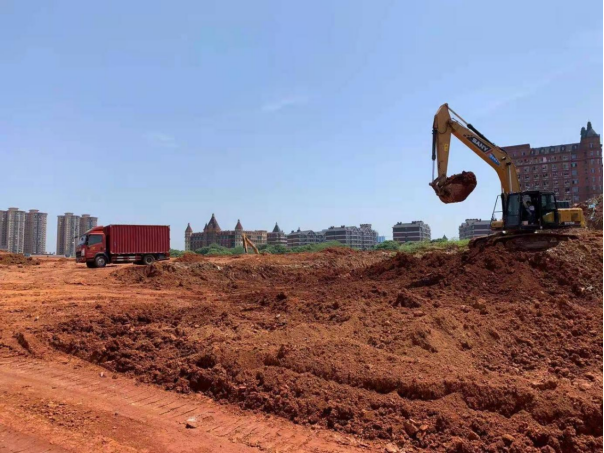

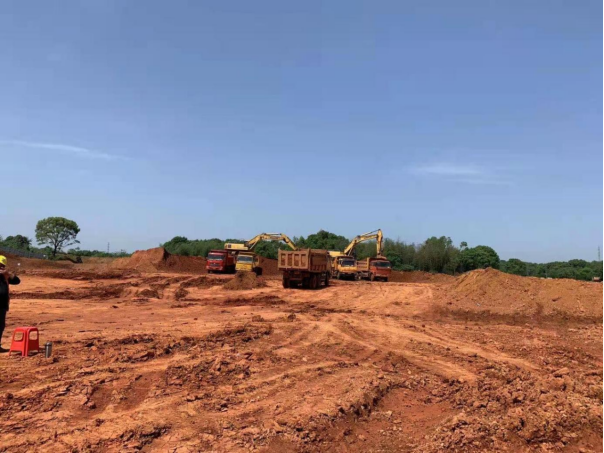

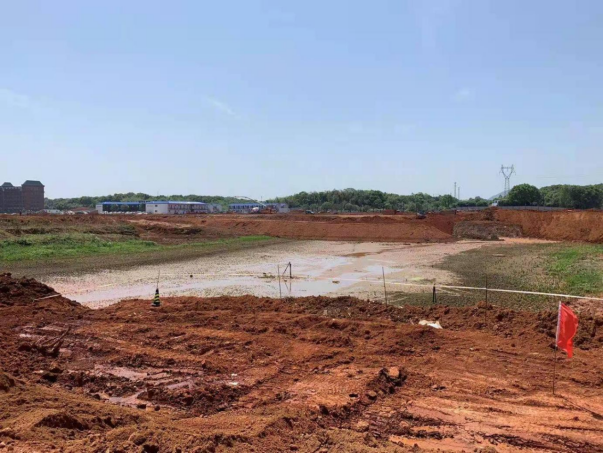

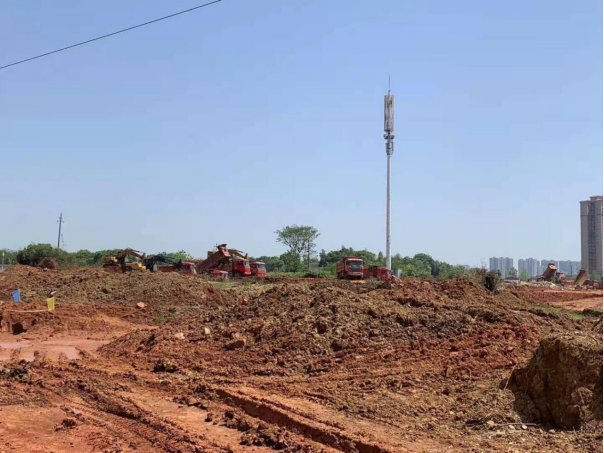

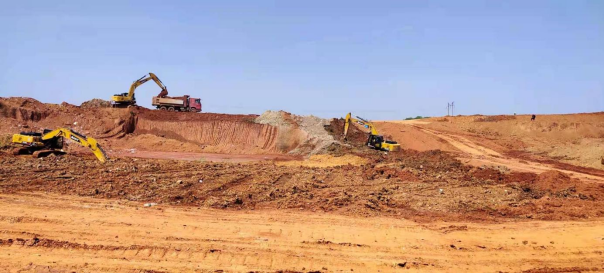

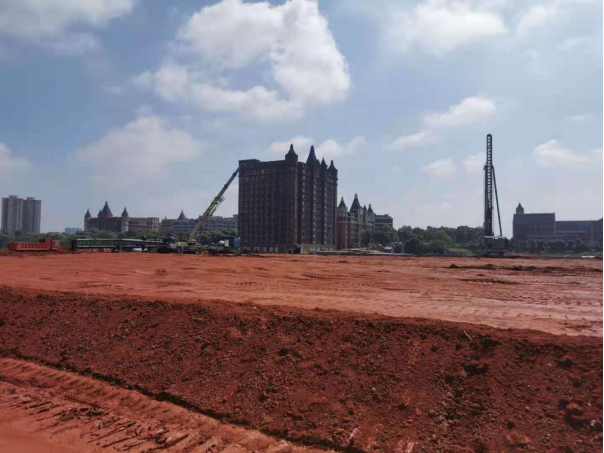

1.现场施工
![](/__local/D/25/EA/9F79DF22C815FF4E5BA9A7C9188_148831DD_10BC2A.png)
![](/__local/B/1A/22/E44958D8A13D0FB44C9B5D9C634_22BE1962_10BC2A.png)
![](/__local/8/8C/E0/EDA8F4EEF94F46C125F5672EB14_07C6962D_10BC2A.png)
![](/__local/4/03/FA/62A9C6A56AF2CBB986BA3C2B21B_9137F35A_10BC2A.png)
![](/__local/C/D4/C3/E1216EDA26F7A2C25C1BF3BE95A_2E15BC71_A23B2.png)
![](/__local/D/26/78/0AFE436D94DA12A9DBF60CBDD18_A13B7750_10BC2A.png)
![](/__local/6/4D/EB/B6D71888586FA74D1C8E0DFEEC4_09189A5C_10BC2A.png)
![](/__local/5/60/30/A8B82C3C5F0FB923ACFE984BA48_50BBE02C_10BC2A.png)
![](/__local/E/EB/4A/236331CB26B5C60DAF1F24253FC_093D2991_10BC2A.png)

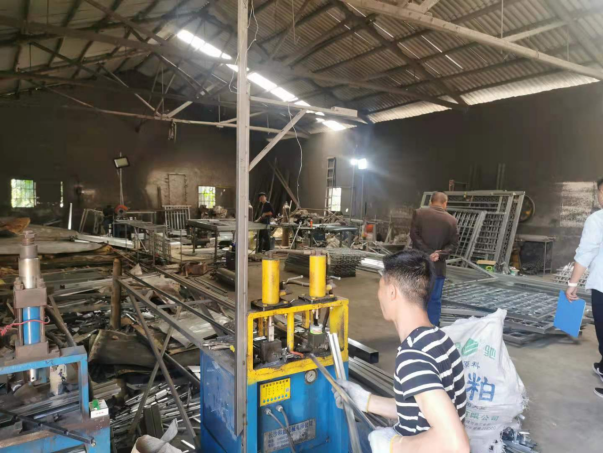

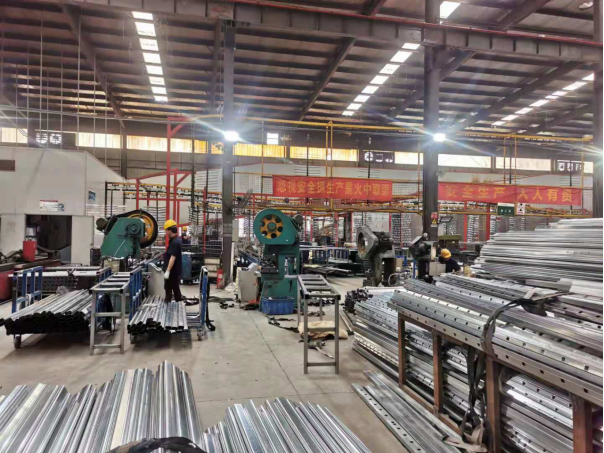

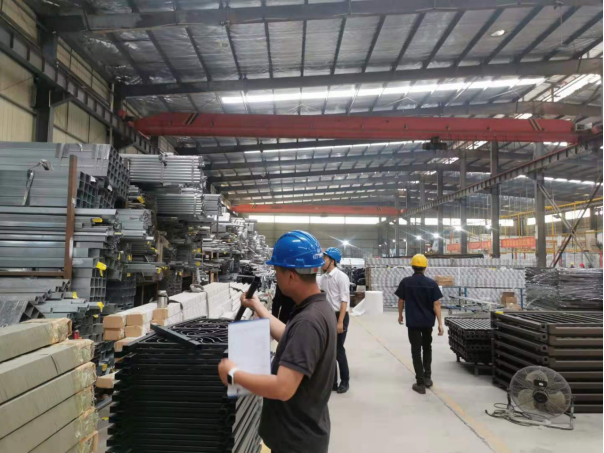

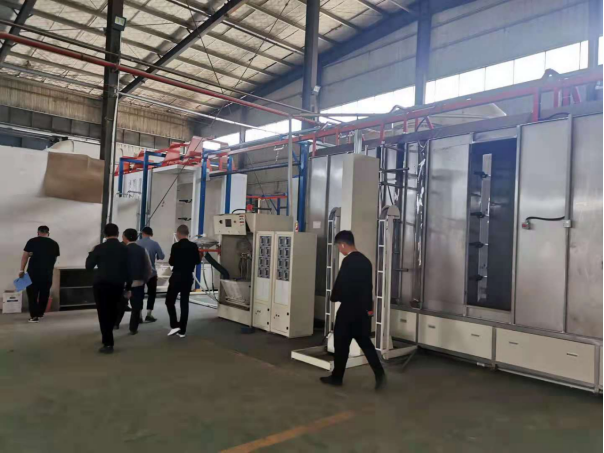

2. 永久围墙考察
![](/__local/9/25/12/10553E728E73745BBC813070513_844B9A4C_10BC2A.png)
![](/__local/6/29/03/65F5508A07F5B56E7CDAE25D9E9_F40BF936_10BC2A.png)
![](/__local/6/0C/5D/A2272A5F5DB051A447C1C967AF7_D28D0008_10BC2A.png)
![](/__local/8/80/70/C1828BB348E640DF02EA5C663CD_7BB096A1_10BC2A.png)
![](/__local/2/10/C9/FA16C0D483EF0358A07DF15C504_B6AF2383_10BC2A.png)
3. 副院长王虎成及高塘岭街道书记刘国富现场调研
![](/__local/5/A9/4C/C797CBB7F0CAFD3363FAC547D4A_CB776004_10BC2A.png)
