新校区建设项目(一期)工作周报
(2021年5月10日—5月16日)
上周主要完成事项
1. 基础开始试桩,试桩交底已完成,桩基人员、机械、材料报验均已完成;
2. 土方施工总量(约65万方),实际完成至95%(约62万方);
3. 项目部东侧、南侧路面混凝土浇筑已完成60%;
4. 9#内部道路雨污水管施工完成20%;
5. 聚缘路清淤,块石回填已完成50%;
6. 10#地下室清淤已完成50%;
7. 生活区、办公临建已完成95%;
8. 目前场内施工设备数量:设备数量:挖机22台、推土机9台、压路机2台、后八轮48台;
9. 设计版块:收到第三批图纸中机国际设计咨询单位意见,并根据意见进行回复。收到学院、教育投的第二批和第三批的图纸意见,并根据意见进行回复。
本周主要工作计划
1.7#基础试桩完成;
2.土方施工总量(约65万方),计划完成至100%(约65万方);
3.项目部东侧路面混凝土浇筑;
4.完成9#内部道路雨污水管施工;
5.聚缘路清淤,块石回填;
6.完成10#楼基础换填清淤及边坡开挖;
7.未施工用地撒播草籽复绿;
8.临建全部完成;
9.设计版块:图纸完成,开始内部审查。
待解决问题与事项
1.特殊楼栋、会议室的声、光、电设计及设备费用未确定;
2.园林绿化景观设计校内设计任务书未确定。
本周要闻
1.5月12日,副院长王虎成前往新校区施工现场实地查看建设情况,新建办负责人参加;
2.5月13日,副院长王虎成前往长沙市公建中心对接新校区建设工作事宜,新建办负责人参加;
3.5月14日,学院召开新校区建设周工作例会,院长陈剑旄、副院长王虎成出席,新建办全体人员参加会议。
本周施工现场记录

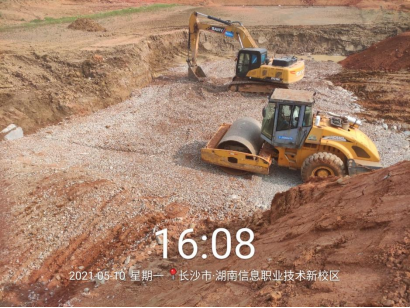

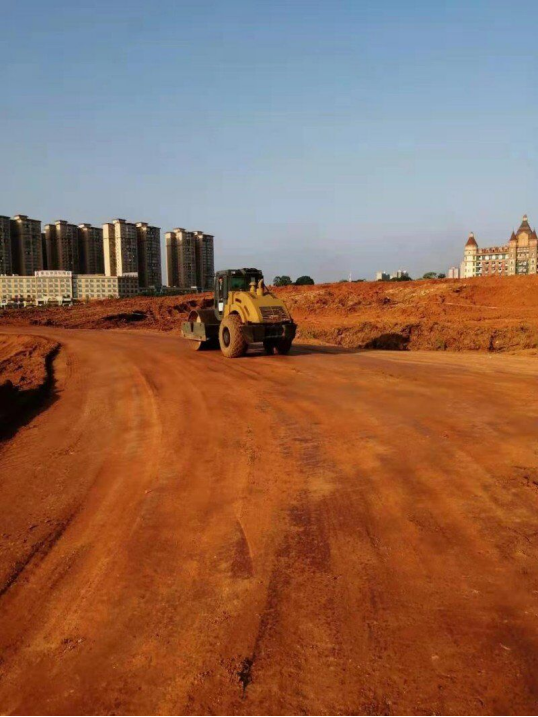

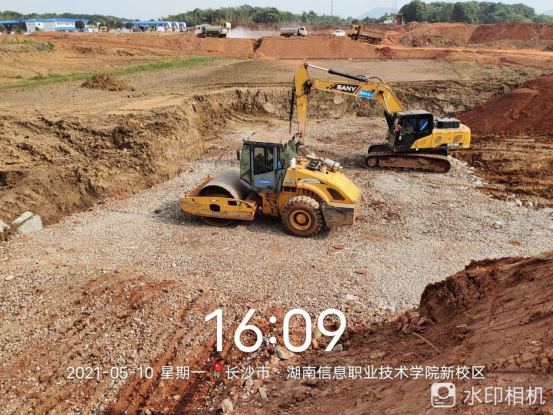

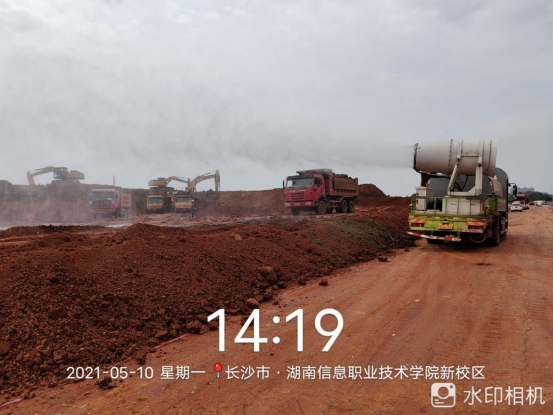

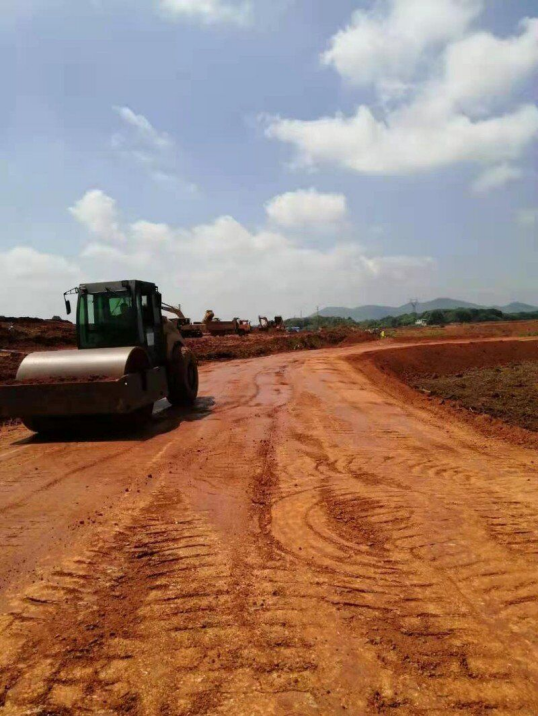

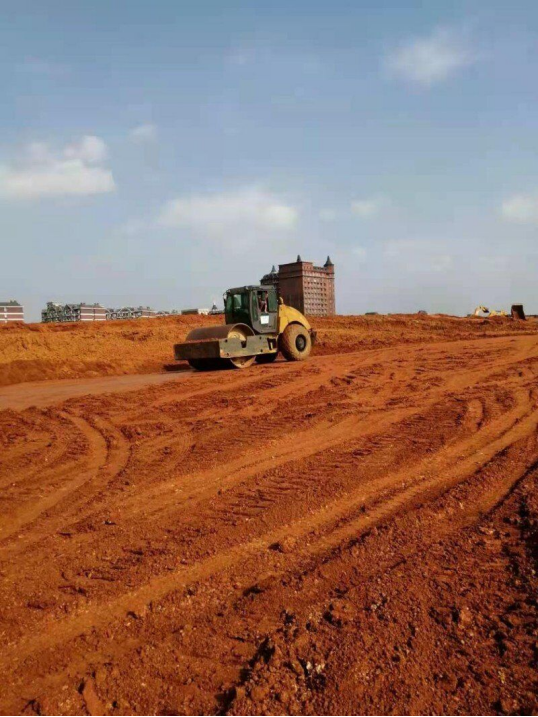

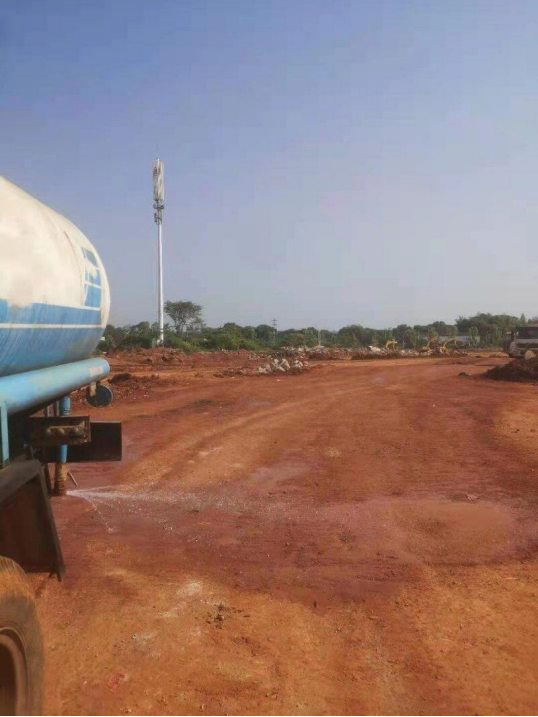

1.现场施工








二、院长陈剑旄、副院长王虎成出席新校区工作周例会
