新校区建设项目(一期)工作周报
(2021年5月17日—5月23日)
上周主要完成事项
1. 未施工用地撒播草籽复绿;
2. 目前场内施工设备数量:挖机22台、推土机9台、压路机2台、后八轮48台;
3. 设计版块:施工设计图纸完成,开始内部审查。
本周主要工作计划
1.7#基础试桩完成;
2.土方施工总量(约65万方),计划完成至100%(约65万方);
3.项目部东侧路面混凝土浇筑;
4.完成9#内部道路雨污水管施工;
5.聚缘路清淤,块石回填;
6.完成10#楼基础换填清淤;
7.临建全部完成;
8.设计版块:院方提出的图纸要求进行方案对比完成,达成一致后完成修改。
待解决问题与事项
1.特殊楼栋、会议室的声、光、电设计及设备费用未确定;
2.园林绿化景观设计校内设计任务书未确定。
本周要闻
1.5月18日,党委书记贺代贵听取新校区建设办工作汇报,汇报会后赴新校区现场调研。党委委员、副院长王虎成出席,党政办负责人、新校区建设办公室全体人员参加;
2.5月20日,党委书记贺代贵带队前往长沙市产投集团就新校区建设与非产权独立使用权等相关工作进行沟通交流。党委委员、副院长王虎成,党政办、新建办相关负责人陪同前往;
3.5月21日,学院召开新校区建设工作周例会,副院长王虎成出席,新校区建设办公室全体人员参加会议。
本周施工现场记录

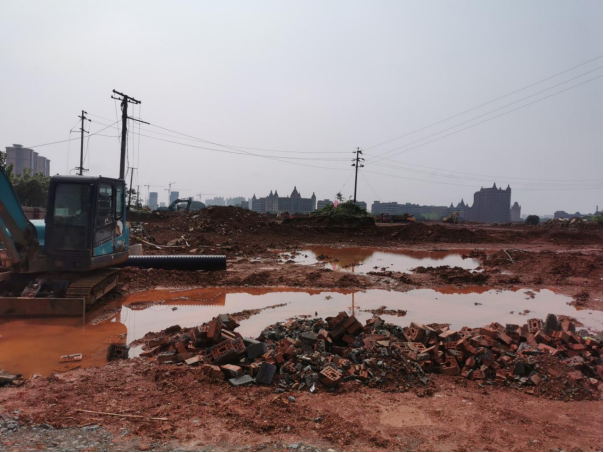

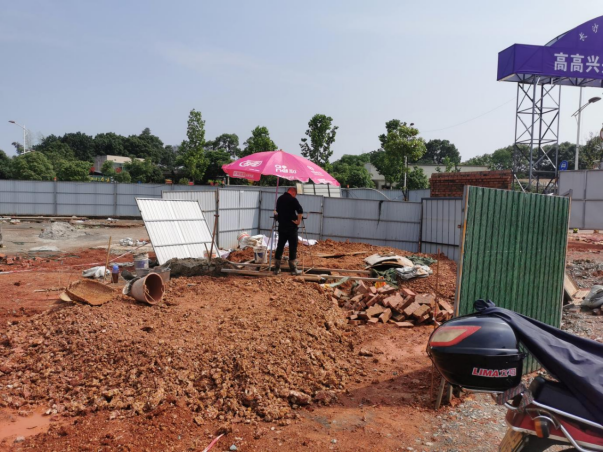

1.现场施工
2.党委书记贺代贵听取新校区建设办工作汇报,汇报会后赴新校区现场调研。
3.党委书记贺代贵带队前往长沙市产投集团就新校区建设与非产权独立使用权等相关工作进行沟通交流。
4.新校区第二、三批施工图内审会。
