新校区建设项目(一期)工作周报
(2021年5月24日—5月30日)
上周主要完成事项
1. 7#基础试桩施工已完成;
2. 项目部东侧路面混凝土浇筑已完成60%;
3. 9#内部道路雨污水管施工已完成20%;
4. 聚缘路清淤、块石回填已完成50%;
5. 10#地下室清淤已完成50%;
6. 生活区、办公临建已完成95%;
7. 西侧高教路施工门楼安装已完成;

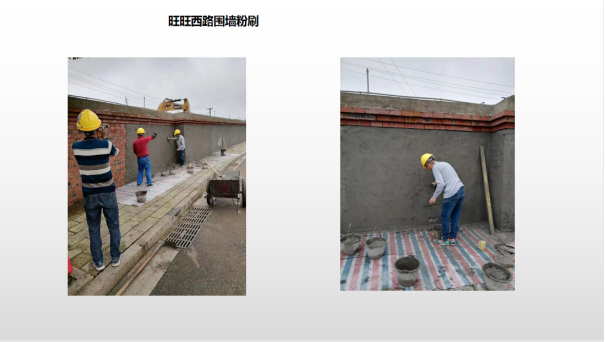

8. 旺旺西路围墙粉刷、公益广告铺贴已完成20%;

9. 设计版块:已按学院方提出的意见进行了造价分析,后续进行专题汇报。
本周主要工作计划
1.土方施工总量(约65万方),计划完成至100%(约65万方);
2.项目部东侧路面混凝土浇筑;
3.完成9#内部道路雨污水管施工;
4.聚缘路清淤,块石回填;
5.10#楼基础换填清淤;
6.临建全部完成;
7.西侧高教路临建道路、洗车槽、地磅安装;
8.旺旺西路围墙粉刷、公益广告铺贴;
9.完成自来水水表井接入施工;

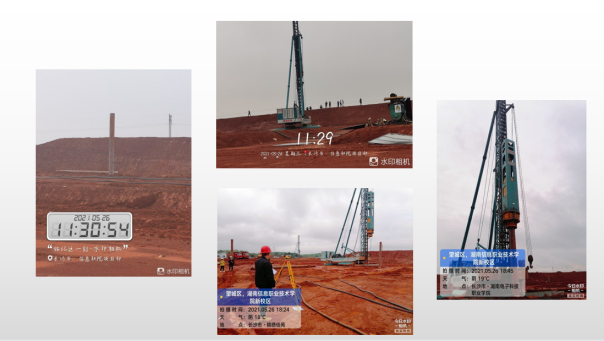

10.7#试桩静载试验全部完成且完成天然基础地基承载力试验位置选定;
11.设计版块:按调度会的决议完成施工图纸的修改。
本周要闻
1.5月24日,长沙市人大常委会副主任卢鸿鸣前往我院新校区建设项目现场调研并召开会议。市教育局局长孙传贵、副局长杨庆江和学院党委书记贺代贵、院长陈剑旄、副院长王虎成、朱焕桃、余求根陪同调研,并参加座谈会。望城区副县级调研员余创、教育局局长李树先、长沙市产投集团,长沙市公共工程建设中心,长沙市产教投公司,湖南省第六工程有限公司、学院党政办、新建办等相关负责人参加会议。
2.5月27日,学院组织召开新校区“声、光、电”和“园林绿化景观”论证会,党委书记贺代贵、院长陈剑旄、副院长王虎成、朱焕桃、苏基协、余求根,纪委书记姚庆武,党委委员、宣传统战部长谭立新出席会议,党政办、新建办、后勤处、学工处、基础部、电子工程学院、现代教育信息中心、院团委负责人参加会议。
3.5月28日,学院召开新校区建设周工作例会。副院长王虎成出席,新校区建设办公室全体人员参加会议。
4.5月28日,学院召开新校区(一期)入住方案论证会议,党委书记贺代贵、党委副书记院长陈剑旄等全体院领导出席,相关职能部门、二级学院负责人参加。
本周施工现场记录

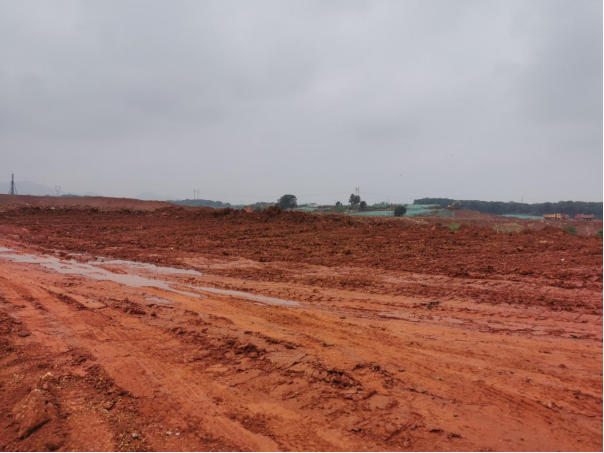

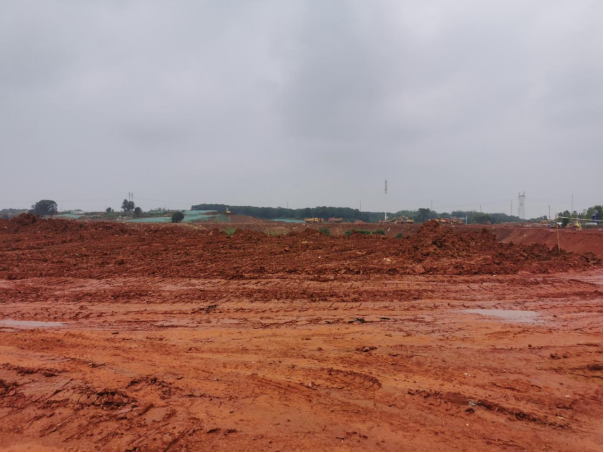

1.现场施工

2. 长沙市人大常委会副主任卢鸿鸣前往我院新校区建设项目现场调研并召开会议。
3. 学院组织召开新校区“声、光、电”和“园林绿化景观”论证会。
4. 学院召开新校区(一期)入住方案论证会议。
5.学院召开新校区建设周工作例会
