新校区建设项目(一期)工作周报
(2021年5月31日—6月13日)
上周主要完成事项
1. 已完成7#试桩静载试验,天然基础地基承载力试验位置选定;
2. 项目大门安装已完成;
3. 已完成西侧高教路洗车槽、地磅施工;
4. 场内环形道路(3300m)硬化已完成1400m;
5. 旺旺西路围墙粉刷已完成;
6. 生活区、办公区临建已完成;
7. 土方施工总量(约65万方),实际完成至95%(约62万方)。本周10kv杆线迁改完成后,该区域土方可完成;
8. 9#内部道路雨污水管施工已完成20%;
9. 10#地下室清淤已完成;
10. 设计版块:按上周调度会的决议完成施工图纸的修改。
本周主要工作计划
1.土方施工总量(约65万方),计划完成至100%(约65万方);
2.7#桩基(合计213根)完成100根;
3.场内环形道路硬化完成;
4.旺旺西路围墙柱子贴大理石;
5.10#楼基础换填清淤;
6.完成9#内部道路雨污水管施工;
7.10#地下室边坡修整,支护开始施工;
8.设计版块:按确认意见完成施工图纸,计划月底进施工图审。
本周要闻
1.5月31日,学院召开新校区建设项目廉政监督工作会议,党委委员、副院长王虎成,党委委员、纪委书记姚庆武出席会议,纪检监察处、新建办参会。
2.6月2日,学院召开新校区办公室分配方案会议,党委委员、副院长王虎成出席,党政办、新建办参会。
3.6月2日,湖南师范大学树达学院院长周玉波一行前往我院新校区建设项目现场调研,副院长余求根、党政办、新建办负责人参加。
4.6月4日,党委委员、副院长王虎成,副院长刘志红带队前往湖南女子学院考察学习图书馆功能需求、设计、使用及管理等的做法与经验,图书馆、新建办参加考察。
5.6月8日,副院长王虎成、朱焕桃,纪委书记姚庆武带队前往湖南开放大学、长沙市委党校、长沙理工大学考察学习多功能报告厅、继续教育学院的需求、设计、使用及管理等的做法与经验,党政办、新建办、继续教育学院负责人参加考察。
6.6月10日,学院召开湖南信息职院新校区建设项目(一期)管沟与园林绿化景观施工图内审会。新校区建设办公室、宣传统战部、后勤处相关部门负责人及长沙市教育产业投资有限公司和中机国际设计咨询单位项目负责人参加会议。
7.6月11日,学院召开新校区建设项目周工作例会,副院长王虎成,纪委书记姚庆武出席会议,纪检监察处、新建办参会。
本周施工现场记录

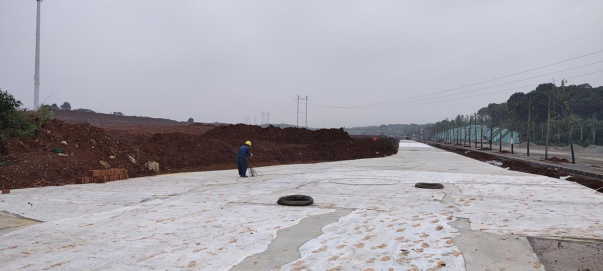

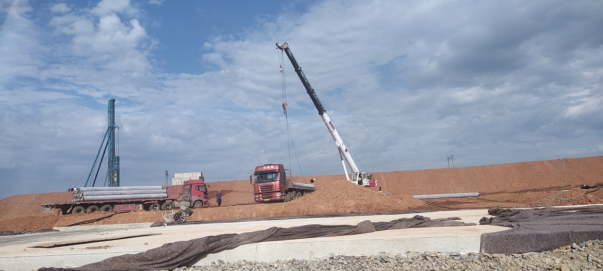

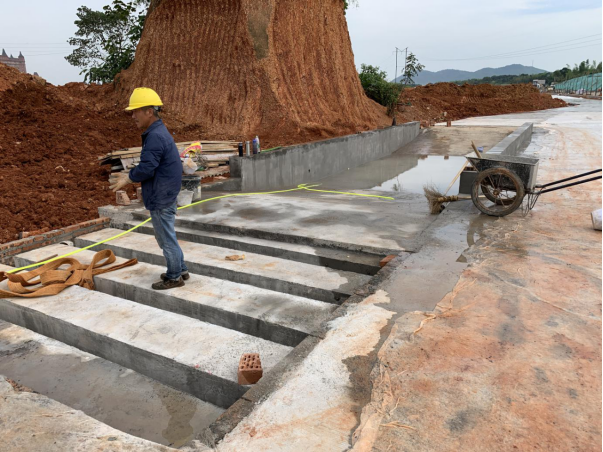

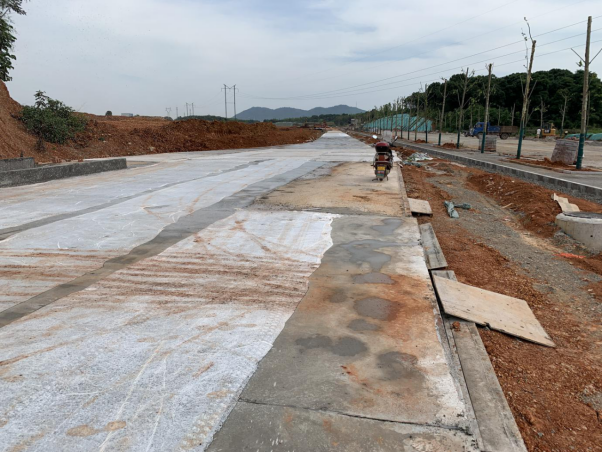

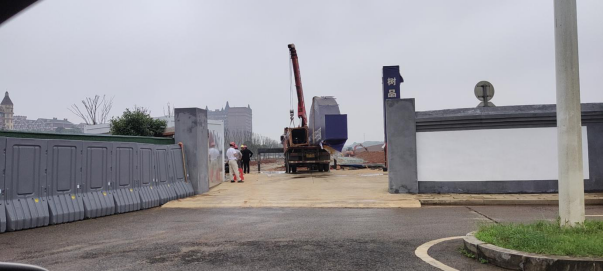

1.现场施工
![](/__local/5/A4/8D/DA60572B2238F8C4D94056484AD_7675F665_9FEDF.png)
![](/__local/8/8A/E4/BB63555AC5EF741307DE979B126_F6A4B328_9FEDF.png)
![](/__local/1/BB/A6/F1FA620D0BFF9063344D48D29E3_6C09C61F_10ABB9.png)
![](/__local/4/B5/43/FA229DC7E723EB8A03E8301DB40_E2C6FEB1_10ABB9.png)
![](/__local/0/99/BD/F08BCB1302FDE9A3B394987E1D1_86B14047_9FEDF.png)
2. 新校区建设项目廉政监督工作会议。
3. 湖南师范大学树达学院院长周玉波一行前往我院新校区建设项目现场调研。
![](/__local/D/F0/08/3D2860CFF436FB24308E28F99EA_4BB9F78B_10BC3A.png)
4. 新校区建设项目(一期)管沟与园林绿化景观施工图内审会。
![](/__local/3/9C/59/A931EFC7BDE45092BD48A73CE2C_CB6764C0_10BC3A.png)
5. 新校区建设项目周工作例会及纪律、廉政会议。
