新校区建设项目(一期)工作周报
(2021年6月14日—6月20日)
上周主要完成事项
1. 10#地下室边坡修整已完成,支护开始施工;
2. 场内东边环形道路硬化已完成;
3. 9#内部道路雨污水管施工已完成30%;
4. 7#桩基已完成30根;
5. 设计版块:按上周调度会的决议完成施工图纸的修改,学院提出增加的还未绘入图纸。
本周主要工作计划
1.土方施工总量(约65万方),计划完成至100%(约65万方);
2.4#桩基、7#桩基、10#桩基、13#桩基一共完成400根;
3.16#、17独立基础开始施工,并完成30%;
4.西侧永临结合道路拉通至聚缘路,完成砼路面及配套施工。高教路永临结合道路施工及临建设施排布;
5.开始高教路围墙垫层及样板段施工(50m);
6.9#内部道路雨污水管施工完成至50%;
7.东侧高原路洗车槽计划完成至80%;
8.10#地下室边坡支护计划完成至90%
9.9#、12#、16#、17#荷载板试验完成
10.设计版块:按确认意见完成施工图纸,计划7月上旬进施工图审。
本周要闻
1.6月15日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新建办参会。
2.6月16日,副院长王虎成带队前往长沙职业技术学院考察学习园林绿化、校园管网的需求、设计、使用及管理等的做法与经验,新建办参加考察。
本周施工现场记录

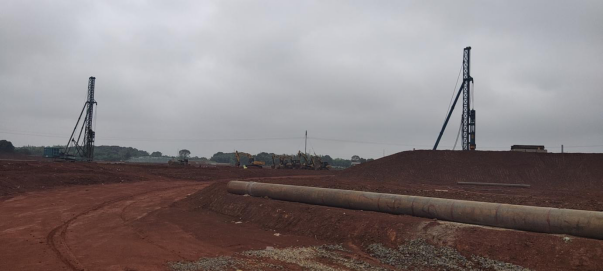

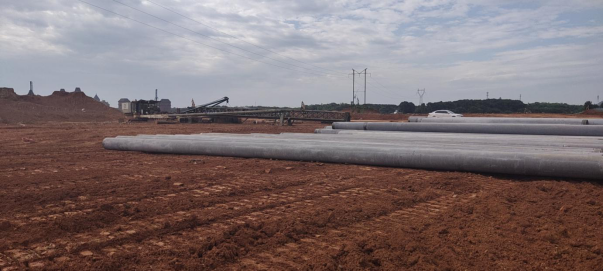

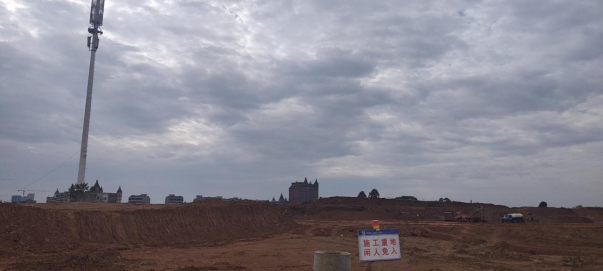

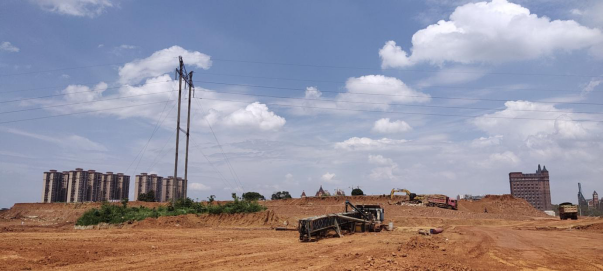

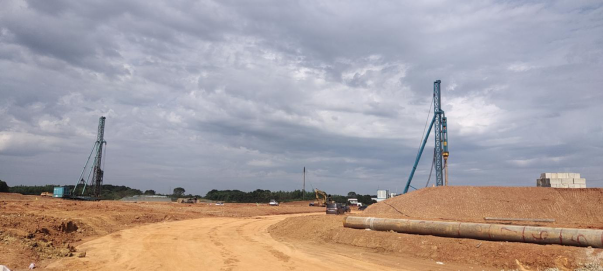

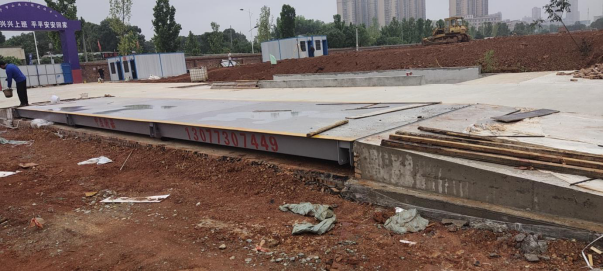

1.现场施工






2. 新校区建设项目周工作例会。
