新校区建设项目(一期)工作周报
(2021年7月5日—7月11日)
上周主要完成事项
1. 1#栋边坡支护开始施工;
2. 已完成东侧高原路洗车槽;
3. 完成东侧围墙施工垫层圈梁260m施工;
4. 已完成10#栋地下室边坡支护;
5. 完成1#3#地下室部分清淤、换填工作;
6. 西侧围墙整体砌筑完成280m;
7. 15#桩基础完成50%,塔吊桩基已施工完成;
8. 4#栋(共241根)已完成108根,累计完成188根;
9. 6#栋(共100根)已完成25根,累计完成105根;
10. 7#栋(共219根)已完成67根,累计完成127根;
11. 10#栋(共266根)已完成153根,累计完成266根;
12. 12#栋(共302根)已完成70根,累计完成74根。
本周主要工作计划
1.桩基:4#栋(共241根)计划全部完成;
7#栋(共219根)已完成127根,计划完成80根;
10#栋(共266根)已完成153根,计划完成80根;
12#栋(共302根)已完成70根,计划完成100根;
15#栋(共254根)已完成106根,计划完成84根;
2.1#栋边坡支护完成50%;
3.聚缘路以南与9#栋、10#栋间雨污水管道施工完成40%;
4.东侧围墙施工垫层圈梁施工至600m;
5.东侧高原路洗车槽计划完成至80%;
6.12#15#塔吊基础桩基施工,堆放场地硬化;
7.西侧永临结合道路施工完成;
8.围墙整体砌筑完成550m,粉灰完成280m,基础砼全部浇筑完成。
本周要闻
1.7月5日,学院召开新校区建设项目周工作例会,新建办全体人员参会。
本周施工现场记录

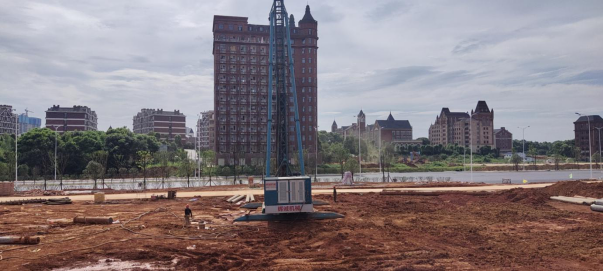

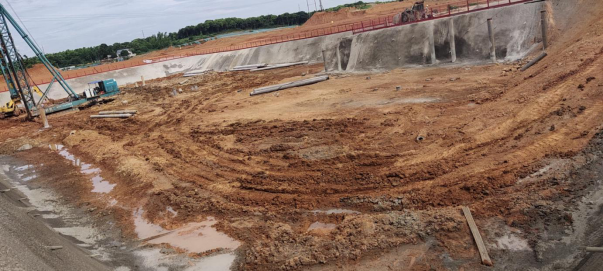

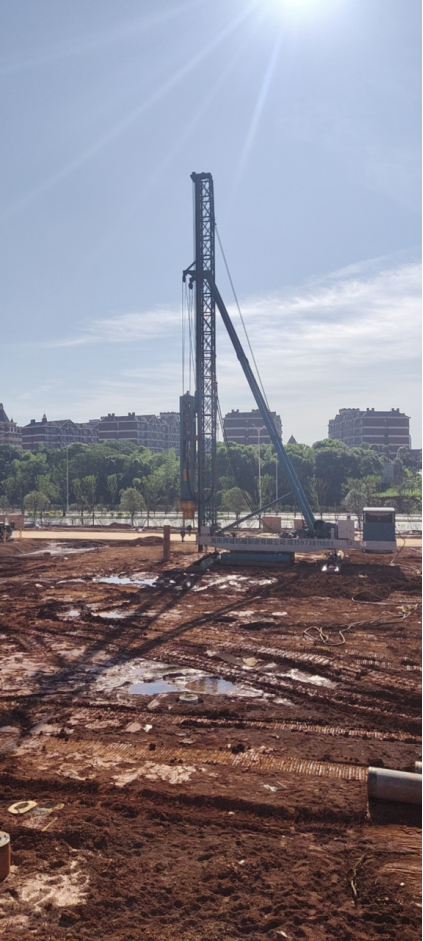

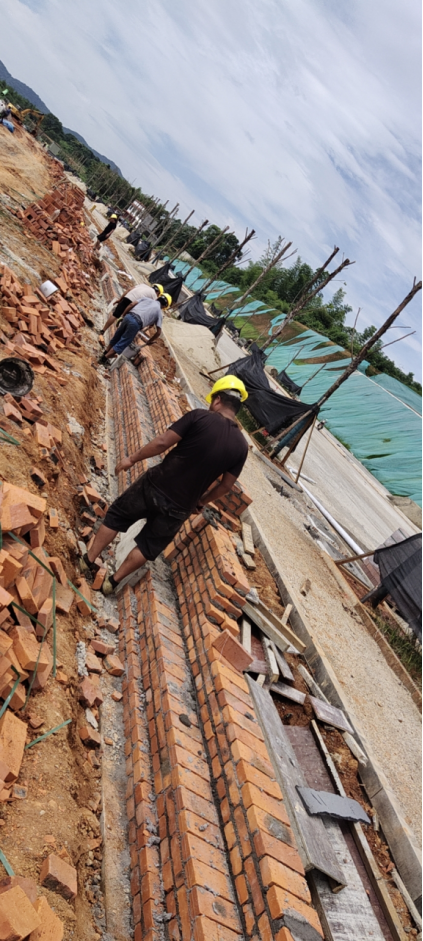

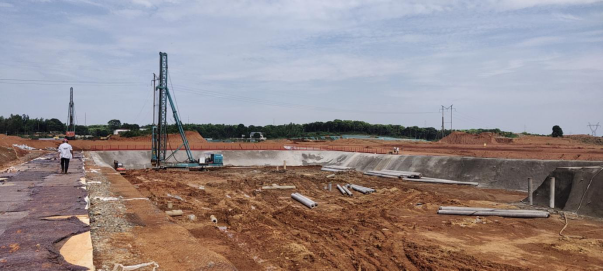

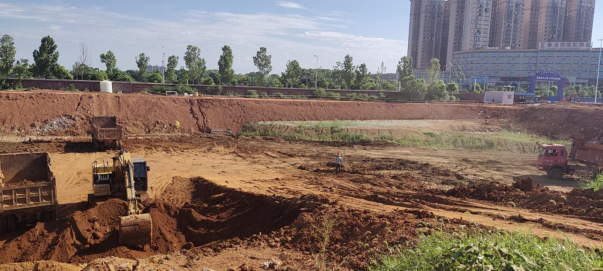

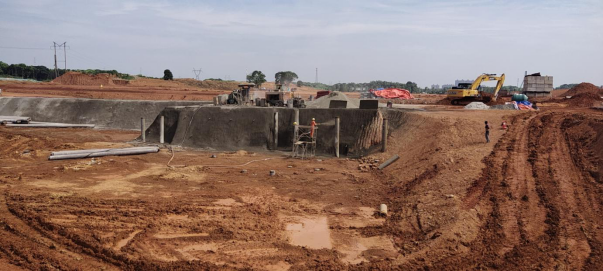

1.现场施工
![](/__local/C/D7/FE/162DE8116B14AB41CBE15E663B3_114ECC8B_185985.png)
![](/__local/7/1B/3A/7916256F1A053C1527370694ED8_C8732142_9FEDF.png)
![](/__local/E/3B/A5/FA74220029B760BA94C28815C9A_4D100985_9FEDF.png)
![](/__local/9/CB/D6/F246F8670D06A3ED83DF33BBA10_40319F83_185985.png)
![](/__local/6/0B/C0/99797B423011143AABD95962319_AF74CDB4_9FEDF.png)
![](/__local/D/75/AC/3FF422BCEC3A96A4EB729F5BE7F_8D357CF1_9FEDF.png)
![](/__local/C/B8/6B/701E720994B696CFB54D7091138_70BEBD8C_9FEDF.png)
![](/__local/E/5F/7F/DD338BEE3FD1D9C561E8316CAF0_A6D66830_9FEDF.png)

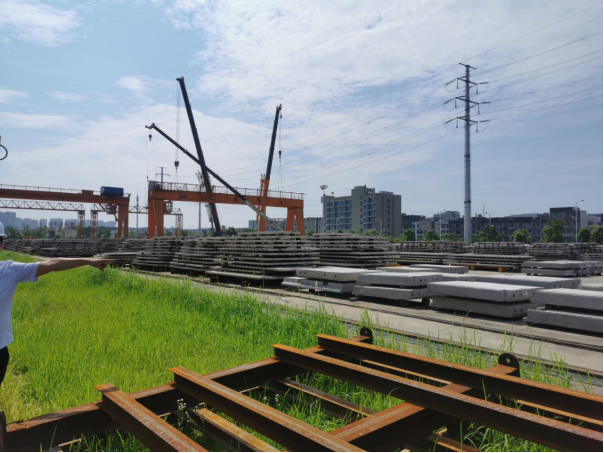

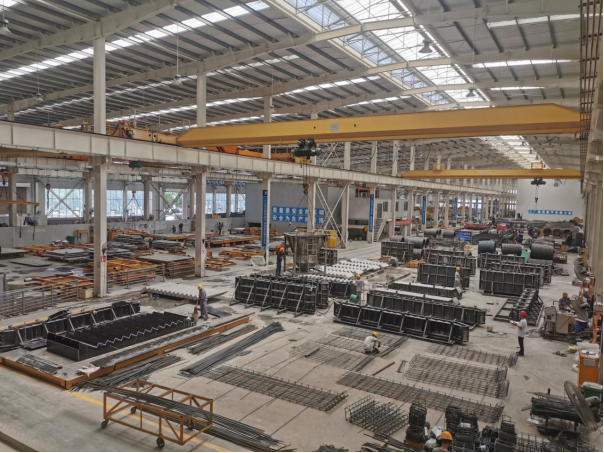

2. 装配式建筑厂家考察。
![](/__local/A/8B/16/0B1C9DDAD78459CA9F4EC33795D_EBC5C57C_10BC3A.png)
![](/__local/A/0C/2E/0A79E2E4E1890C119C9BB907251_CA9AAE20_10BC3A.png)
![](/__local/7/28/CF/B0153ED6EC96DE33027E0FA4A93_731D2D7A_10BC3A.png)
![](/__local/6/FE/F1/3031A23E82401819431154111CB_8EB85160_10BC3A.png)

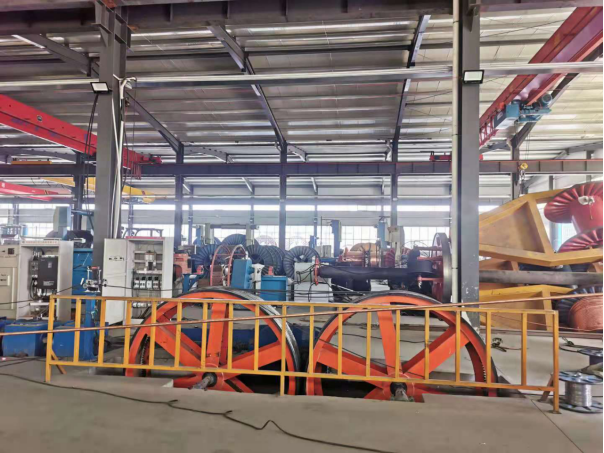

3.稀土铝合金电缆厂家考察。
![](/__local/2/DC/96/3F1BA74C31CD220A39306281683_EC9FDDCA_10BC3A.png)
![](/__local/3/AF/97/F28F2551C6A1A8A1538B36E46C0_F4E008C5_10BC3A.png)
