新校区建设项目(一期)工作周报
(2021年7月12日—7月18日)
上周主要完成事项
1. 1#栋边坡支护完成50%;
2. 聚缘路以南与9#栋、10#栋间雨污水管道施工完成40%;
3. 东侧围墙施工垫层圈梁施工至600m;
4. 12#15#塔吊基础桩基施工,堆放场地硬化;
5. 12#-17#西侧道路主路及支路上周总计完成920米;
6. 西侧围墙整体砌筑完成550m,粉灰完成280m,基础砼全部浇筑完成;
7. 桩基完成情况:4#栋已完成;10#栋已完成;7#栋实际完成156根;12#栋实际完成94根;15#栋实际完成215根。
本周主要工作计划
1.桩基:1#栋(共645根)已完成143根,计划完成200根,累计完成至343根;
3#栋(共230根)已完成2根试桩,计划完成80根,累计完成至82根;
6#栋(共116根)已完成72根,计划完成;
12#栋(共302根)已完成94根,计划完成100根,累计完成至194根
15#栋(共254根)已完成215根,计划完成254根,累计完成至254根;
19#栋(共62根)已完成0根,计划完成40根,累计完成40根;
2.1#边坡支护计划完成,边坡围挡防护计划完成至60%;
3.4#、10#塔吊基础浇捣计划完成;
4.10#钢筋棚场平硬化计划完成;
5.东侧围墙施工垫层、圈梁、围墙砌筑施工计划完成;
6.3#栋至人工湖方向污水管网计划完成;
7.西段围墙全部完成砌筑;
8.13#工程桩完成全部静载实验;15#开始静载实验;
9.场内栋号之间支路及临建设施完成场地硬化;
10.完成12#塔吊矩形板式桩基础浇捣;
11.16#独立基础开挖完成50%。
本周要闻
1.7月12日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新建办参会。
2.7月16日,副院长王虎成前往新校区项目现场实地调研,对项目进度、安全及质量提出要求。
本周施工现场记录

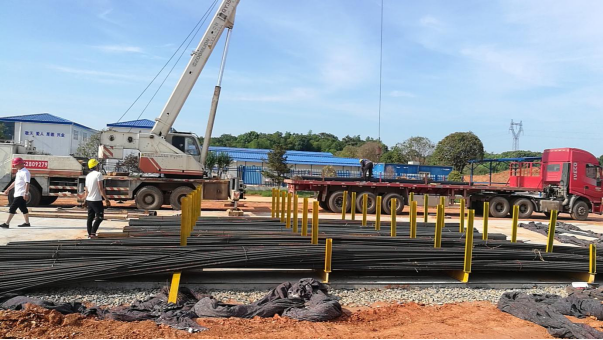

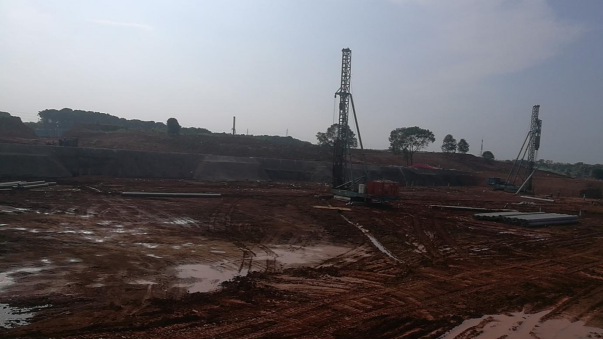

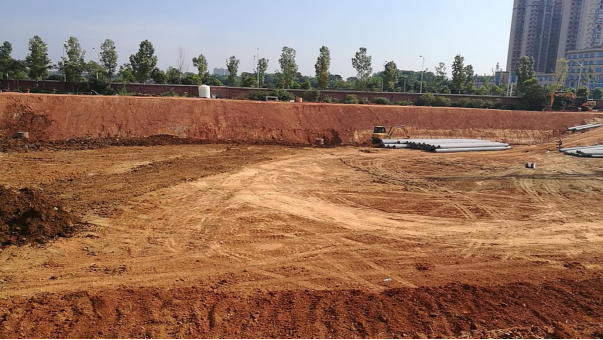

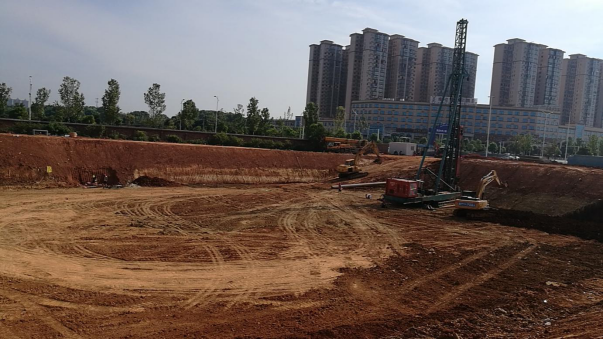

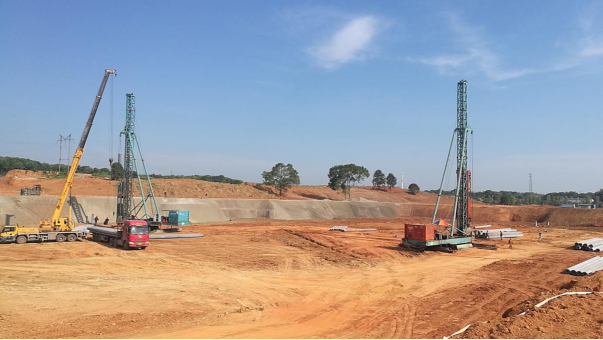

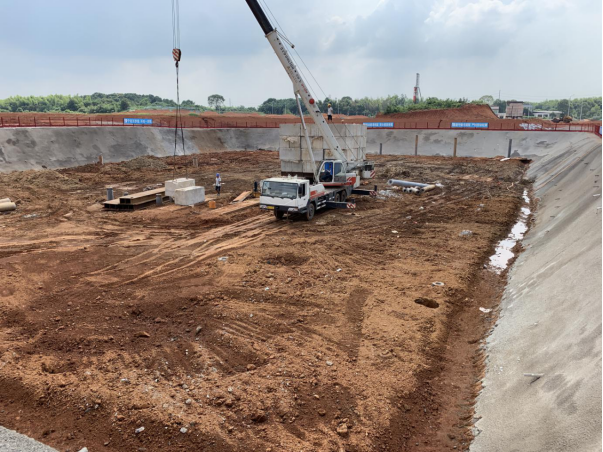

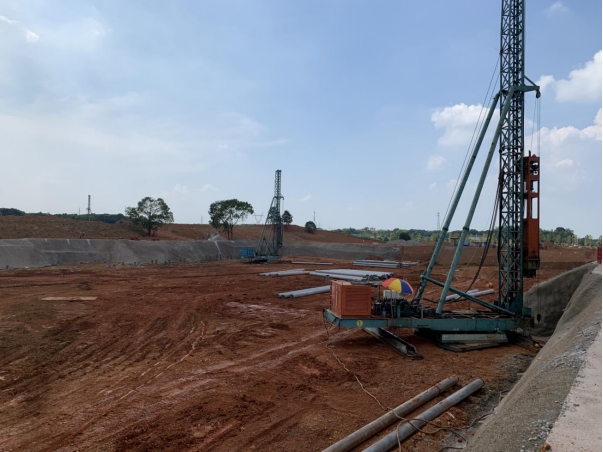

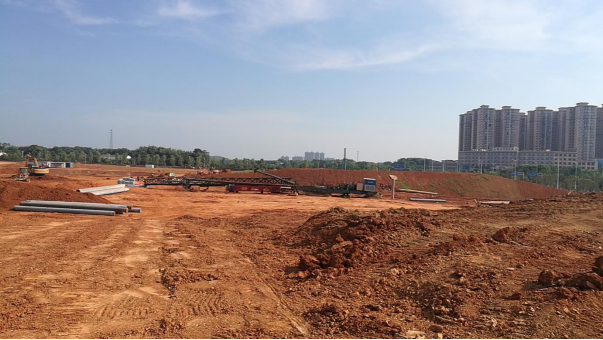

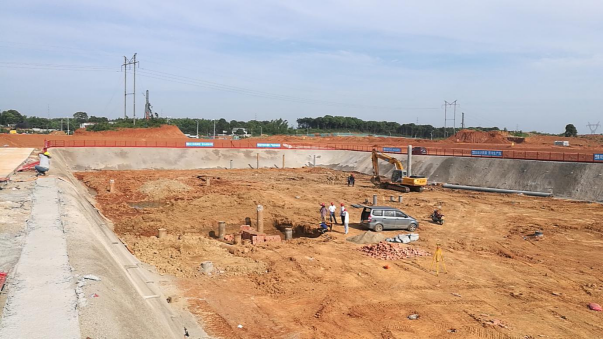

1.现场施工
![](/__local/2/34/65/AAD1153445EE50BB130D505ECE8_D8F78ED5_C8A55.png)
![](/__local/B/B8/2E/9377769734F45A25BACDB91E782_3A12BCBC_10ABB9.png)
![](/__local/C/87/C2/1E7AE2A0E61EC55BD36F932E530_708C8D70_10ABB9.png)
![](/__local/0/FD/5F/A27843B42B9D3FF024F9B2CDE49_3A97C126_C8A55.png)
![](/__local/0/A2/B8/1C164605A9D5DE8F24D2B8A8953_7B60A0B4_C8A55.png)
![](/__local/3/74/30/B7EBCA6745BBDF01A20E2CAD26E_D7EFACDE_C8A55.png)
![](/__local/4/8D/A1/509FAFAA40272DDA35834F820BB_9C7D09C0_C8A55.png)
![](/__local/5/BE/88/C172591A06FF6F090E2E6FFE7A3_06C4217E_C8A55.png)
![](/__local/6/05/4D/3111114F21F1FDE77AE1E058517_67C1FF8C_C8A55.png)
2. 新校区建设项目周工作例会。
![](/__local/F/47/03/BE30583D5D7290EBA2CEAF1B739_0E21566C_10BC3A.png)
3. 稀土铝合金电缆专家论证会。
![](/__local/5/50/C8/0BE42D1C474F1C1F3944137F7F4_906E23C2_10BC3A.png)

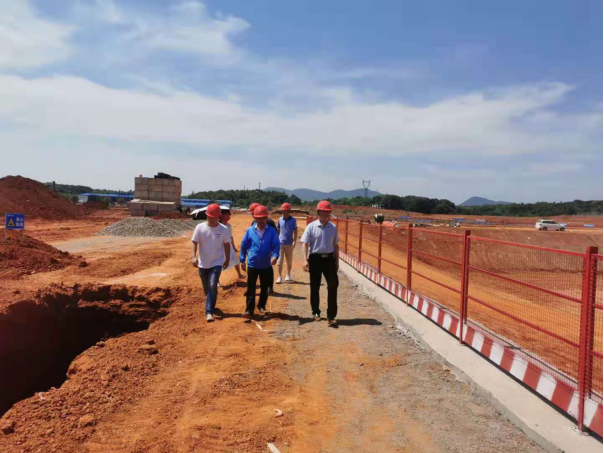

4. 副院长王虎成前往新校区现场实地调研。
![](/__local/A/18/9B/FE6E63053B57D00242EF3554E7F_6CEA5387_10BC3A.png)
![](/__local/8/88/9E/996AE15636A2EAAB9F95DE4D0AA_ED98D18A_10BC3A.png)
![](/__local/3/DB/57/96675EEBB959CDCD514C2A92D21_D3EBBA5F_10BC3A.png)
