新校区建设项目(一期)工作周报
(2021年7月19日—7月25日)
上周主要完成事项
1. 1#边坡围挡防护计划完成90%;
2. 4#、1#北向塔吊基础浇捣计划完成、1#南向塔吊基础计划开挖;
3. 东侧围墙抹灰计划完成,南侧围墙施工垫层本周已完成100m;
4. 3#边坡支护已完成60%;
5. 1#与7#内部道路已完成400m;
6. 西侧围墙整体砌筑完成550m,粉灰完成280m,基础砼全部浇筑完成;
7. 7#雨污水管已完成;
8. 10#桩基静载试验已完成;
9. 高原路西段围墙完成砌筑;
10. 场内栋号之间支路及临建设施完成场地硬化(主路完成920m,支路完成330m);
11. 完成12#塔吊矩形板式桩基础浇捣、17#塔吊开挖、检测、浇捣;
12. 临电正式接入现场;
13. 桩基完成情况:1#栋(共645根)已完成448根;
3#栋(共230根)已完成82根,本周计划完成120根,累计完成至202根;
6#栋(共144根)已完成112根;
7#栋(共220根)已完成156根,本周计划完成40根,累计完成至196根;
12#栋(共302根)已完成136根,计划完成120根,累计完成至256根;
19#栋(共62根)已完成12根,计划完成74根,累计完成74根。
本周主要工作计划
1.桩基:1#栋(共665根)已完成659根,本周计划全部完成;(1#增加20根桩)
3#栋(共256根)已完成129根,本周计划全部完成;(3#增加26根桩)
6#栋(共144根)已完成112根,本周计划全部完成;
7#栋(共220根)已完成169根,本周计划全部完成;
12#栋(共304根)全部完成;
19#栋(共62根)全部完成;
2.3#边坡支护本周计划完成;
3.4#、10#塔吊基础浇捣计划完成;
4.10#桩2根抗拔桩试验完成;
5.1#北向钢筋棚场地硬化,东边材料堆场硬化;
6.南向围墙地梁浇筑全部完成,砌筑计划完成50%;
7.1#静载试验共(9根),计划完成7根;
8.7#静载试验共(5根),计划全部完成;
9.1#北向塔吊安装、10#塔吊安装;
10.7#南向道路浇筑完成;
11.3#边坡防护计划完成;
12.西侧围墙确定栏杆样板后安装完成220m;
13.完成17#、19#塔吊开挖、钢筋绑扎、砼浇捣;
14.15#塔吊安装、钢筋棚、木工棚安装;
15.16#开挖6-10轴交A-F轴独基、地梁;
16.13#开挖1-5轴交A-F轴桩承台、地梁;
17.12#、15#、19#静载检测。
本周要闻
1.7月19日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新建办全体人员参会。
2.7月19日,副院长王虎成前往新校区实地察看永久围墙。
3.7月20日,长沙市产业投资集团罗超纲总经理一行就加快我院新校区建设项目来校交流,并召开了专题研究会。学院党委书记贺代贵,党委副书记、院长陈剑旄,党委委员、副院长王虎成,党委委员、办公室主任廖继旺,产投集团党委委员、董事、副总经理廖鹏,总工程师李国辉出席。
4.7月21日,学院召开新校区校内相关项目协调会,党委委员、副院长王虎成,副院长刘志红,党委委员、纪委书记姚庆武,党委委员、宣传部部长蔡琼出席,新建办、后勤处、资产处、学工处、继续教育学院、图书馆相关负责人参加会议。
本周施工现场记录

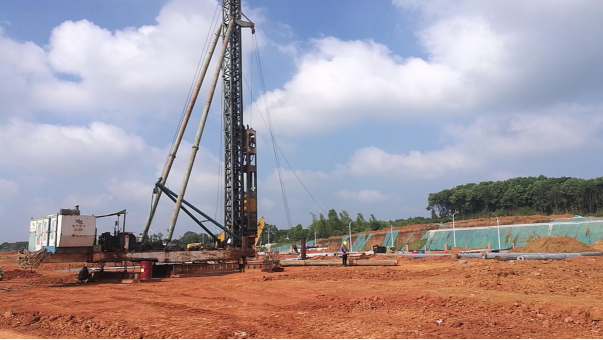

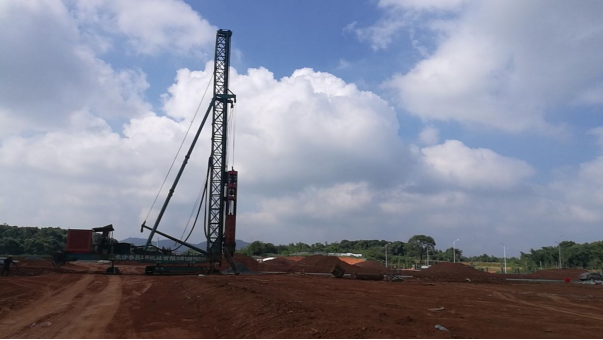

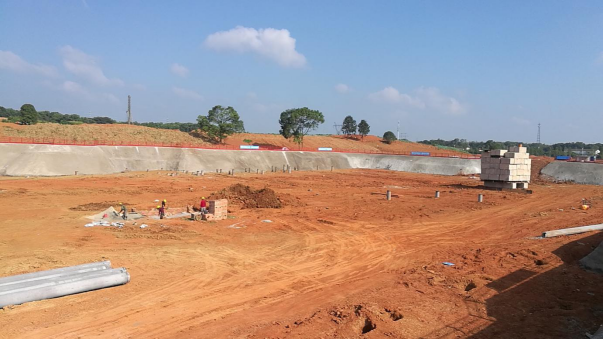

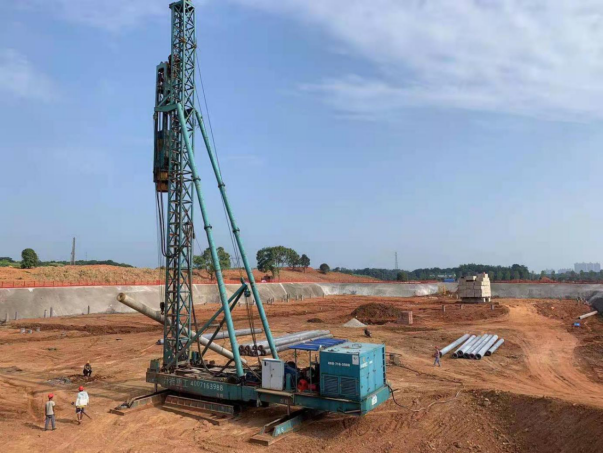

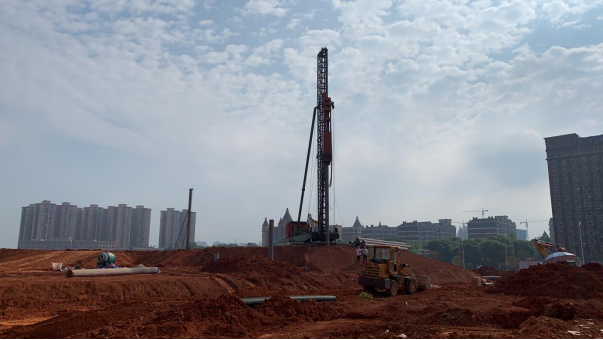

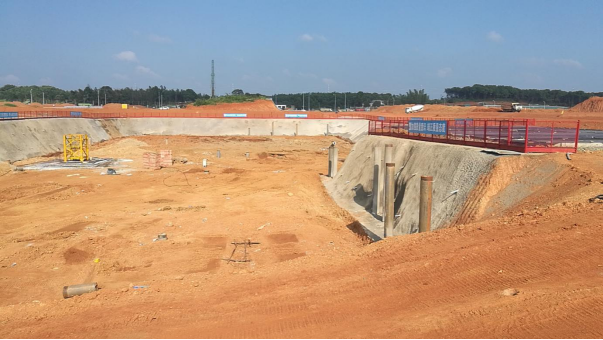

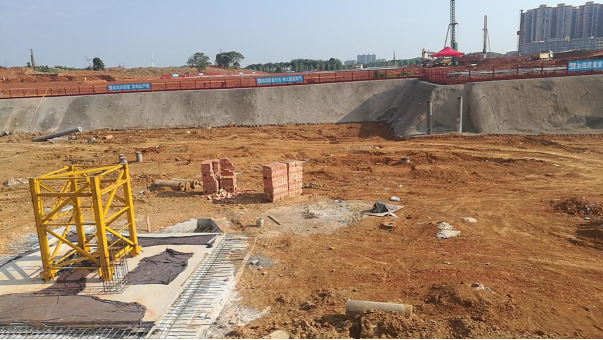

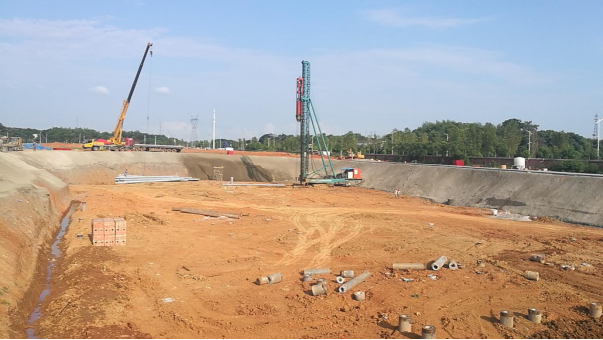

1.现场施工
2. 新校区建设项目周工作例会。
3. 长沙市产业投资集团罗超纲总经理一行就加快我院新校区建设项目来校交流。

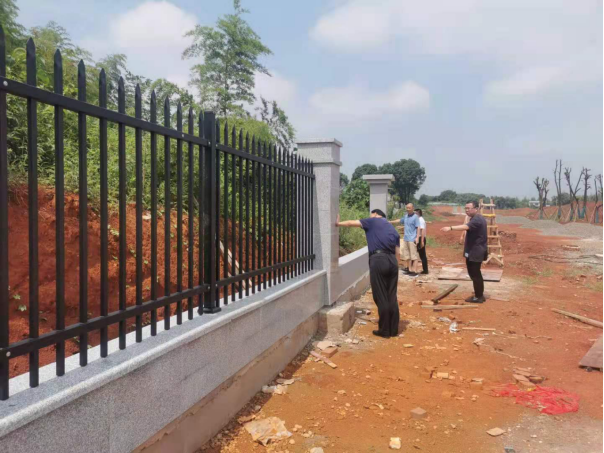

4. 副院长王虎成前往新校区实地察看永久围墙。
