新校区建设项目(一期)工作周报(2021年7月26日—8月1日)

发布时间:2021-08-09 作者:谢旻剑 来源:发展规划处(新校区建设办公室) 编辑:谢旻剑 审核人:潘勇军 点击数:



新校区建设项目(一期)工作周报

2021年72681日)





上周主要完成事项

1. 3#边坡支护已完成;

2. 1#南向塔吊基础浇筑完成、3#塔吊基础开挖、砖胎膜砌筑完成;

3. 1#北向钢筋棚场地硬化,东边材料堆场硬化;

4. 南向围墙地梁浇筑全部完成,砌筑已完成50%;

5. 1#静载试验共(9根),完成7根;

6. 7#静载试验共(5根),全部完成;

7. 完成17#、19#塔吊开挖、钢筋绑扎、砼浇捣;

8. 15#塔吊安装、钢筋棚、木工棚安装;

9. 16#开挖6-10轴交A-F轴独基、地梁完成50%;

10. 12#、15#、19#静载检测,15#静载完成75%;

11.桩基完成情况:1#栋(共685根)已完成659根,桩基已全部完成;

3#栋(共282根)已完成129根,桩基已全部完成;

12#栋(共304根)桩基已全部完成;

19#栋(共62根)桩基已全部完成。





本周主要工作计划

1.桩基:6#栋(共144根)本周计划全部完成;

7#栋(共220根)本周计划全部完成;

9#栋(共289根)已完成35根,计划完成90根,累计完成至155根;

2.1#北向钢筋棚场地硬化;

3.南向围墙砌筑、抹灰全部完成;

4.3#边坡防护计划完成;

5.4#静载试验共(6根),计划完成5根;

6.3#静载试验共(6根),计划完成5根;

7.10#承台开挖、砌筑完成30%;

8.3#、4#钢筋场地硬化布置;

9.7#塔吊基础开挖;

10.完成19#塔吊基础卡开挖、钢筋绑扎、砼浇捣;

11.15#塔吊安装;

12.16#开挖6-10轴交A-F轴独基、地梁;

13.13#开挖1-5轴交A-F轴桩承台、地梁;

14.12#、15#、19#静载检测;

15.对12#、15#管桩进行复打。



本周要闻

1.8月2日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新建办参会。

2.8月3日,学院召开新校区非核心教学设施运营管理讨论会,长沙市教育产业投资有限公司负责人,新建办、后勤处、财务处、资产处负责人参加会议。

3.8月4日,在项目会议室召开了湖南信息职业技术学院新校区建设项目(一期)协调推进会议。学院党委书记贺代贵、院长陈剑旄,产投集团董事、总经理罗超纲,公建中心党组书记、主任席超波出席会议并讲话,学院党委委员、副院长王虎成,新建办,市教育产业投资有限公司,市长投建设公司,市公建中心项目组、省六建相关负责人参加会议。



本周施工现场记录

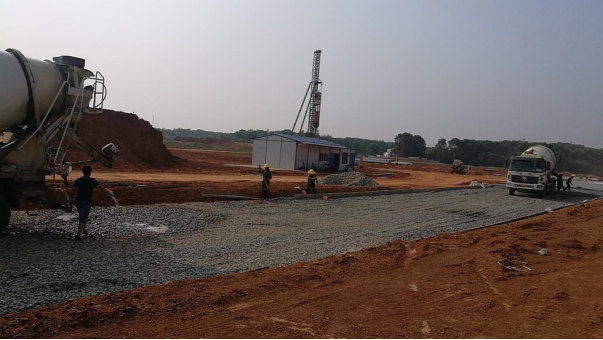

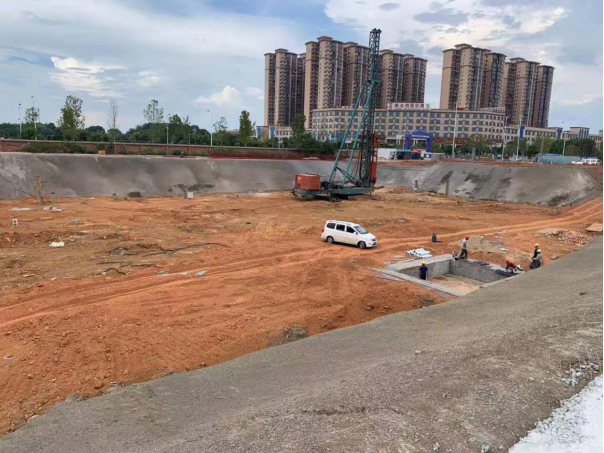

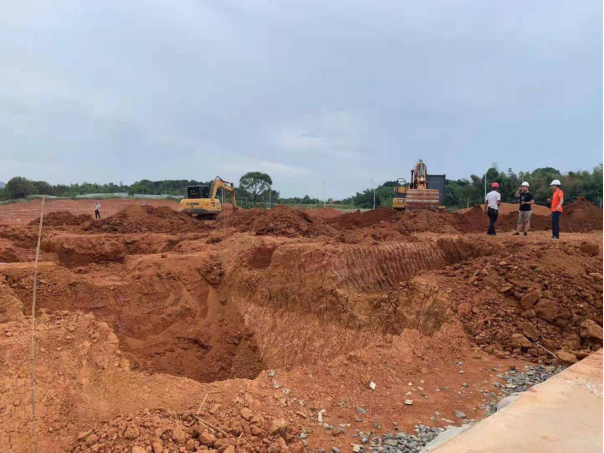

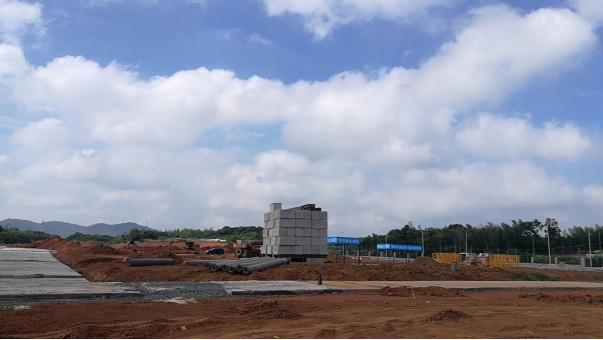

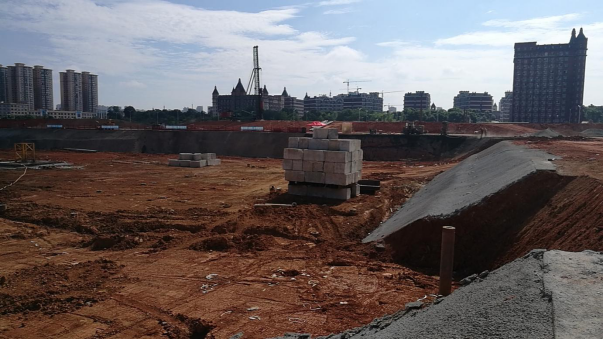

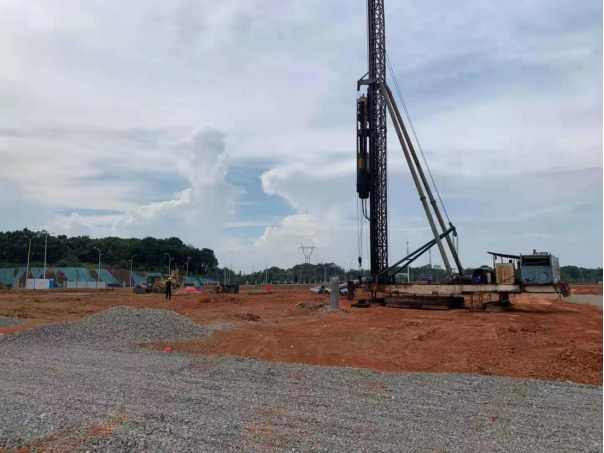

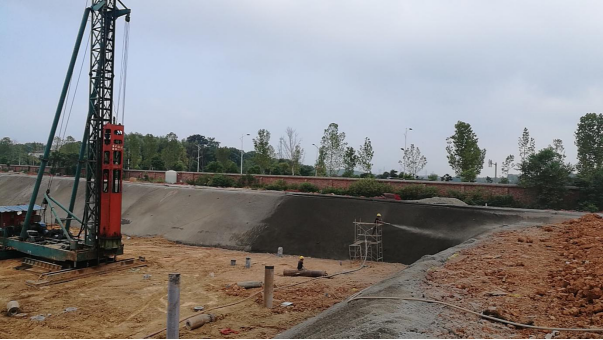

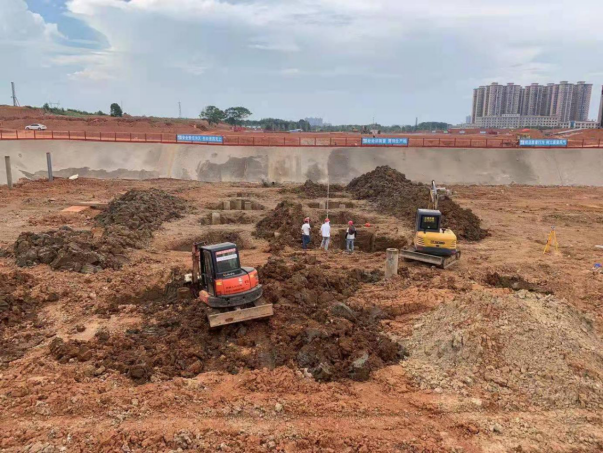

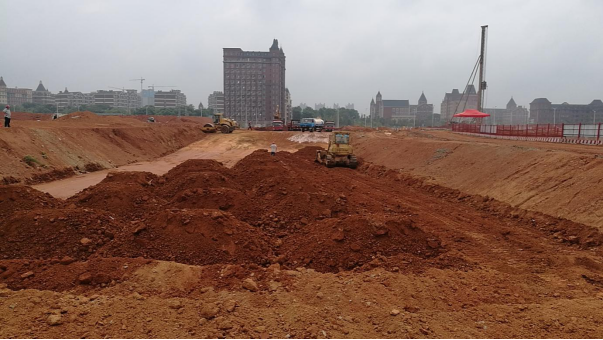

1.现场施工







2. 新校区建设项目周工作及疫情防控会议



3. 为保障疫情安全防控,副院长王虎成及新校区建设办公室全体人员接受核酸检测

4. 新校区建设项目(一期)多方协调推进会议
