新校区建设项目(一期)工作周报
(2021年8月30日—9月12日)
上周主要完成事项
1. 1#栋:一二区底板钢筋绑扎;三四区承台钢筋绑扎;五-七区底板垫层浇筑。(人材机配置:1台小挖,泥工、钢筋、防水、木工、塔司、管理人员共计:72人)
2. 2#栋:基础土方开挖、塔吊安装;
3. 3#栋:承台开挖、砖胎模砌筑(8/13轴)、防水保护层完成。(人材机配置:2台小挖,泥工、杂工、塔司、管理人员共计:12人)
4. 4#栋:基础土方开挖、及砼施工。(人材机配置:1台大挖、2台小挖,钢筋工、木工、塔司、管理人员共计:42人)
5. 7#栋:中段承台砌筑完成,南向承台垫层浇筑。(人材机配置:2台小挖,杂工、泥工、塔司、管理人员共计:20人)
6. 9#栋:预应力管桩施工。(人材机配置:桩基一台、管理人2人)
7. 10#栋:一区承台钢筋绑扎;二区底板砼浇筑;三区底板钢筋绑扎。(钢筋工、木工、架子工、防水、泥工、塔司、管理人员共计:74人)
8. 12#栋:基础工程:开挖、钢筋绑扎、模板制安、砼浇捣。(木工、钢筋工、泥工、塔司、管理人员共计:38人)
9. 13#栋:基础工程:开挖、钢筋绑扎、模板制安、砼浇捣。(木工、钢筋工、泥工、管理人员共计:22人)
10. 15#栋:基础工程:开挖、钢筋绑扎、模板制安、砼浇捣。(木工、钢筋工、泥工、塔司、管理人员共计:41人)
11. 16#栋:一层:支模架、钢筋绑扎、制模、浇砼。(木工、钢筋工、泥工、管理人员共计:55人)
12. 17#栋:基础工程:开挖、钢筋绑扎、模板制安、砼浇捣。(大挖机2台、小挖机1台、钢筋工、泥工、塔司、管理人员共计:31人)
13. 19#栋:基础工程:开挖、钢筋绑扎、模板制安、砼浇捣。(木工、钢筋工、泥工、塔司、管理人员共计:26人)
本周主要工作计划
1.1#栋:一二区底板钢筋绑扎,三四区承台钢筋绑扎,五-八区防水及保护层施工。
2.2#栋:基础土方开挖、塔吊安装。
2.3#栋:砖胎模砌筑(8/13轴)、防水保护层完成。
3.4#栋:基础承台梁砼施工。
4.7#栋:中段承台砌筑完成,南向承台垫层浇筑。
5.9#栋:预应力管桩施工。
6.10#栋:一区底板钢筋绑扎,二区地下室支模架搭设及墙柱钢筋绑扎,三区底板钢筋绑扎。
7.12#栋:完成基础工程施工。
8.13#栋:完成基础工程施工。
9.15#栋:完成基础工程施工。
10.16#栋:二层全部浇捣、三层支模架搭设。
11.17#栋:完成基础工程施工。
12.19#栋:一层:支模架、钢筋绑扎、制模、浇砼。
本周要闻
1.8月30日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。。
2.8月31日,学院副院长王虎成带队前往长沙市教育产业投资有限公司对接新校区事宜,新校区建设办公室负责人参加。。
3.9月3日,学院召开新校区校园文化咨询项目对接会。宣传统战部、新校区建设办公室、新校区校园文化咨询服务项目、园林绿化咨询服务项目负责人及相关工作人员参加会议。
4.9月3日,学院副院长王虎成前往新校区施工现场检查新校区建设进度、安全和质量工作,新校区建设办公室全体人员参加。
5.9月6日,学院召开新校区建设工作例会。副院长王虎成出席,新校区建设办公室全体人员参加会议。
6.9月8日,学院召开新校区校园文化工作汇报会。院长陈剑旄等院领导出席,相关部门负责人、教师代表及新校区校园环境文化项目负责人参加会议。
本周施工现场记录

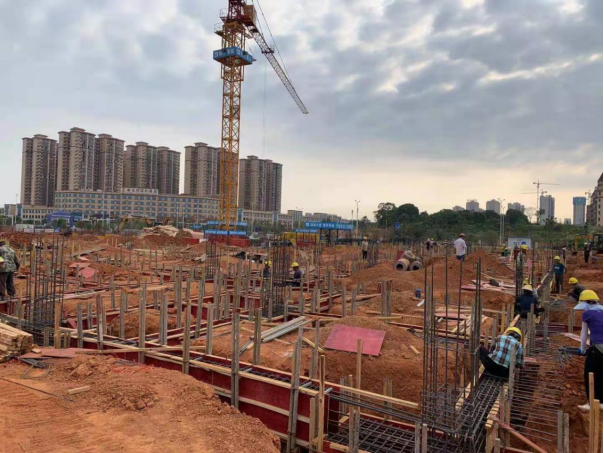

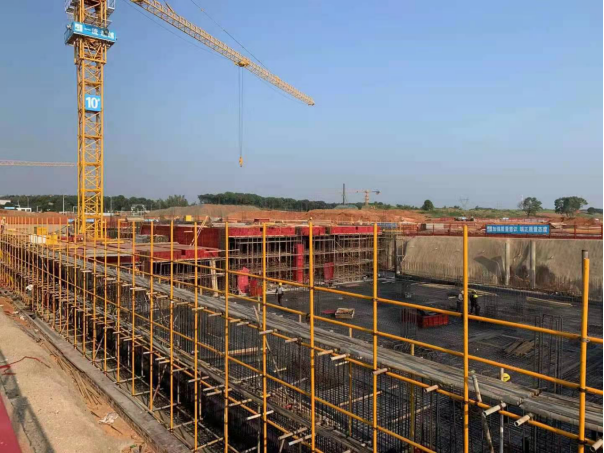

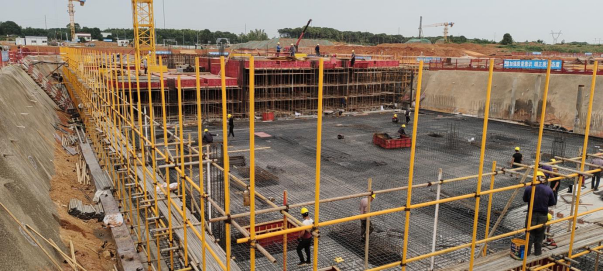

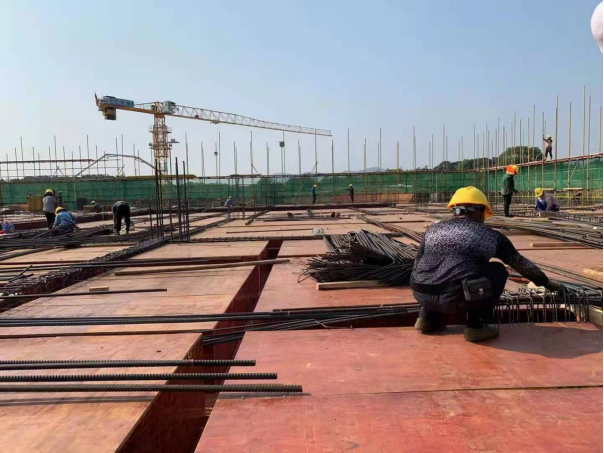

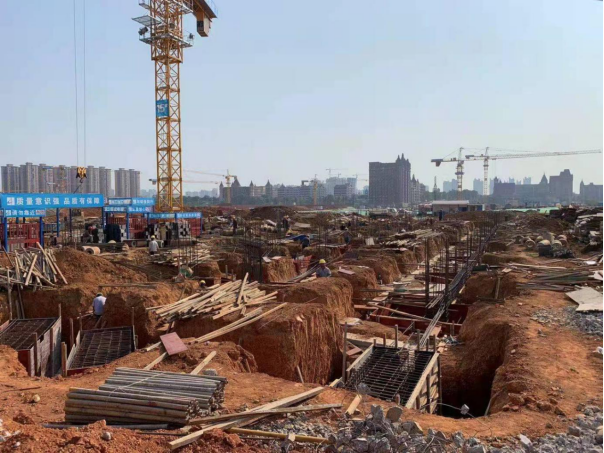

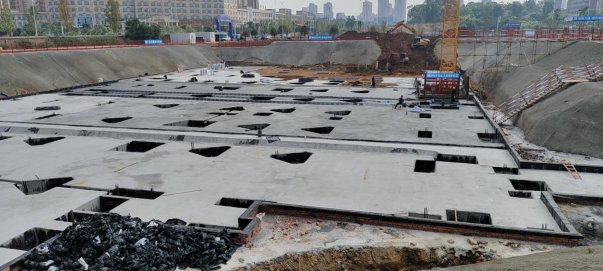

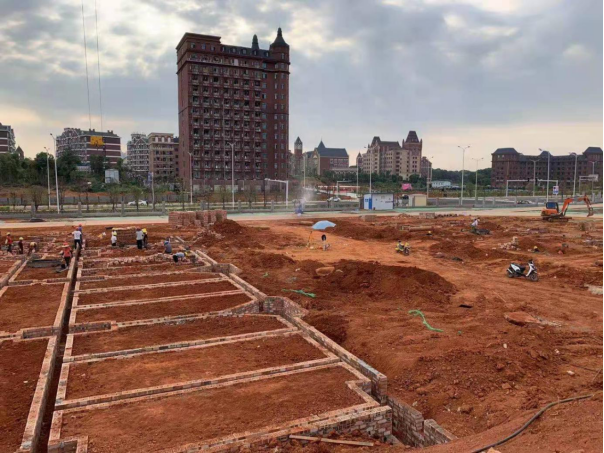

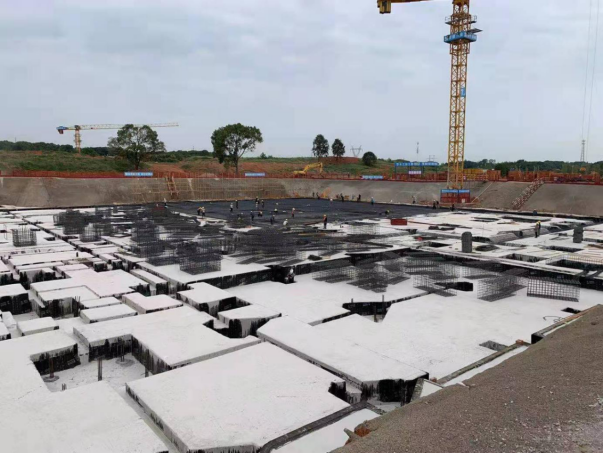

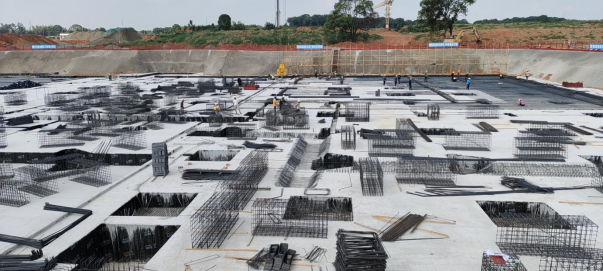

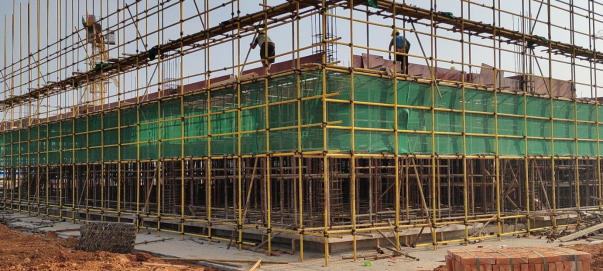

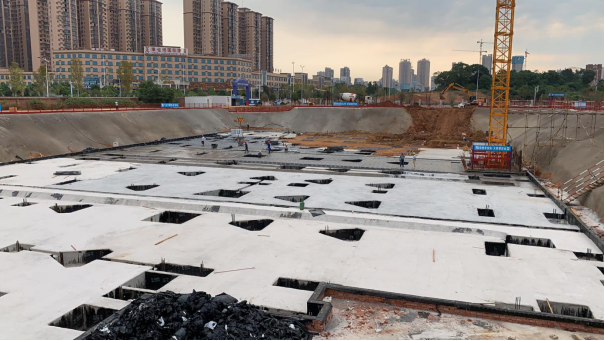

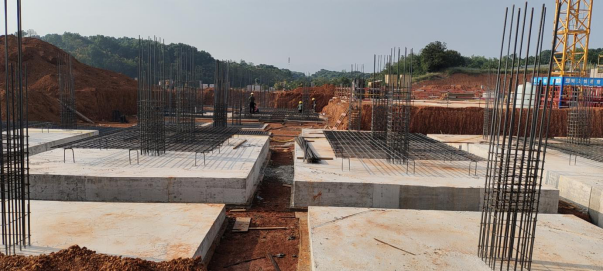

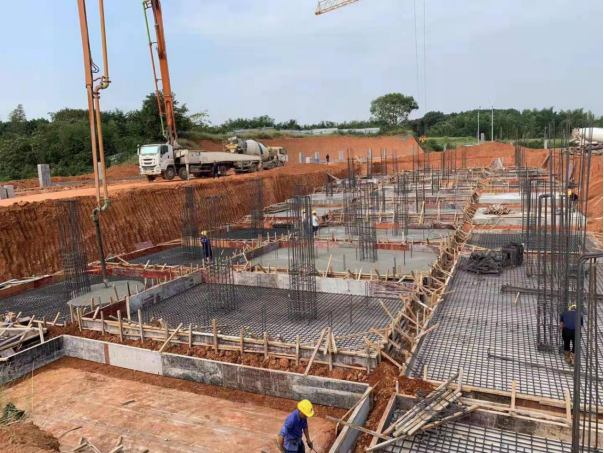

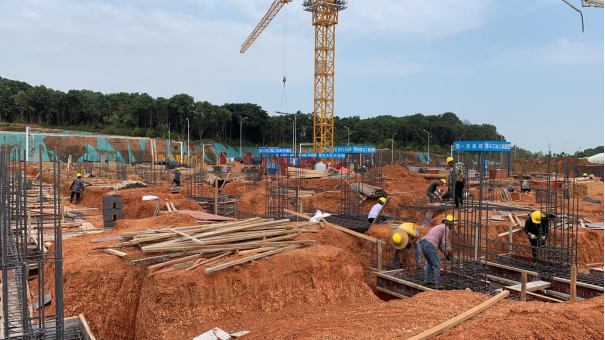

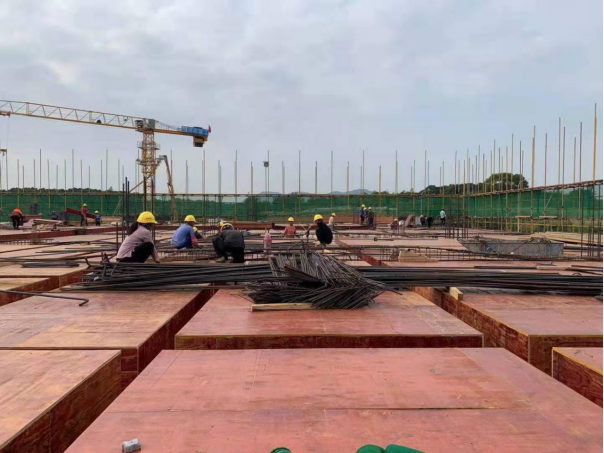

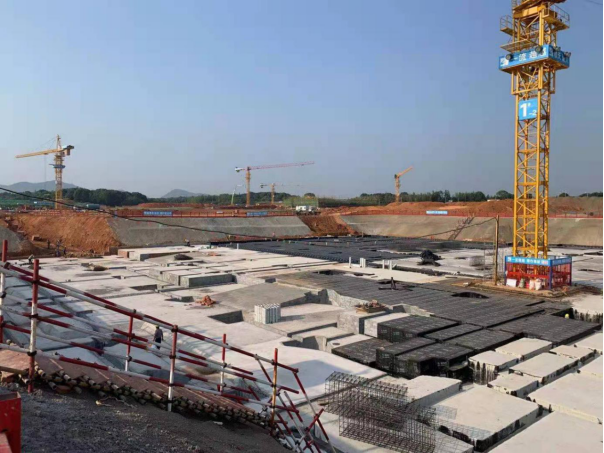

1.现场施工
2. 新校区周工作例会
3. 副院长王虎成带队检查新校区施工现场进度、安全、质量等工作
