发展规划处(新校区建设办公室)

新校区建设项目(一期)工作周报(2021年9月13日—9月30日)

发布时间:2021-09-30 作者:谢旻剑 来源:发展规划处(新校区建设办公室) 编辑:谢旻剑 审核人:潘勇军 点击数:





新校区建设项目(一期)工作周报

2021年913930日)





上周主要完成事项

1. 1#栋:一区支模架搭设;二三区底板浇筑;五-八区承台钢筋制作、绑扎。(人材机配置:1台小挖,钢筋、防水、木工、塔司、管理人员共计:115人)

2. 2#栋:基础土方开挖、塔吊安装;

3. 3#栋:二区底板浇筑、一三区底板钢筋绑扎。(泥工、钢筋工、木工、杂工、塔司、管理人员共计:60人)

4. 4#栋:一层支模架搭设。(1台大挖、2台小挖,钢筋工、木工、塔司、管理人员共计:75人)

5. 7#栋:北向、南向独立柱基垫层浇筑完成80%、中段钢筋绑扎。(1台大挖、2台小挖,杂工、泥工、塔司、管理人员共计:35人)

6. 9#栋:预应力管桩施工。(1台桩基、1台大挖,杂工、管理人员共计:6人)

7. 10#栋:一区底板钢筋绑扎;正负零梁板柱完成;负一层支模架搭设、梁柱板模板安装。(钢筋工、木工、架子工、塔司、管理人员共计:65人)

8. 12#栋:正负零土方回填及垫层浇筑。(泥工、钢筋工、木工、塔司、管理人员共计:42人)

9. 13#栋:基础工程:模板制安、砼浇捣。(泥工、钢筋工、木工、塔司、管理人员共计:45人)

10. 15#栋:基础工程全部完成,正负零地面垫层浇筑。(泥工、钢筋工、木工、塔司、管理人员共计:60人)

11. 16#栋:夹层梁及低跨钢筋、模板安装。(泥工、钢筋工、木工、塔司、管理人员共计:55人)

12. 17#栋:基础工程:开挖、钢筋绑扎、模板制安、砼浇捣。(大挖机2台、小挖机1台、钢筋工、泥工、塔司、管理人员共计:32人)

13. 19#栋:正负零地面垫层浇筑,首层支模架搭设。(泥工、钢筋工、木工、塔司、管理人员共计:56人)


本周主要工作计划

一、土建工程

1.1#栋:一区负一层砼浇筑,二三区支模架搭设及墙柱钢筋绑扎,四区底板砼浇筑,五六七区底板钢筋绑扎。

2.2#栋:基础土方开挖、塔吊安装。

2.3#栋:二区支模架搭设、一三区底板砼浇筑。

3.4#栋:10-16轴首层砼浇筑、1-10轴支模架搭设。

4.7#栋:基础钢筋绑扎及砼浇筑。

5.9#栋:基础施工。

6.10#栋:一区底板砼、负一层支模架搭设及钢筋绑扎,二区负一层砼浇筑,三区负一层支模架搭设及钢筋绑扎。

7.12#栋:首层柱钢筋绑扎施工。

8.13#栋:首层柱钢筋绑扎施工。

9.15#栋:首层柱钢筋绑扎施工。

10.16#栋:夹层及低跨砼浇筑。

11.17#栋:首层柱钢筋绑扎施工。

12.19#栋:首层柱钢筋绑扎施工。



二:质量、安全举措

1.施工前及时对班组进行技术交底、砼浇捣前邀请监理验收验槽,举牌验收。

2.防水工程验收邀请监理进行验收,针对发现的问题,整改落实。

3.钢筋工程验收邀请监理进行验收,针对发现的问题,整改落实。

4.加强已完成浇捣的混凝土养护工作。

5.临边高地、坑洼处设置安全指示牌、基坑警示隔离带

6.现场严格控制扬尘,保证喷淋、洒水车常开;及时发放降温降暑药品

7.对新进场人员进行安全交底;班前教育



本周要闻




1.9月13日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。

2.9月14日,学院副院长王虎成前往望城区政府与黄金国副区长对接新校区红线外居民出行及市政道路配套建设等事宜。

3.9月15日,副院长王虎成前往望城区重建中心、高塘岭街道和乌山街道对接新校区红线外居民出行及市政道路配套建设等事宜

4.9月17日,新校区项目部召开声光电专项调度会及室外工程,园林绿化的内审会,副院长王虎成出席,产业投资集团、公共工程建设中心、EPC总承包单位、新校区建设办公室等负责人参加会议。

5.9月18日,学院召开新校区家具设备及图书馆精装修方案讨论会,副院长刘志红出席,相关部门负责人参加会议。

6.9月22日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新建办全体人员参加。

7.9月22日,副院长王虎成前往市政府向副市长刘明理汇报新校区声光电专项工作。

8.9月24日,副院长王虎成、纪委书记姚庆武前往望城区政府与曹文副区长对接对接新校区红线外居民出行及市政道路配套建设等事宜。

9.9月26日,学院召开新校区建设项目非核心部分论证会,副院长王虎成主持会议,党政办、财务处、学工处、资产处、后勤处、现代教育信息中心、继续教育学院、新建办等负责人参加。

10.9月27日,学院召开新校区建设项目非核心部分对接会,副院长王虎成主持会议,长沙市教育产业投资有限公司总经理张平,长沙市教育产业投资有限公司和学院相关部门等负责人参加。

11.9月28日,学院党委书记贺代贵、院长陈剑旄率队前往新校区建设项目现场调研。学院党委副书记苏基协,党委委员、副院长王虎成,副院长刘志红,党委委员、纪委书记姚庆武,党委委员、组织部部长谭立新一同调研。

12.9月29日,学院召开新校区校内招采项目工作推进会,副院长王虎成主持会议,党政办、宣传部、后勤处、教务处、学工处、现代教育信息中心、图书馆、继续教育学院、新建办等相关负责人参加。

13.9月29日,新校区项目部召开新校区建设项目调度会,党委书记贺代贵、院长陈剑旄、副院长王虎成出席,长沙市产投集团、长沙市公共工程建设中心、EPC总承包单位、全过程咨询单位等负责人参加。






本周施工现场记录

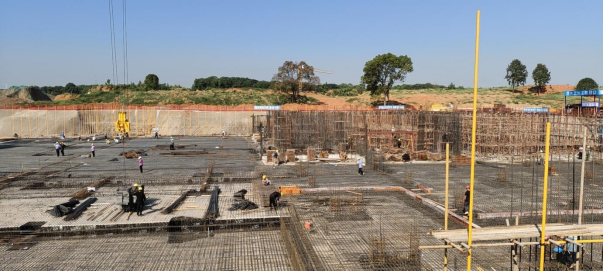

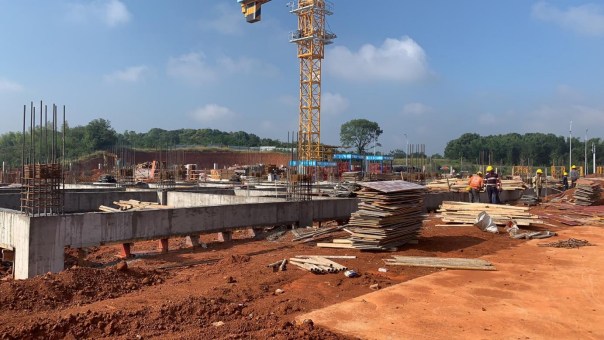

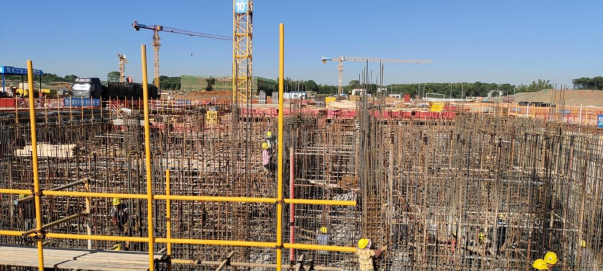

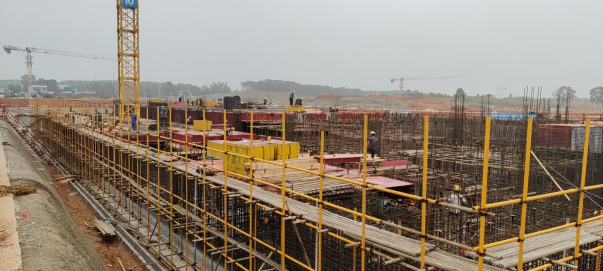

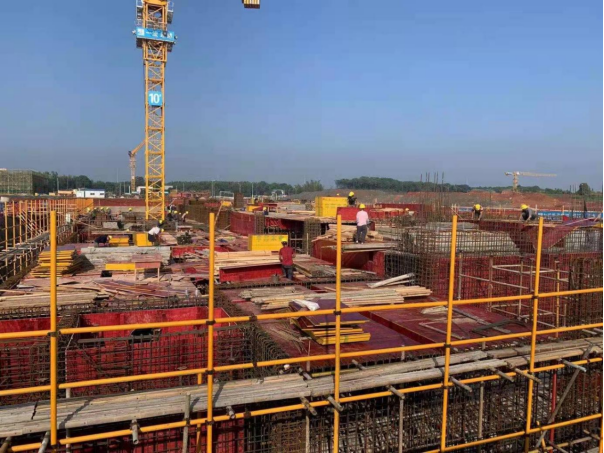

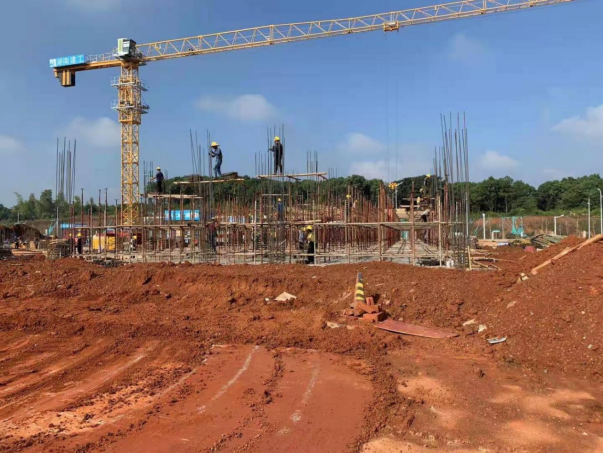

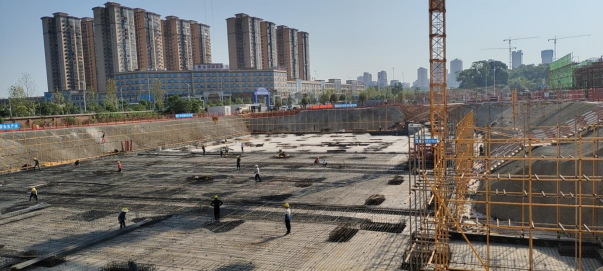

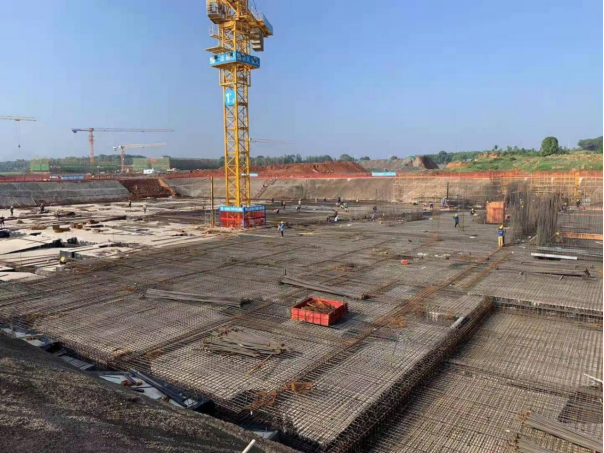

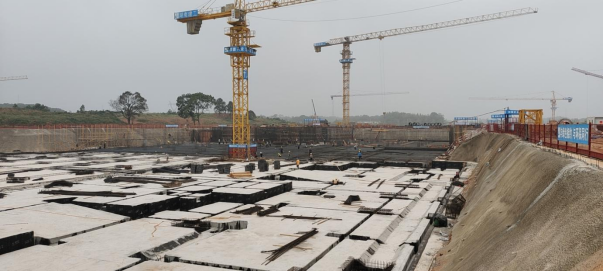

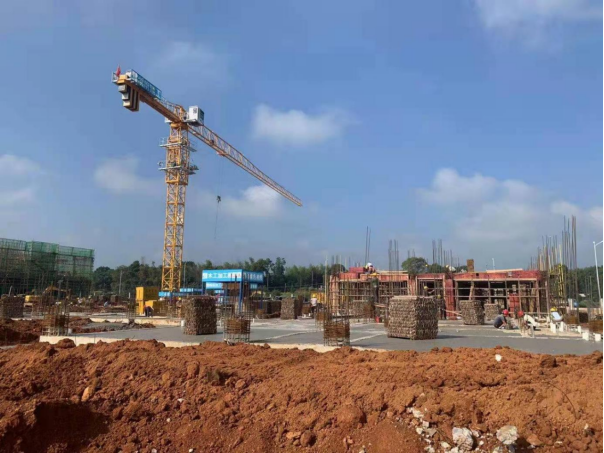

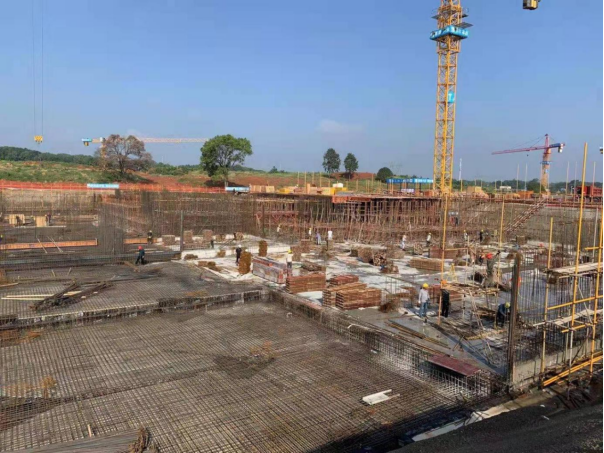

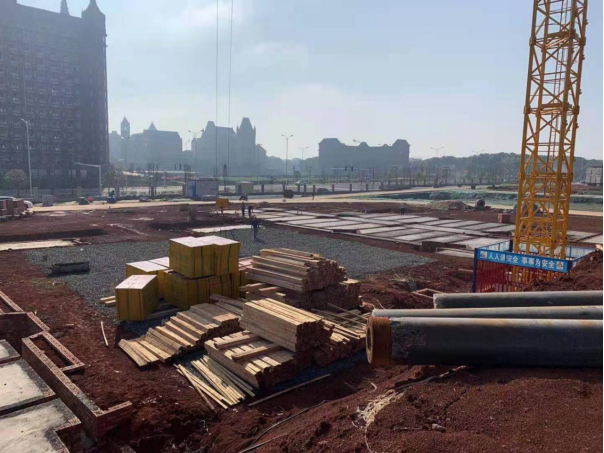

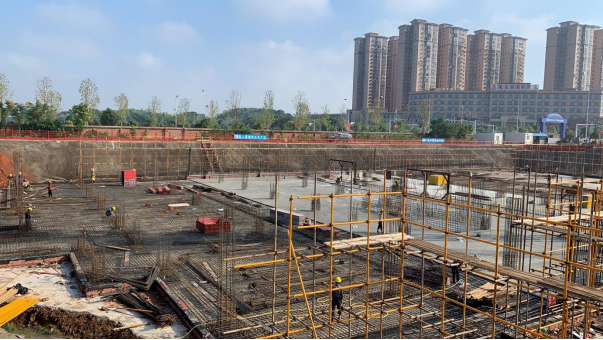

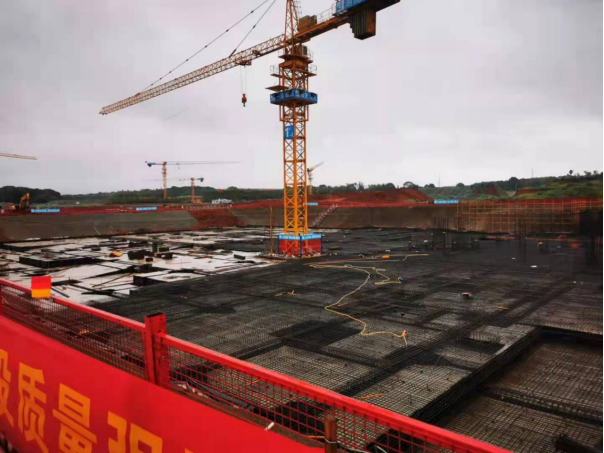

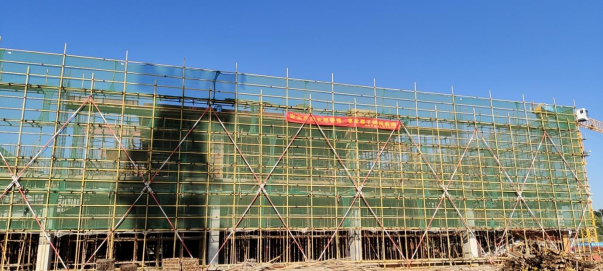

1.现场施工





2. 新校区周工作例会



3. 长沙市教育产业投资有限公司总经理张平一行来校交流



4. 学院党委书记贺代贵、院长陈剑旄带队前往新校区建设项目现场调研。学院党委副书记苏基协,党委委员、副院长王虎成,副院长刘志红,党委委员、纪委书记姚庆武,党委委员、组织部部长谭立新一同调研
