新校区建设项目(一期)工作周报(2021年10月1日—10月17日)

发布时间:2021-10-18 作者:谢旻剑 来源:发展规划处(新校区建设办公室) 编辑:谢旻剑 审核人:潘勇军 点击数:





新校区建设项目(一期)工作周报

2021年1011017日)





上周主要完成事项

1. 1#栋:一区负一层砼浇筑;二三四五区支模架搭设及墙柱钢筋绑扎;五区底板砼浇筑,六七区底板钢筋绑扎。(钢筋、防水、木工、塔司、管理人员共计:175人)

2. 2#栋:基础土方开挖、塔吊安装;

3. 3#栋:负一层支模架搭设、梁柱钢筋绑扎。(泥工、钢筋工、木工、杂工、塔司、管理人员共计:80人)

4. 4#栋:E轴-H轴一层顶板砼浇筑、1轴-10轴一层顶板砼浇筑。(钢筋工、木工、塔司、管理人员共计:80人)

5. 7#栋:中栋、南栋正负零板浇筑。(1台大挖、2台小挖,杂工、泥工、钢筋工、塔司、管理人员共计:70人)

6. 9#栋:基础施工。(1台大挖、4台小挖,杂工、管理人员共计:15人)

7. 10#栋:一区正负零板浇筑;二区一层支模架搭设;三区正负零板浇筑。(钢筋工、木工、架子工、塔司、管理人员共计:80人)

8. 12#栋:2F浇捣完成;3F支模架搭设。(泥工、钢筋工、木工、塔司、管理人员共计:60人)

9. 13#栋:首层支模架搭设。(泥工、钢筋工、木工、塔司、管理人员共计:30人)

10. 15#栋:2F浇捣;3F支模架搭设。(泥工、钢筋工、木工、塔司、管理人员共计:65人)

11. 16#栋:已封顶。

12. 17#栋:2F浇捣。(泥工、钢筋工、木工、塔司、管理人员共计:35人)

13. 19#栋:3F浇捣,4F支模架搭设。(泥工、钢筋工、木工、塔司、管理人员共计:28人)



本周主要工作计划

一、土建工程

1.1#栋:一区负一层顶板砼浇筑,二区负一层顶板钢筋绑扎、四区支模架搭设,六七区底板钢筋绑扎、八区底板浇筑。

2.3#栋:二区顶板砼浇筑,一区梁墙柱钢筋绑扎完成,三区顶板完成80%。

3.4#栋:二层梁板混凝土全部完成,南向3层梁板浇筑完成。

4.7#栋:中栋二层8-15轴梁板浇筑,北栋一层基础梁浇筑。

5.9#栋:A-P轴交5-13轴基础施工,垫层浇筑完成。

6.10#栋:一层柱二层板砼浇筑,三区正负零板浇筑。

7.12#栋:3F浇捣;4F支模架搭设。

8.13#栋:2F浇捣;3F支模架搭设。

9.15#栋:3F浇捣;4F支模架搭设。

10.16#栋:一层支模架拆除、砌体施工准备。

11.17#栋:2F浇捣。

12.19#栋:3F浇捣,4F支模架搭设。



二:质量、安全举措

1.施工前及时对班组进行技术交底、砼浇捣前邀请监理验收验槽,举牌验收。

2.对叠合板吊装进行整改。

3.钢筋工程验收邀请监理进行验收,针对发现的问题,整改落实。

4.加强已完成浇捣的混凝土养护工作。

5.现场严格控制扬尘,保证喷淋、洒水车常开;及时发放降温降暑药品。

6.对新进场人员进行安全交底;班前教育。















本周要闻

1.10月1日-7日,为认真贯彻落实市委市政府对于新校区建设的决策部署和工作要求,保证新校区进度、质量及安全,国庆期间副院长王虎成、朱焕桃、刘志红、余求根、罗述权,纪委书记姚庆武,组织部长谭立新分别带队在新校区项目现场值班并巡查,党政办、新建办相关人员参加。

2.10月8日,学院召开国庆假期院领导工地现场巡察情况总结会议,副院长王虎成出席会议,新建办全体人员参加。

3.10月11日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新建办全体人员参加。

4.10月15日,学院召开新校区家具、设备论证会,副院长王虎成出席会议,党政办、教务处、后勤处、资产处、学工处、基础课部、新建办负责人参加。

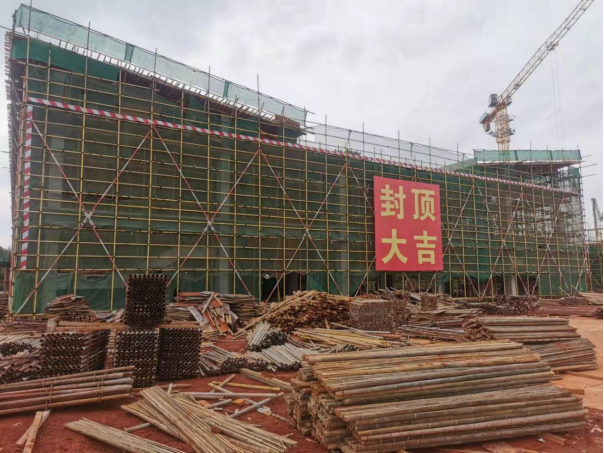

5.10月15日,16#南区食堂主体封顶。







本周施工现场记录

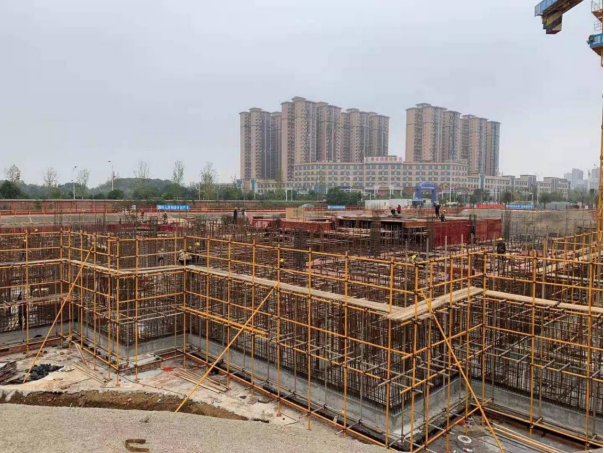

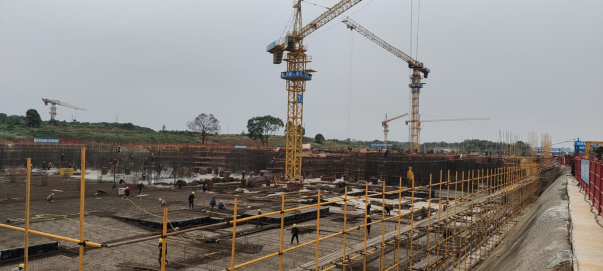

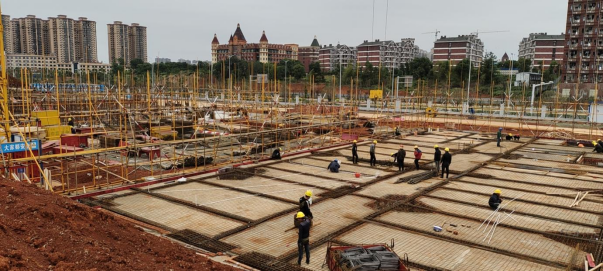

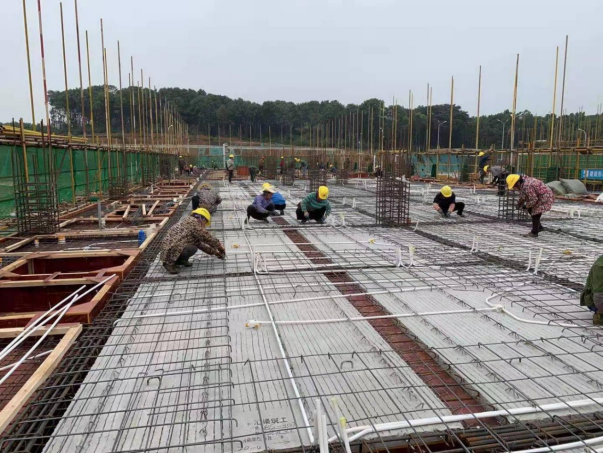

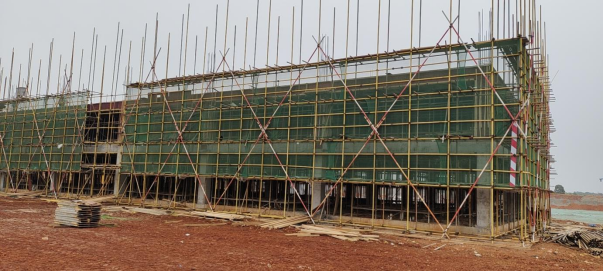

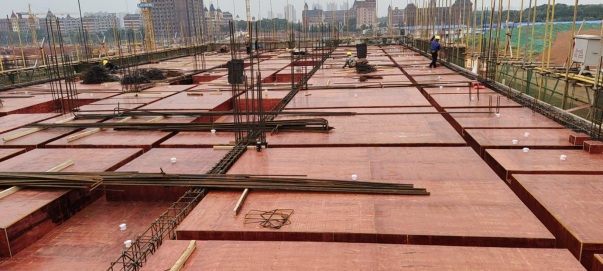

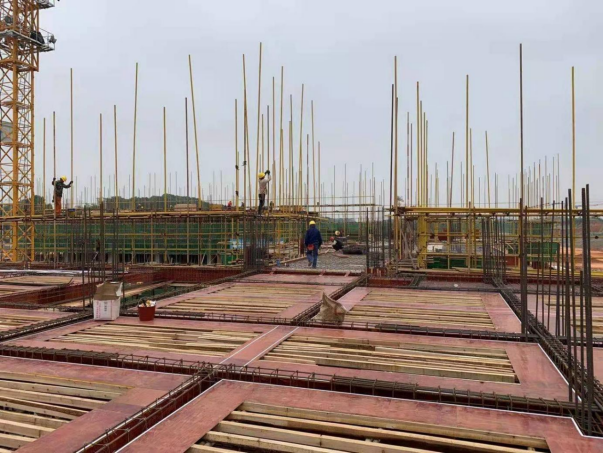

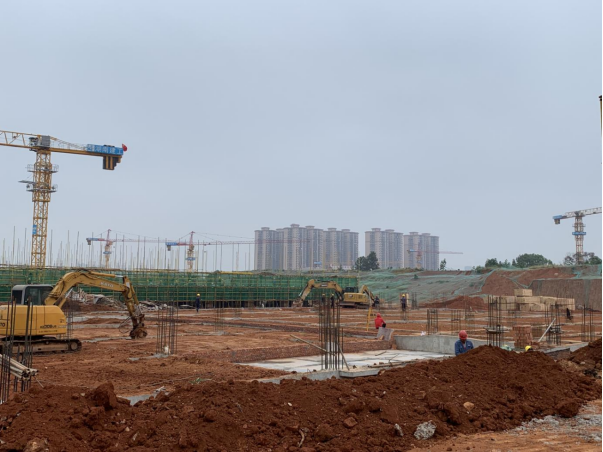

1.现场施工













2.国庆期间副院长王虎成、朱焕桃、刘志红、余求根、罗述权,纪委书记姚庆武,组织部长谭立新分别带队在新校区项目现场值班并巡查





3.新校区周工作例会

4.学院党委书记贺代贵和长沙幼儿师范高等专科学校党委书记张国斌一行前往新校区项目现场



5. 10月15日,新校区项目16#南区食堂主体封顶
