新校区建设项目(一期)工作周报
(2021年10月18日—10月31日)
上周主要完成事项
1. 1#栋:六区底板、二区地下室顶板、三区地下室顶板支模完成80%。(钢筋、木工、塔司、管理人员共计:180人)
2. 3#栋:地下室顶板砼浇捣、1至8轴支模架搭设。(钢筋工、木工、杂工、塔司、管理人员共计:85人)
3. 4#栋:南向二层梁板完成,西边连廊过道完成80%,北向二层平板完成70%。(钢筋工、木工、塔司、管理人员共计:85人)
4. 7#栋:中栋和南栋8~15轴一层柱二层板砼浇筑。(1台大挖、2台小挖,杂工、泥工、钢筋工、塔司、管理人员共计:70人)
5. 9#栋:基础垫层浇筑已完成、北向钢筋绑扎完成。(1台大挖、4台小挖,杂工、木工、钢筋工、管理人员共计:70人)
6. 10#栋:一层墙柱二层板砼浇筑;三区正负零板浇筑。(钢筋工、木工、架子工、塔司、管理人员共计:80人)
7. 12#栋:四层楼面浇捣2个区域。(泥工、钢筋工、木工、塔司、管理人员共计:55人)
8. 13#栋:一层柱二层楼板浇捣完成。(泥工、钢筋工、木工、塔司、管理人员共计:30人)
9. 15#栋:四层楼面浇捣2个区域。(泥工、钢筋工、木工、塔司、管理人员共计:65人)
10. 16#栋:已封顶,二次结构施工。(泥工、钢筋工、木工、塔司、管理人员共计:20人)
11. 17#栋:一层柱二层楼板浇捣完成,三层楼板浇捣2个区域。(泥工、钢筋工、木工、塔司、管理人员共计:55人)
12. 19#栋:四层楼面浇捣完成;5F支模架。(泥工、钢筋工、木工、塔司、管理人员共计:28人)
13. 20#栋:基础施工。(泥工、钢筋工、木工、塔司、管理人员共计:12人)
本周主要工作计划
一、土建工程
1.1#栋:三区地下室顶板浇筑、一区二层板浇筑。
2.3#栋:地下室顶板砼浇捣、8-13轴二层支模架搭设。
3.4#栋:南向四层柱五层板、西边连廊、北向三层柱四层板浇筑完成。
4.7#栋:北栋8~15轴一层柱二层梁板浇筑砼,中栋8~15轴二层柱三层梁板浇筑砼、南栋四层支模架搭设。
5.9#栋:北向、南向基础混凝土浇筑完成。
6.10#栋:二层墙柱三层板砼浇筑。
7.12#栋:四层全部完成,五层支模架搭设。
8.13#栋:一层柱二层楼板浇捣完成。
9.15#栋:四层全部完成,五层支模架搭设。
10.16#栋:二次结构施工。
11.17#栋:二层柱三层楼板浇捣完成,四层支模架搭设。
12.19#栋:四层楼面浇捣完成;五层浇捣完成。
13.20#栋:基础施工。
二:质量、安全举措
1.施工前及时对班组进行技术交底、砼浇捣前邀请监理验收验槽,举牌验收。
2.对叠合板吊装进行整改。
3.钢筋工程验收邀请监理进行验收,针对发现的问题,整改落实。
4.加强已完成浇捣的混凝土养护工作。
5.现场严格控制扬尘,保证喷淋、洒水车常开。
6.给工人配备雨衣雨具、配备安全防具。
7.对新进场人员进行安全交底;班前教育。
8.对现场安全每周进行定期检查;现场文明整改,材料堆场硬化,材料统一归类堆码。
本周要闻
1.10月18日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新建办全体人员参加。
2.10月20日,学院召开新校区建设项目非核心部分对接会。副院长王虎成、党委委员廖继旺出席,长沙市教育产业投资有限公司和相关部门负责人参加会议。
3.10月21日,学院组织召开新校区建设项目调度会,副院长王虎成出席,长沙市产投集团、长沙市公共工程建设中心、EPC总承包单位、全过程咨询单位等负责人参加。
4.10月25日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新建办全体人员参加。
5.10月28日,学院党委书记贺代贵、院长陈剑旄一行就新校区建设项目二期用地相关工作及二期市政道路配套建设事宜前往望城区与区委书记张作林等进行洽谈。院领导王虎成、廖继旺,新建办相关负责人参加;望城区委常委、区委办主任杨钦涵,副区长曹文,望城区资规分局党组书记张宏彬等参加。
本周施工现场记录

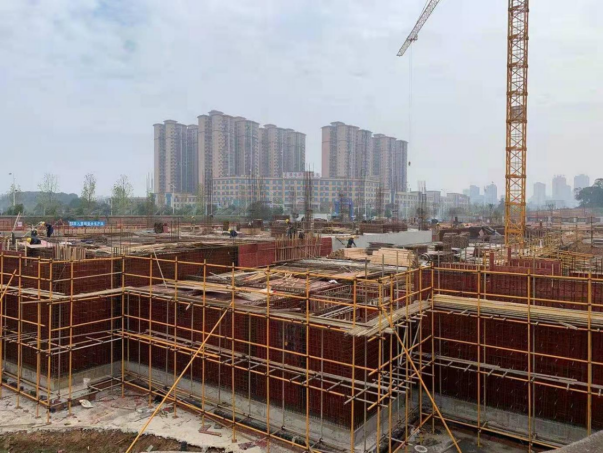

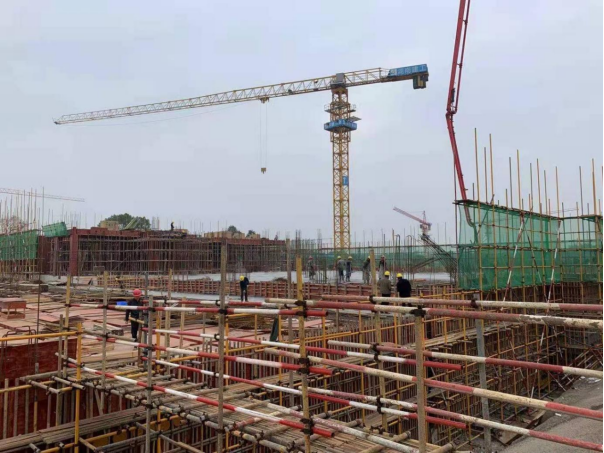

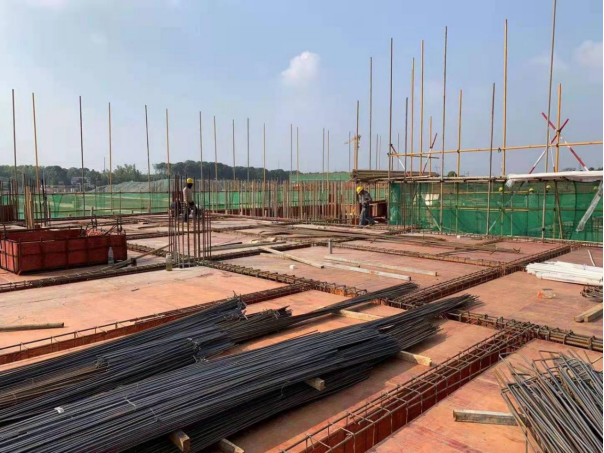

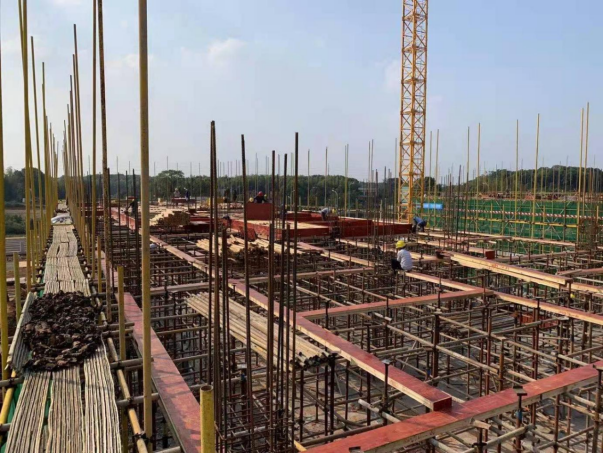

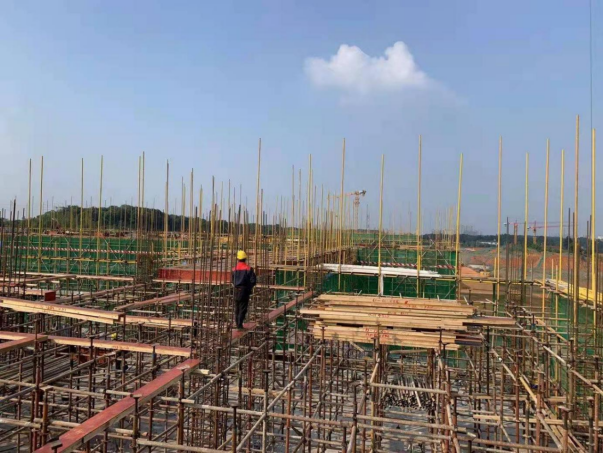

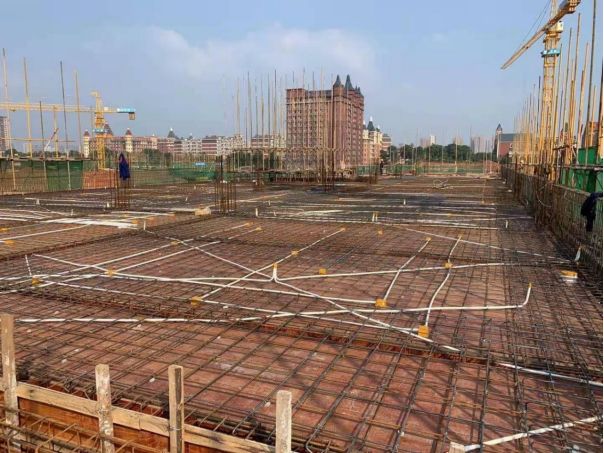

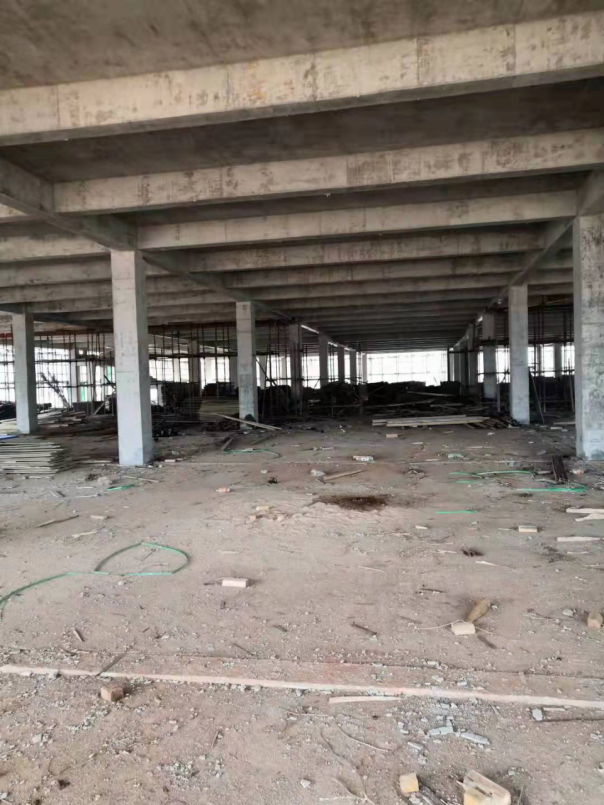

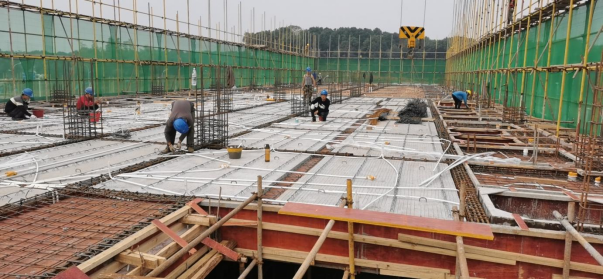

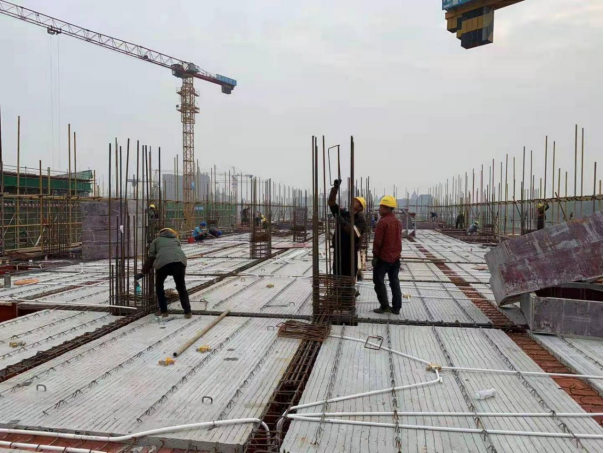

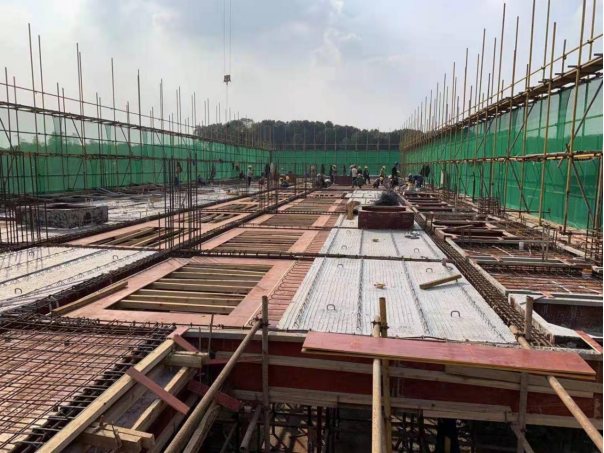

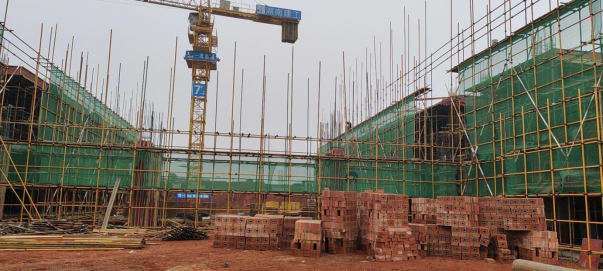

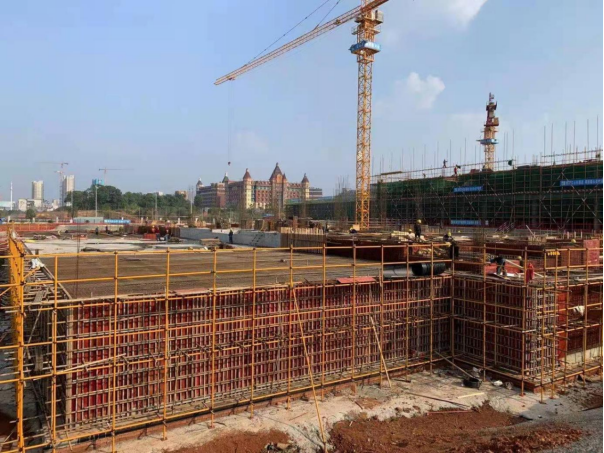

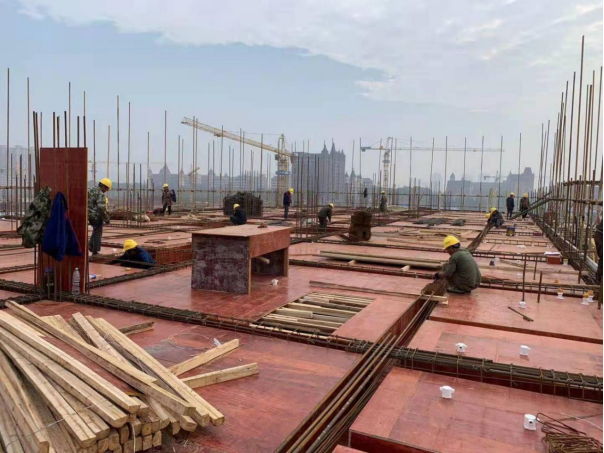

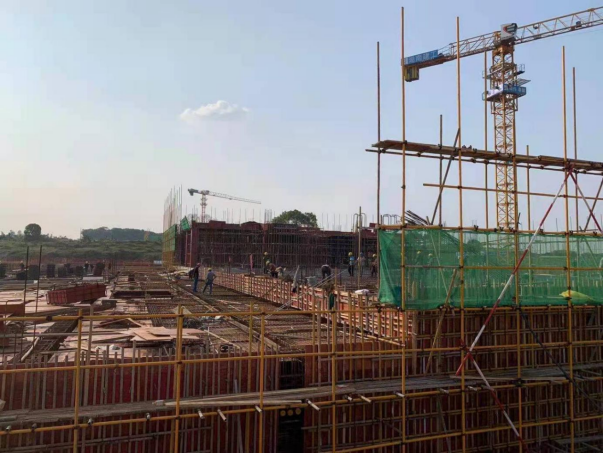

1.现场施工
2.学院党委书记贺代贵、院长陈剑旄一行就新校区建设项目二期用地相关工作及二期市政道路配套建设事宜前往望城区与区委书记张作林等进行洽谈
3. 新校区周工作例会
4. 新校区建设项目产教融合对接会
