新校区建设项目(一期)工作周报
(2021年11月1日—11月14日)
上周主要完成事项
1. 1#栋:二区二层板浇筑、四区顶板浇筑。(钢筋、木工、塔司、管理人员共计:180人)
2. 3#栋:1至8轴完成二层梁板模板制安。8至13轴完成二层支模架搭设。(钢筋工、木工、杂工、塔司、管理人员共计:100人)
3. 4#栋:北向三层柱四层梁板完成,连廊及北边五层支模架模板安装,南向四层柱五层底板完成。(钢筋工、木工、塔司、管理人员共计:85人)
4. 7#栋:北栋8~15轴二层柱三层梁板浇筑砼,中栋8~15轴三层柱四层梁板浇筑砼、南栋四层支模架搭设。(1台大挖、2台小挖,杂工、泥工、钢筋工、塔司、管理人员共计:100人)
5. 9#栋:西区基础混凝土浇捣完成 北区地面浇捣至9轴伸缩缝。(1台大挖、4台小挖,杂工、木工、钢筋工、管理人员共计:80人)
6. 10#栋:三层楼板完成,四层支模架搭设模板安装。(钢筋工、木工、架子工、塔司、管理人员共计:80人)
7. 12#栋:4层(14.4)标高砼浇捣,5层(18)支模架搭设。(泥工、钢筋工、木工、塔司、管理人员共计:55人)
8. 13#栋:一层(4.8)标高砼浇捣,二层(9.3)标高支模架搭设。(泥工、钢筋工、木工、塔司、管理人员共计:30人)
9. 15#栋:4层(14.4)标高砼浇捣,5层(18)支模架搭设。(泥工、钢筋工、木工、塔司、管理人员共计:65人)
10. 16#栋:已封顶,二次结构施工。(泥工、钢筋工、木工、塔司、管理人员共计:20人)
11. 17#栋:3层(10.8)标高砼浇捣,4层(14.4)支模架搭设。(泥工、钢筋工、木工、塔司、管理人员共计:55人)
12. 19#栋:4层(9.6)标高砼浇捣,5层(12.6)支模架搭设。(泥工、钢筋工、木工、塔司、管理人员共计:28人)
13. 20#栋:基础施工。(泥工、钢筋工、木工、塔司、管理人员共计:12人)
本周主要工作计划
一、土建工程
1.1#栋:三区二层板浇筑、四区二层支模架搭设、二区三层平板铺设。
2.3#栋:1~8轴3层混凝土浇筑,8~13轴3层支模架搭设。
3.4#栋:南向屋面板浇筑完成,北向四层柱五层梁板浇筑完成。
4.7#栋:南栋8~l5轴三层柱四层梁板浇筑,3~7交A~1/M轴二层基础梁浇筑。
5.9#栋:8-13交J-P轴二层梁板浇捣完成、8-13交A-F轴二层梁板装模完成。
6.10#栋:四层平板浇筑。
7.12#栋:五层浇捣完成;六层支模架搭设。
8.13#栋:一层柱二层楼板浇捣完成。
9.15#栋:五层浇捣完成;六层支模架搭设。
10.16#栋:二次结构施工。
11.17#栋:四层浇捣完成。
12.19#栋:五层浇捣完成;六层支模架搭设。
13.20#栋:基础开挖。
二、质量、安全举措
1.施工前及时对班组进行技术交底、砼浇捣前邀请监理验收验槽,举牌验收。
2.对叠合板吊装进行整改。
3.钢筋工程验收邀请监理进行验收,针对发现的问题,整改落实。
4.加强已完成浇捣的混凝土养护工作。
5.现场严格控制扬尘,保证喷淋、洒水车常开。
6.给工人配备雨衣雨具、配备安全防具。
7.对新进场人员进行安全交底;班前教育。
8.对现场安全每周进行定期检查;现场文明整改,材料堆场硬化,材料统一归类堆码。
本周要闻
1.11月1日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新建办全体人员参加。
2.11月4日,在长沙市公建中心召开我院新校区室外管网协调对接会,副院长王虎成出席会议,新建办负责人参加。
3.11月4日,学院党委书记贺代贵,党委副书记、院长陈剑旄,副院长王虎成陪同市产投集团党委书记、董事长陈守义一行调研我院新校区建设项目工作推进情况。产投集团董事、总经理罗超纲,产投集团党委委员、董事、副总经理廖鹏等参加调研。
4.11月8日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新建办全体人员参加。
5.11月9日,学院召开新校区图书馆家具、设备论证会,院长陈剑旄、副院长王虎成、纪委书记姚庆武出席会议,纪检监察处、图书馆、新建办负责人参加。
6.11月10日,副院长王虎成前往望城区政府与曹文副区长对接新校区聚缘路、高原路、高教路、喻家坡市政配套道路建设和双电源回路建设等工作,新建办负责人参加。
本周施工现场记录

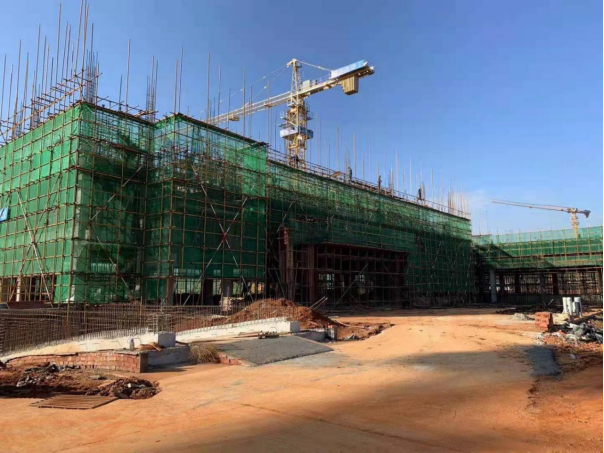

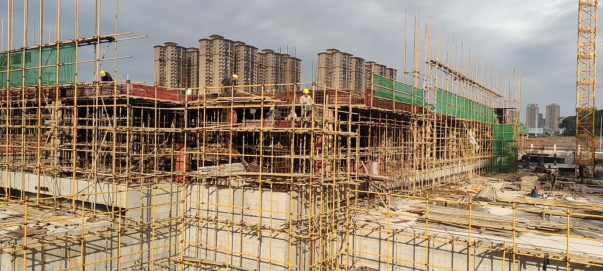

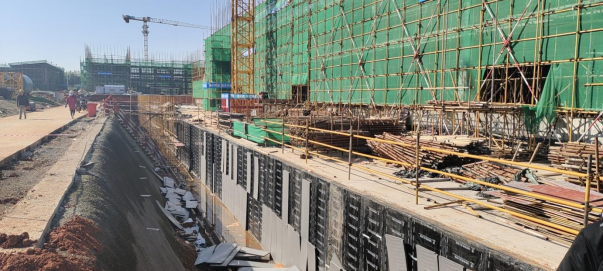

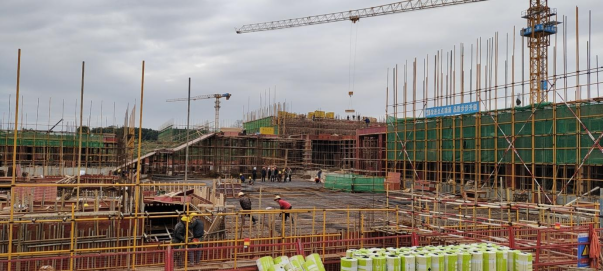

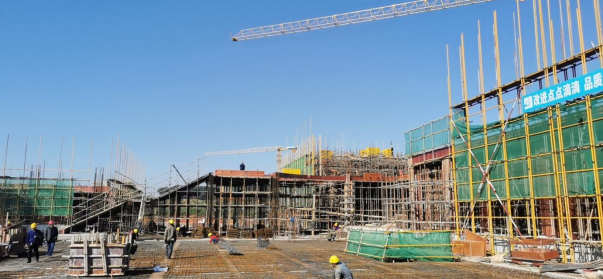

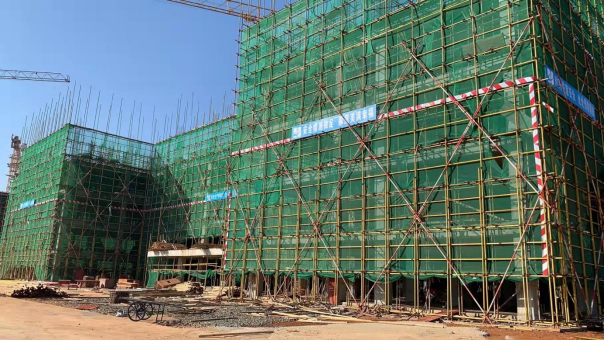

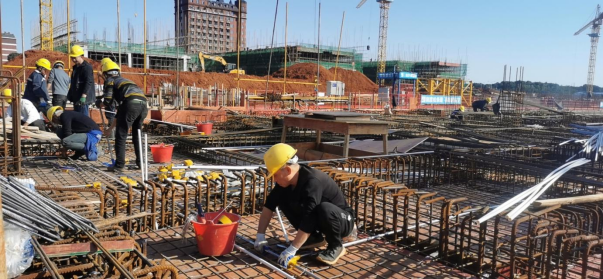

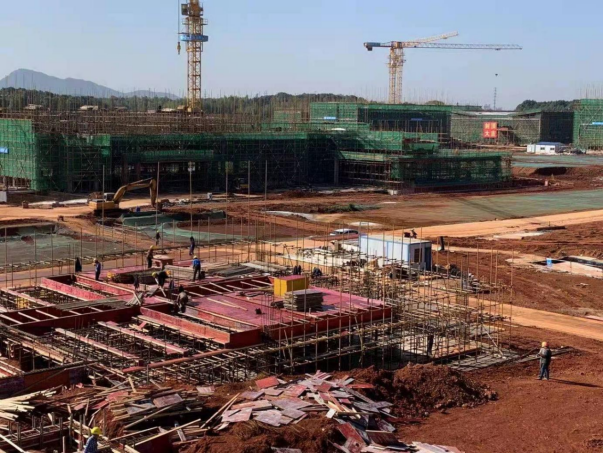

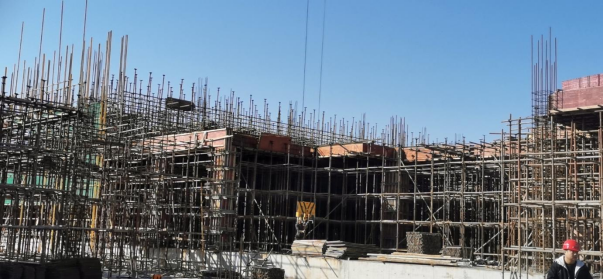

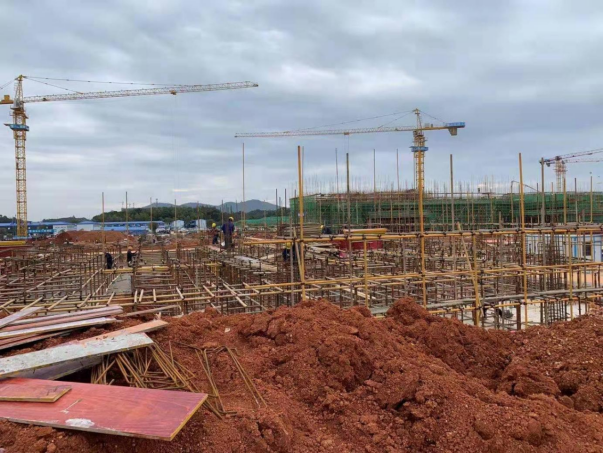

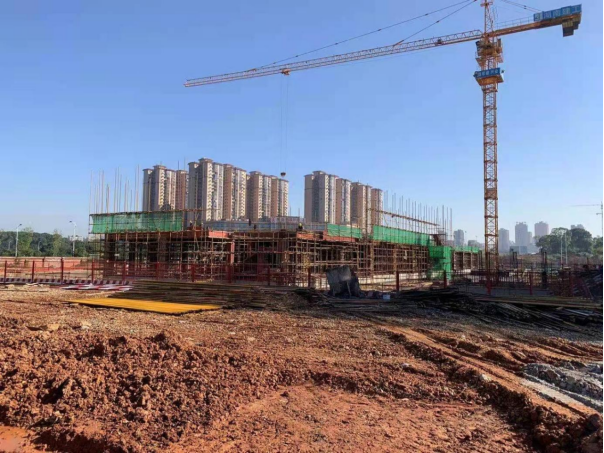

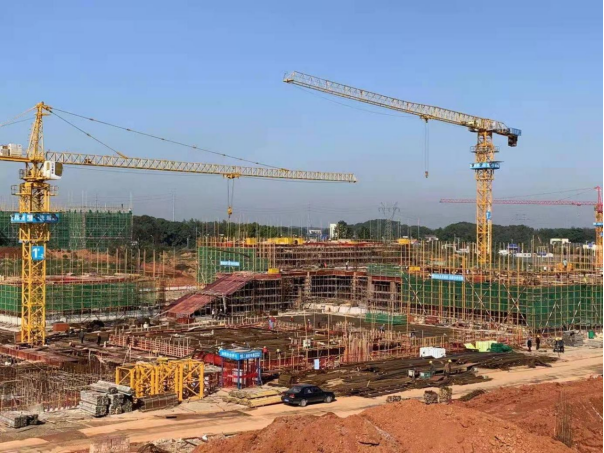

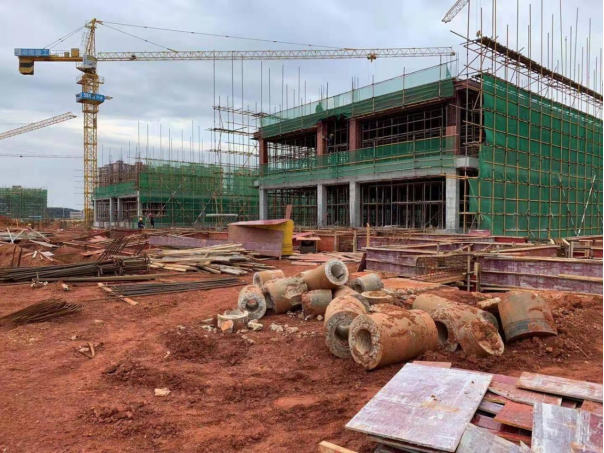

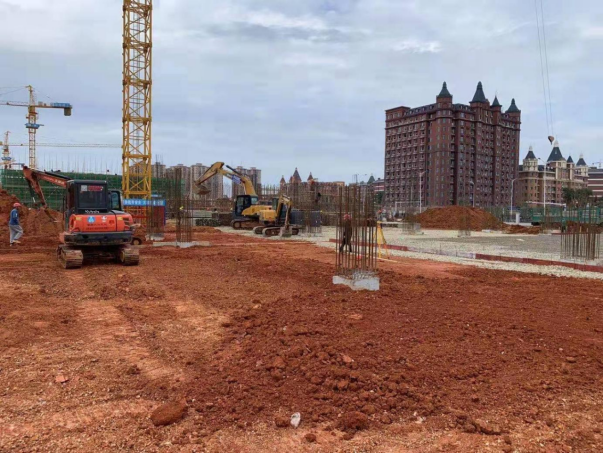

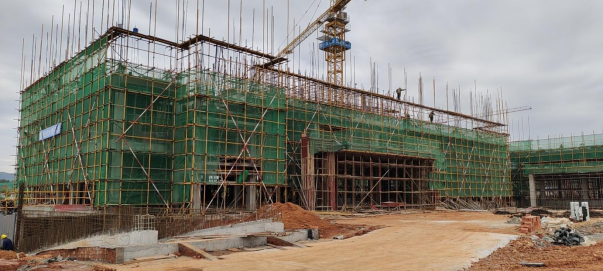

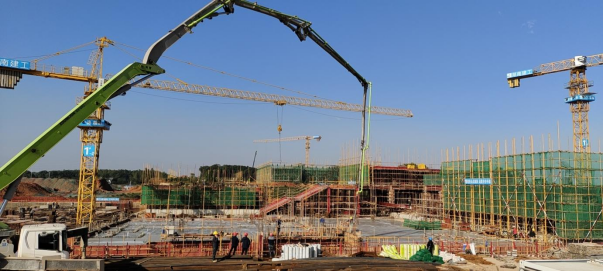

1.现场施工
2.产投集团党委书记、董事长陈守义一行调研我院新校区建设项目工作推进情况。
3. 新校区周工作例会
4. 新校区图书馆家具、设备论证会
