新校区建设项目(一期)工作周报(2021年11月15日—11月28日)

发布时间:2021-11-30 作者:谢旻剑 来源:发展规划处(新校区建设办公室) 编辑:谢旻剑 审核人:潘勇军 点击数:





新校区建设项目(一期)工作周报

2021年11151128日)





上周主要完成事项

1. 1#栋:图书馆三层板浇筑,科技搂西三层板,东二层板浇筑,车道二底板浇筑。(钢筋、木工、塔司、管理人员共计:180人)

2. 3#栋:1-8轴四层板浇筑。(钢筋工、木工、杂工、塔司、管理人员共计:100人)

3. 4#栋:主体封顶。一层砌体植筋、拉拔试验。(钢筋工、木工、塔司、管理人员共计:85人)

4. 6#栋:基础开挖。(2台大挖、4台小挖、杂工、泥工、管理人员共计:25人)

5. 7#栋:南栋8~15轴四层柱五层板浇筑砼,中栋8~15轴四层柱五层板浇筑砼、1~7轴交1/D~1/M二层基础垫层砼浇筑。(1台大挖、2台小挖,杂工、泥工、钢筋工、塔司、管理人员共计:100人)

6. 9#栋:浇捣完成A-F轴交9-13轴一层柱二层板、4-8轴交P-K轴平板铺设完成二层板、A-E轴交1-8轴、1-4轴交F-P轴一层支模架搭设完成。(1台大挖、4台小挖,杂工、木工、钢筋工、管理人员共计:80人)

7. 10#栋:五层板浇筑完成。(钢筋工、木工、架子工、塔司、管理人员共计:80人)

8. 12#栋:6层(21.6)标高砼浇捣;7F(25.2)支模架搭设;一层砌体施工。(泥工、钢筋工、木工、塔司、管理人员共计:55人)

9. 13#栋:二层(9.3)标高砼浇捣,三层(13.8)标高支模架搭设。(泥工、钢筋工、木工、塔司、管理人员共计:30人)

10. 15#栋:6层(21.6)标高砼浇捣;7F(25.2)支模架搭设;一层砌体施工。(泥工、钢筋工、木工、塔司、管理人员共计:65人)

11. 16#栋:已封顶,砌体施工。(泥工、钢筋工、木工、塔司、管理人员共计:20人)

12. 17#栋:5层(18)标高砼浇捣,6层(21.6)支模架搭设。(泥工、钢筋工、木工、塔司、管理人员共计:55人)

13. 19#栋:斜屋面施工;一层砌体施工。(泥工、钢筋工、木工、塔司、管理人员共计:28人)

14. 20#栋:基础施工。(泥工、钢筋工、木工、塔司、管理人员共计:12人)



本周主要工作计划

一、土建工程

1.1#栋:五区顶板砼浇筑完成,一区四层板浇筑完成。

2.3#栋:1-8轴五层梁板完成70%、8-13轴五层梁板完成40%。

3.4#栋:屋面南向防水完成,一层砌体完成50%,二层三层飘板完成。

4.6#栋:型钢柱承台浇筑完成,承台地梁开挖完成,垫层浇捣完成

5.7#栋:南栋8-15轴屋面板浇筑砼,1-7轴三层板浇筑砼,北栋1-7轴二层地梁砼浇筑。南栋一层砌体完成30%。

6.9#栋:1区三层板铺设完成、2区三层板铺设完成、3区二层板浇捣完成、4区二层板钢筋绑扎完成、5区二层模板铺设完成。

7.10#栋:屋面层支模完成。

8.12#栋:7F(25.2)标高砼浇捣,8F(28.8)支模架搭设;一层砌体施工。

9.13#栋:三层(13.8)标高支模架搭设。

10.15#栋:7F(25.2)标高砼浇捣,8F(28.8)支模架搭设;一层砌体施工。

11.16#栋:砌体施工。

12.17#栋:5层(18)标高砼浇捣,6层(21.6)支模架搭设。

13.19#栋:主体封顶;一层砌体施工。

14.20#栋:基础施工。



二:质量、安全举措

1.施工前及时对班组进行技术交底、砼浇捣前邀请监理验收验槽,举牌验收。

2.对叠合板吊装进行整改。

3.钢筋工程验收邀请监理进行验收,针对发现的问题,整改落实。

4.加强已完成浇捣的混凝土养护工作。

5.现场严格控制扬尘,保证喷淋、洒水车常开。

6.给工人配备雨衣雨具、配备安全防具。

7.对新进场人员进行安全交底;班前教育。

8.对现场安全每周进行定期检查;现场文明整改,材料堆场硬化,材料统一归类堆码。















本周要闻

1.11月15日,学院召开新校区建设项目双路水源、燃气讨论会,副院长王虎成出席会议,后勤处、新建办负责人及工作人员参加会议。2.11月15日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。

3.11月15日,学院召开新校区资产运营对接会,长沙市产业投资集团董事廖鹏,副院长王虎成出席会议,长沙市教育产业投资有限公司及学院相关部门负责人参加会议。

4.11月17日,学院召开新校区空调论证会,院长陈剑旄、副院长王虎成、朱焕桃出席,相关部门负责人参加会议。

5.11月22日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。

6.11月22日,学院召开新校区“声、光、电”论证会,院长陈剑旄,党委副书记苏基协,副院长王虎成、朱焕桃、刘志红、余求根、罗述权,纪委书记姚庆武、党委委员廖继旺出席会议,校外“声、光、电”专家吴介隆、黎正云,相关部门负责人与湖大设计院工作人员参加会议。

7.11月25日,学院召开新校区建设项目家具采购与二期工作对接会,副院长王虎成出席会议,长沙市教育产业投资有限公司及新校区建设办公室人员参加会议。

8.11月26日,学院党委副书记、院长陈剑旄一行就我院新校区项目(一期)建设,新校区项目(二期)用地相关工作及二期市政道路配套建设事宜前往望城区与区政府孔令强区长等进行洽谈。院领导王虎成、廖继旺,新建办相关负责人参加;望城区政府副区长黄金国,望城区政府办主任万畅红、区资规分局党组书记张宏彬、区教育局局长李树先等参加。





本周施工现场记录

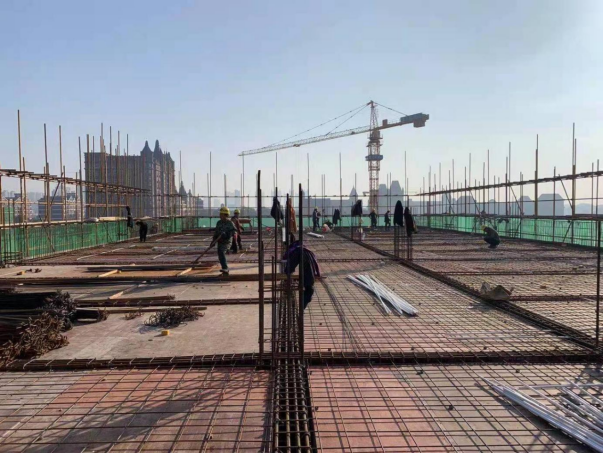

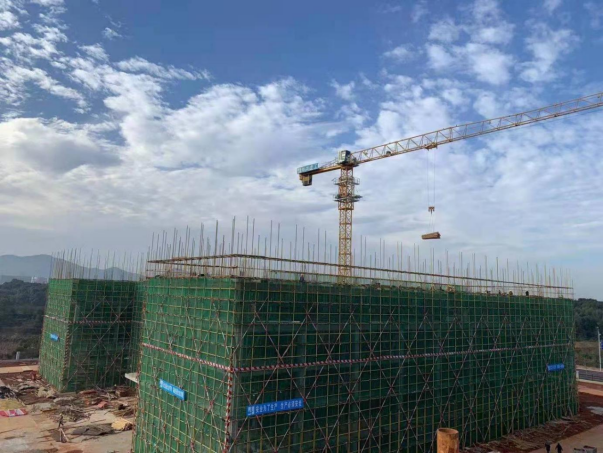

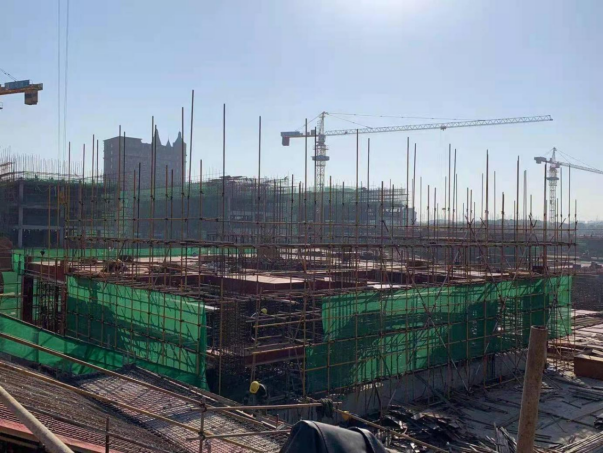

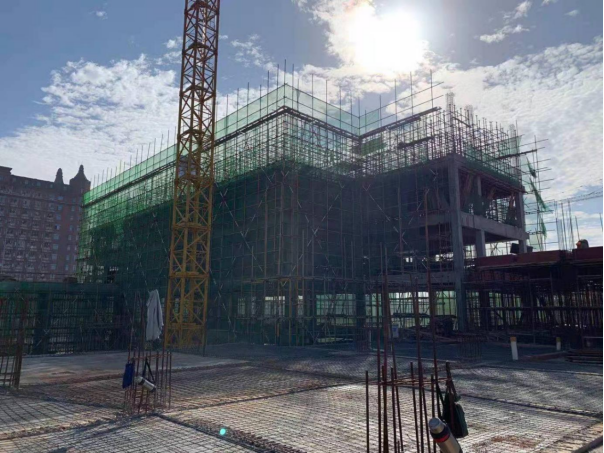

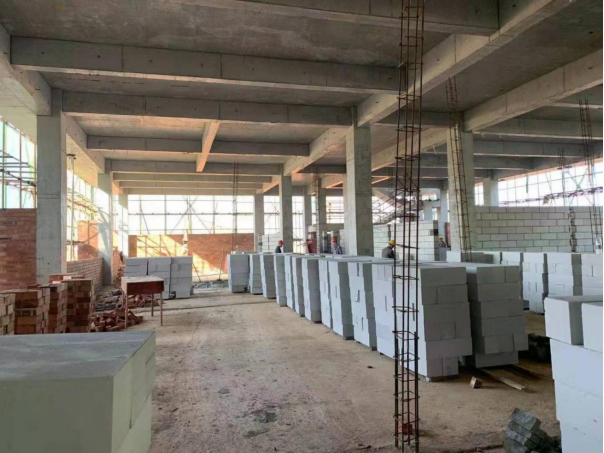

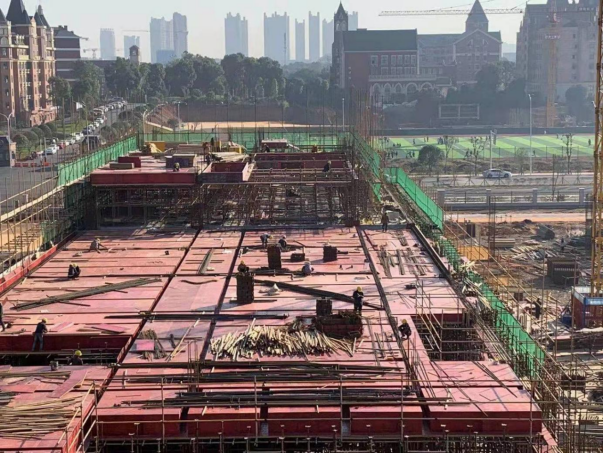

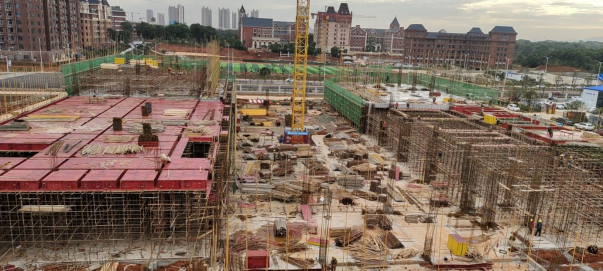

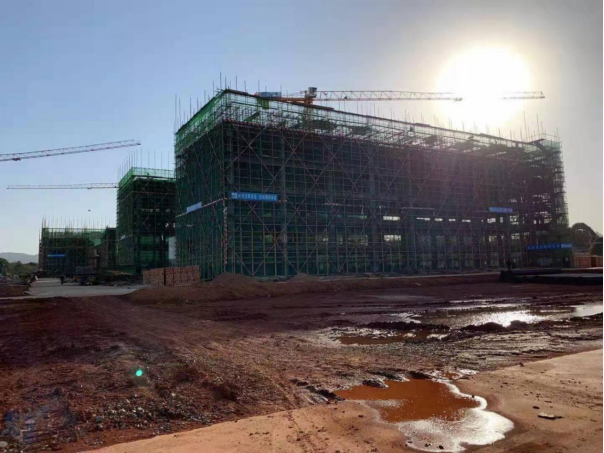

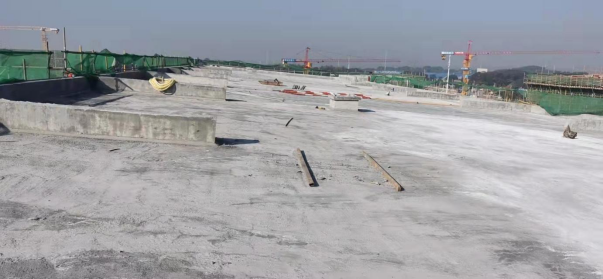

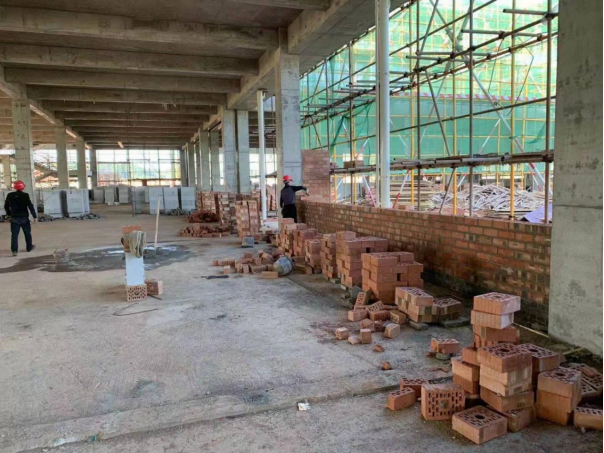

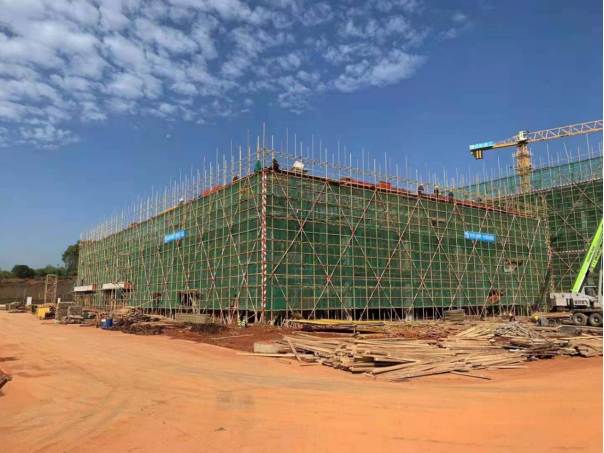

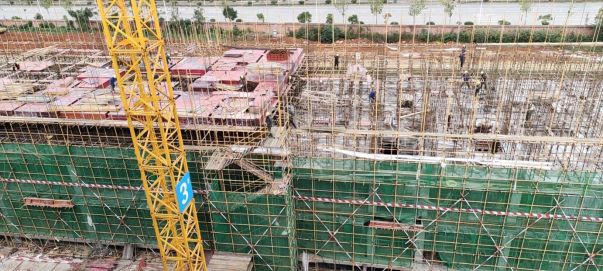

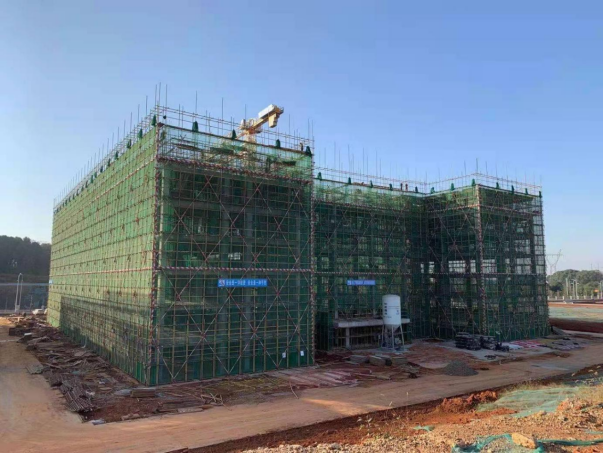

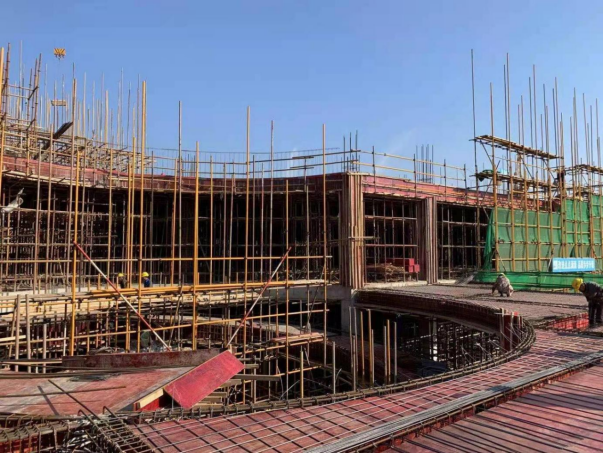

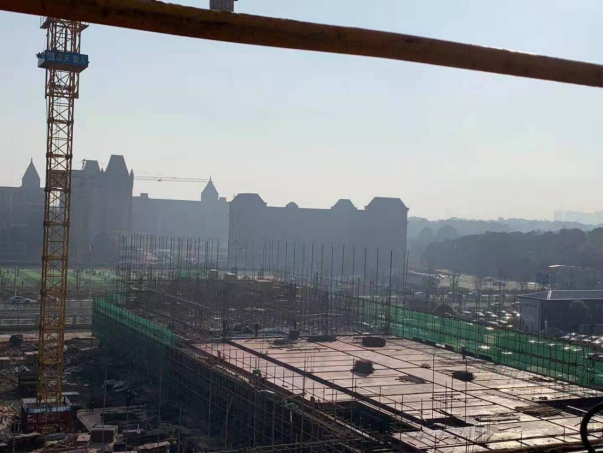

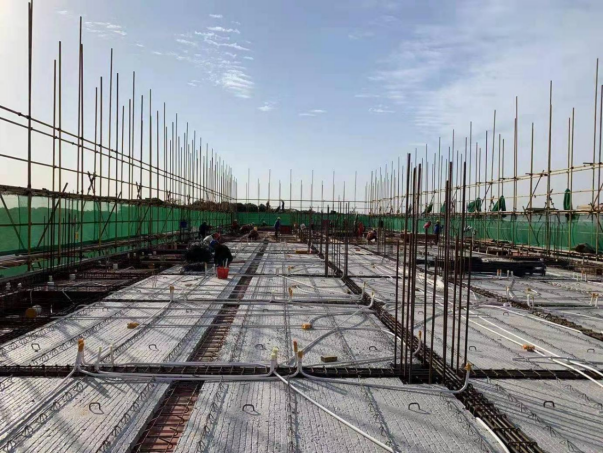

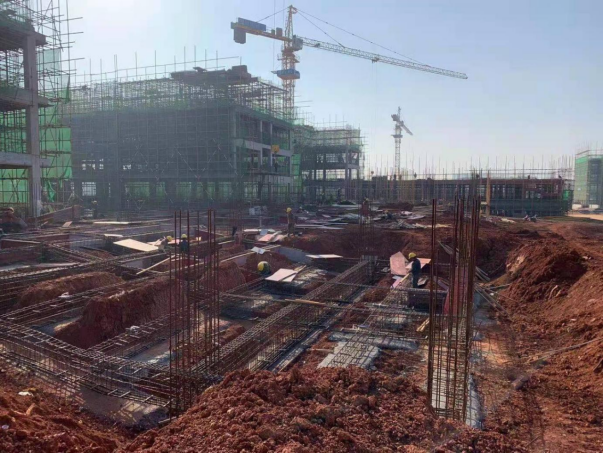

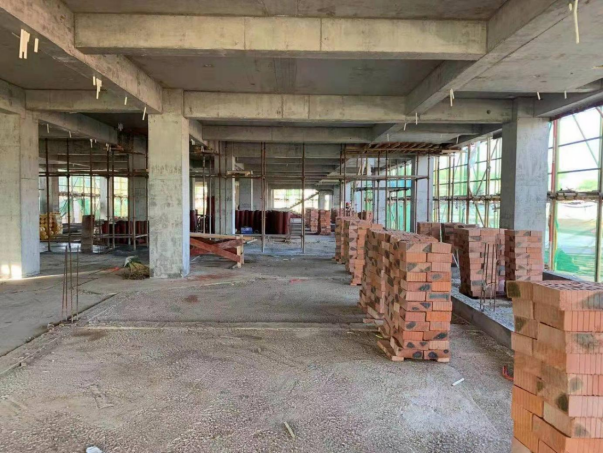

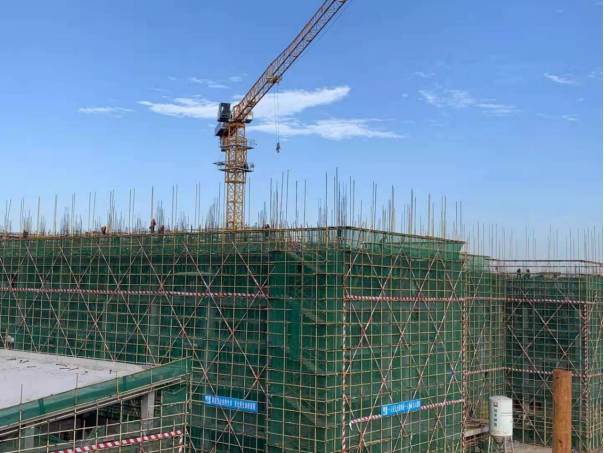

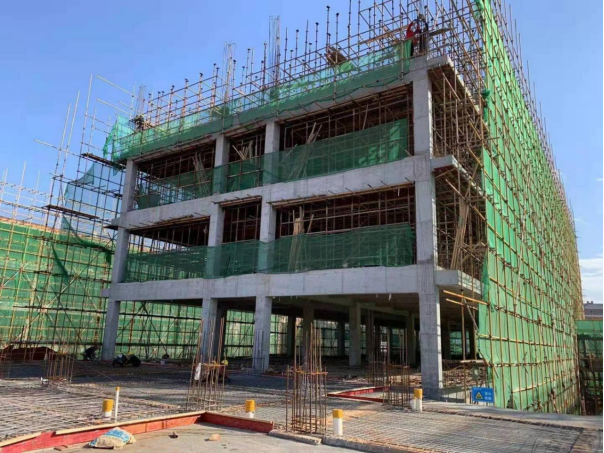

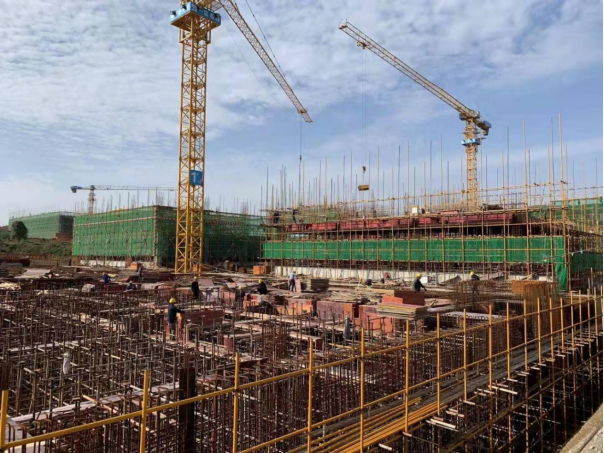

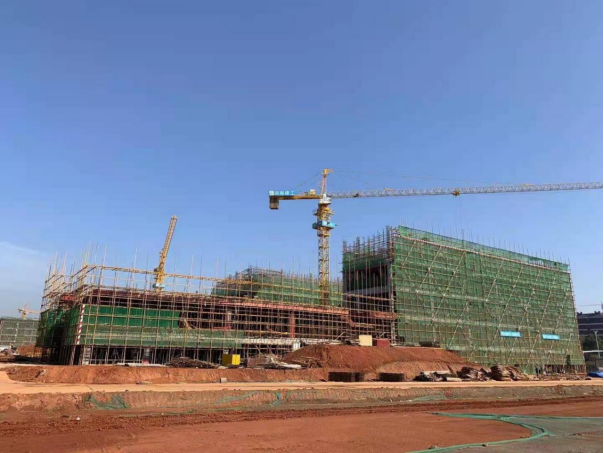

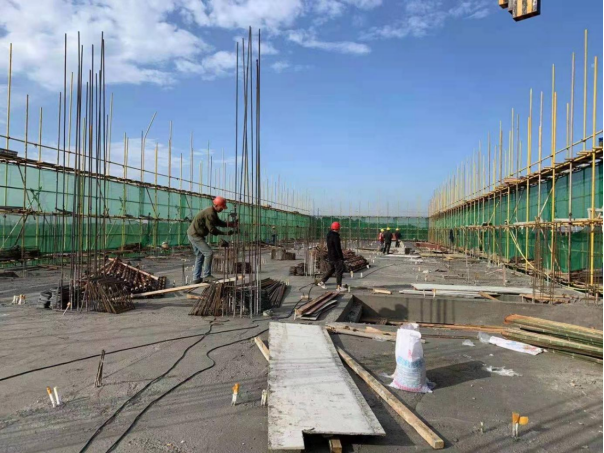

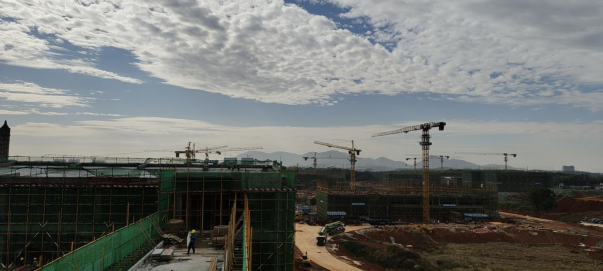

1.现场施工









2. 新校区双路水源、燃气讨论会。









3. 新校区资产运营对接会



4. 新校区声光电论证会





5. 新校区建设项目家俱采购与二期工作对接会

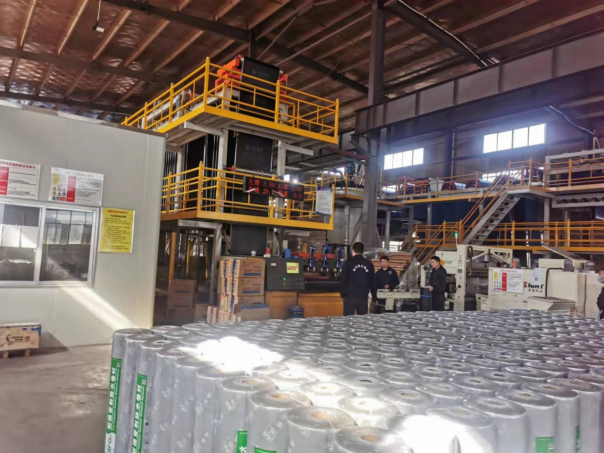

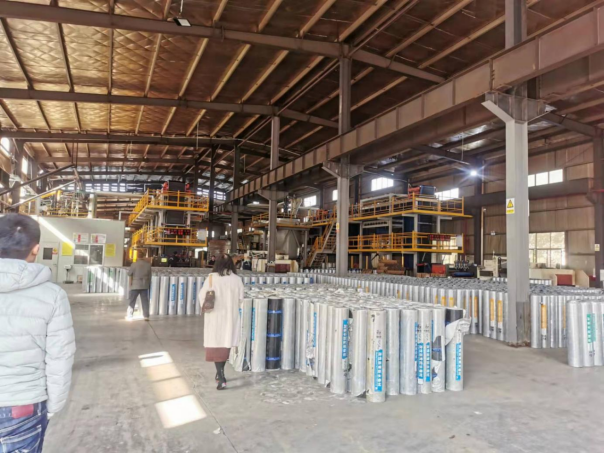

6.防水卷材及涂料考察

 7.学院党委副书记、院长陈剑旄一行就我院新校区项目(一期)建设,新校区项目(二期)用地相关工作及二期市政道路配套建设事宜前往望城区与区政府孔令强区长等进行洽谈。
