新校区建设项目(一期)工作周报(2021年12月13日—12月26日)

发布时间:2021-12-24 作者:谢旻剑 来源:发展规划处(新校区建设办公室) 编辑:谢旻剑 审核人:潘勇军 点击数:





新校区建设项目(一期)工作周报

2021年12131226日)





上周主要完成事项

1. 1#栋:图书馆六层平板铺设完成;科技楼东栋四层浇平板,西向车道浇筑底板;(钢筋、木工、塔司、管理人员共计:180人)

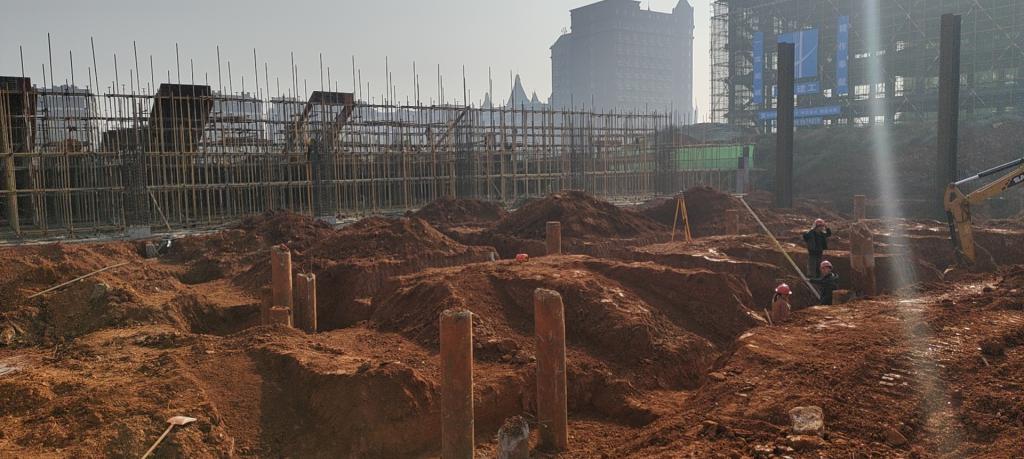

2. 2#栋:基础开挖。(小挖机2台、大挖机1台、杂工、管理人员共计:10人)

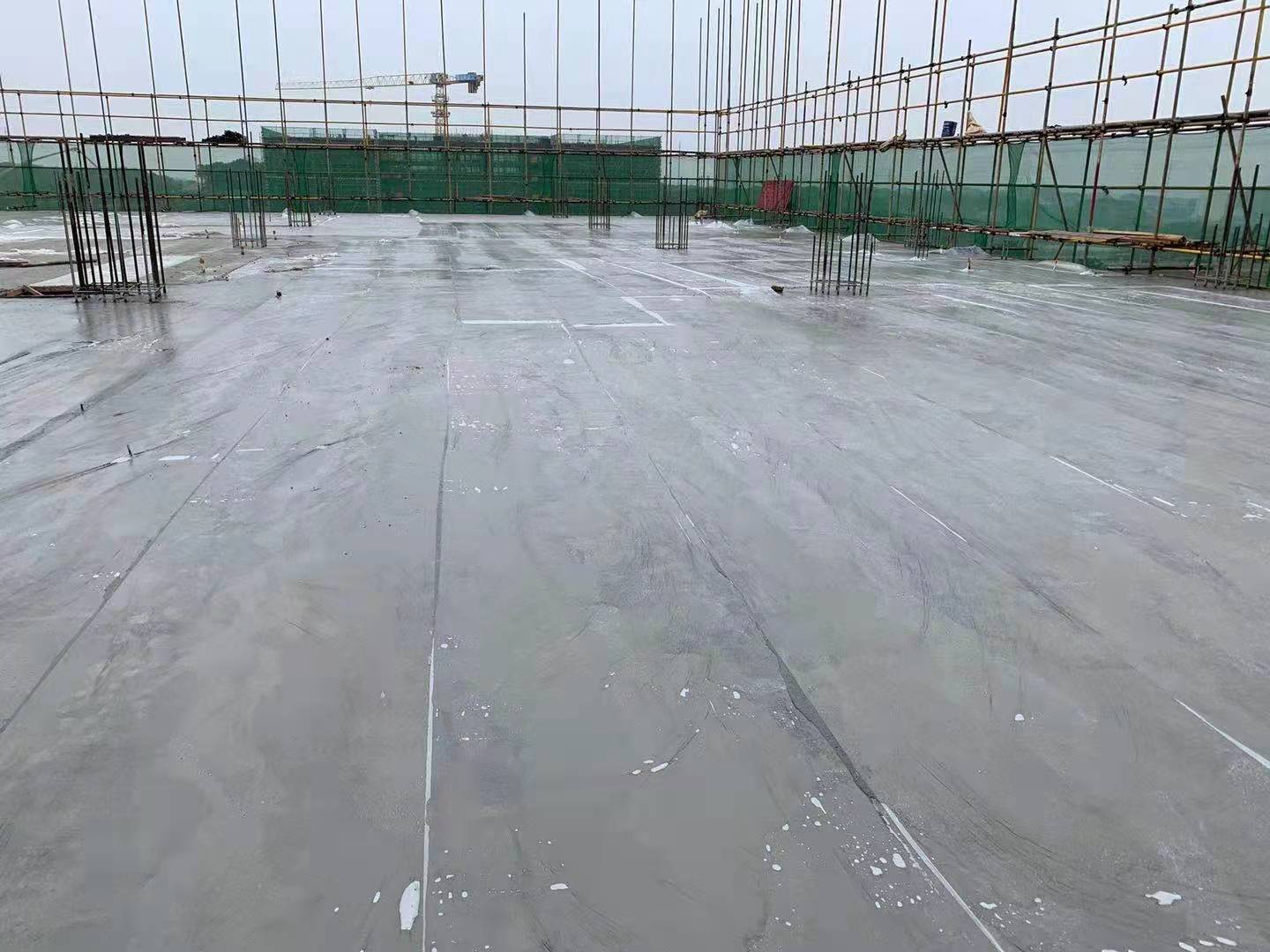

3. 3#栋:完成屋面砼浇捣。(钢筋工、木工、杂工、塔司、管理人员共计:100人)

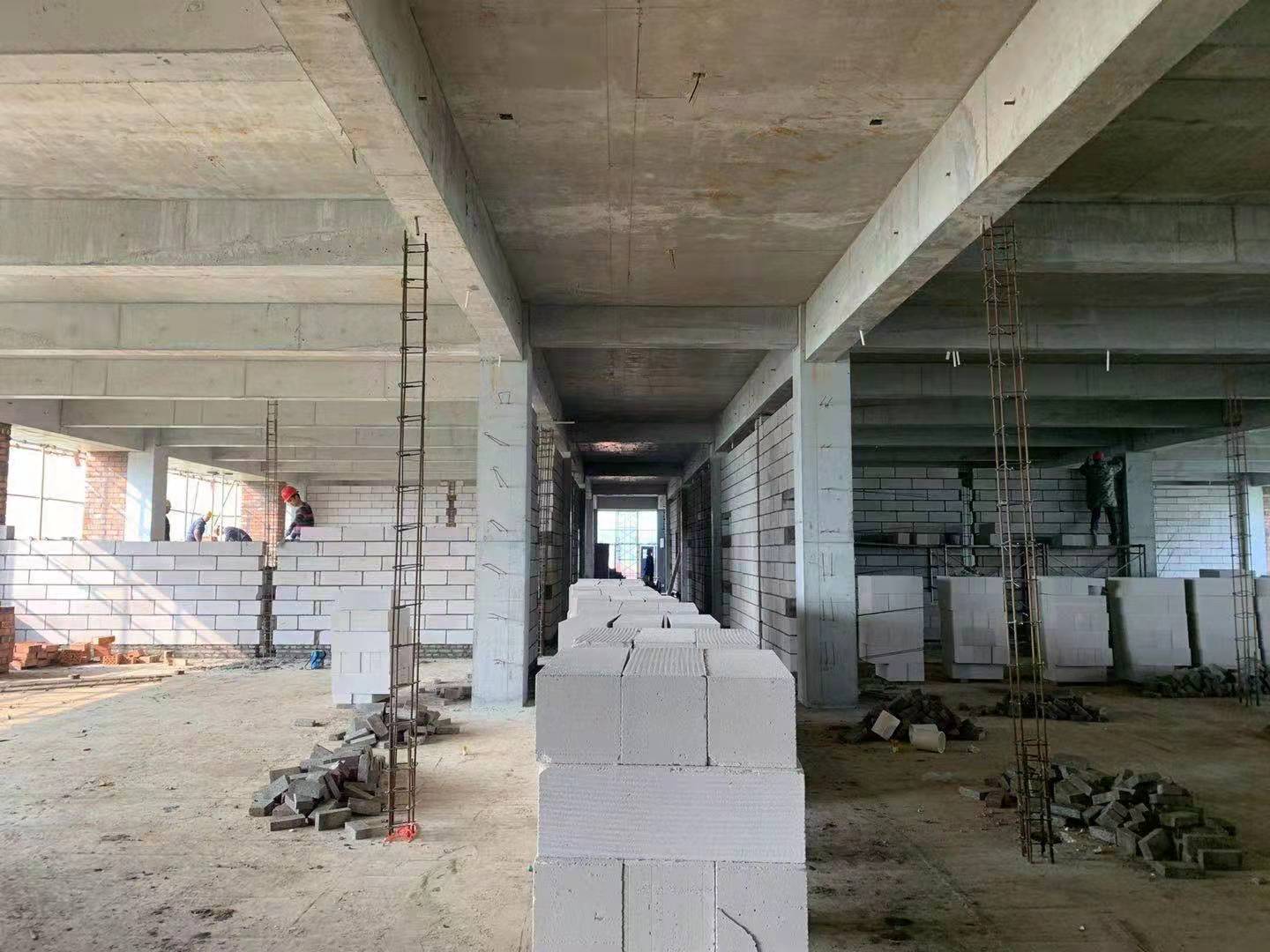

4. 4#栋:南向北向屋面防水完成,砌体1-2层完成,3层完成50%,飘板五层完成,1-2层构造柱完成。(钢筋工、木工、塔司、管理人员共计:85人)

5. 6#栋:7轴至10轴支模架搭设完成;1至7轴承台地梁开挖完成。(2台大挖、4台小挖、杂工、泥工、管理人员共计:25人)

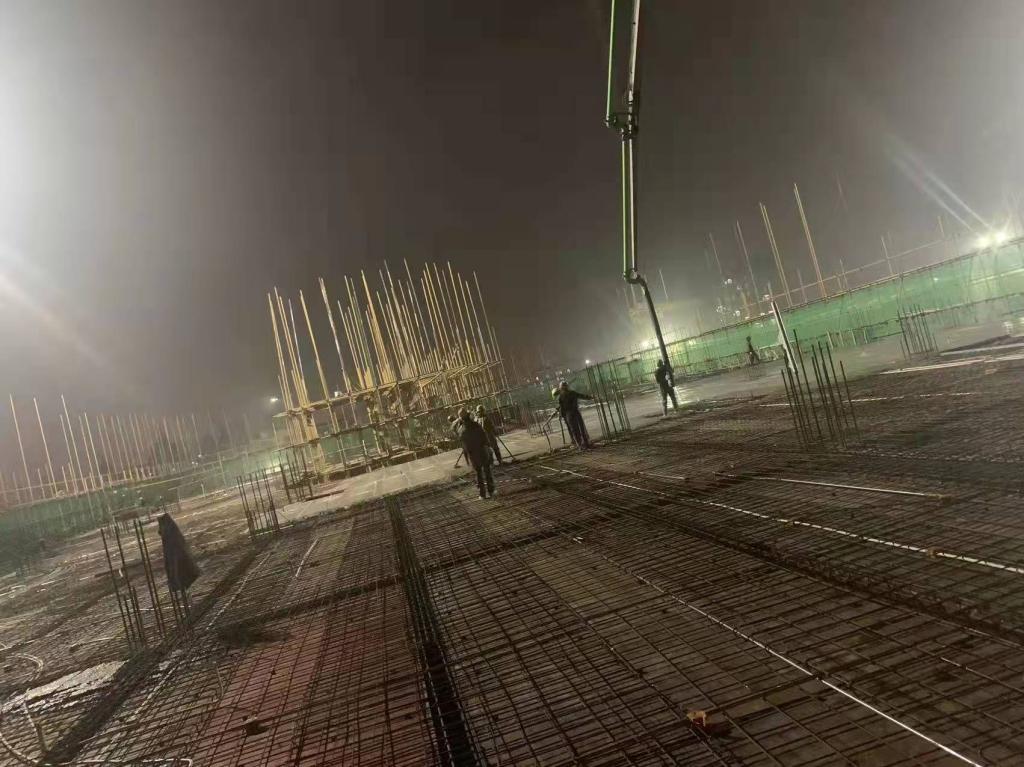

6. 7#栋:西边1~7交1/D~1/M轴二层柱三层梁板浇筑砼,东边8~15交1/D~V轴一层砌体完成,8~15交A~1/D二层砌体完成。(1台大挖、2台小挖,杂工、泥工、钢筋工、塔司、管理人员共计:100人)

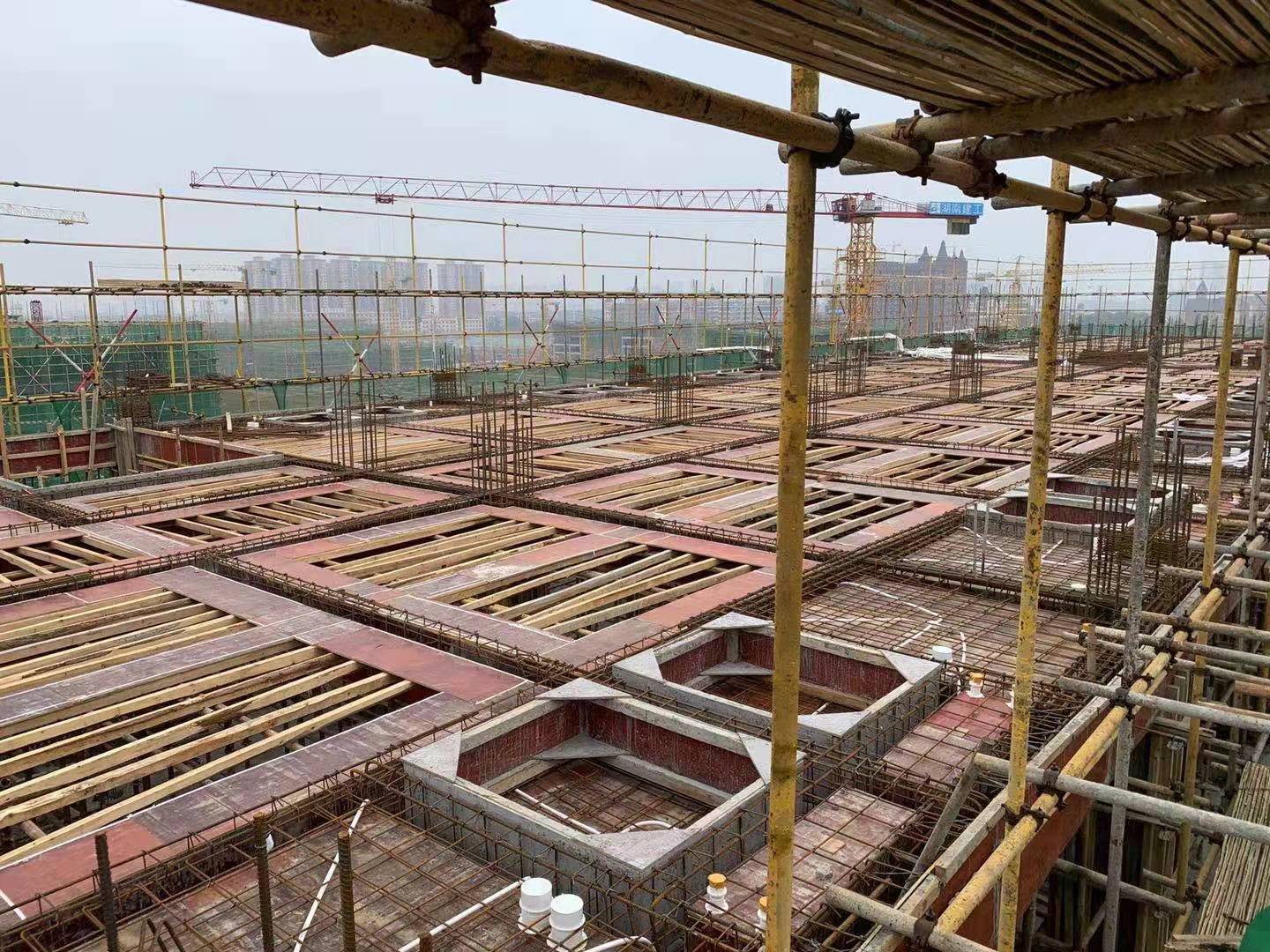

7. 9#栋:1区绑扎5层梁板钢筋、2区起5层支模架、3区起5层支模架、4区铺4层板,5区浇筑2层梁板钢筋。(1台大挖、4台小挖,杂工、木工、钢筋工、管理人员共计:80人)

8. 10#栋:二层砌体完成20%、3、4层窗台板浇筑。(钢筋工、木工、架子工、塔司、管理人员共计:80人)

9. 12#栋:坡屋面支模架搭设;二层砌体施工,轻质隔墙进场施工。(泥工、钢筋工、木工、塔司、管理人员共计:55人)

10. 13#栋:斜屋面支模架搭设;一层砌体施工准备。(泥工、钢筋工、木工、塔司、管理人员共计:30人)

11. 15#栋:8F(28.8)支模架搭设;二层砌体施工;轻质隔墙进场施工。(泥工、钢筋工、木工、塔司、管理人员共计:65人)

12. 16#栋:二层砌体施工;屋面找平,防水施工。(泥工、钢筋工、木工、塔司、管理人员共计:20人)

13. 17#栋:7F(25.2)标高砼浇捣,8F(28.8)支模架搭设;二层砌体施工;轻质隔墙施工。(泥工、钢筋工、木工、塔司、管理人员共计:55人)

14. 19#栋:二层砌体施工完成,三层砌体施工;屋面找平。(泥工、钢筋工、木工、塔司、管理人员共计:28人)

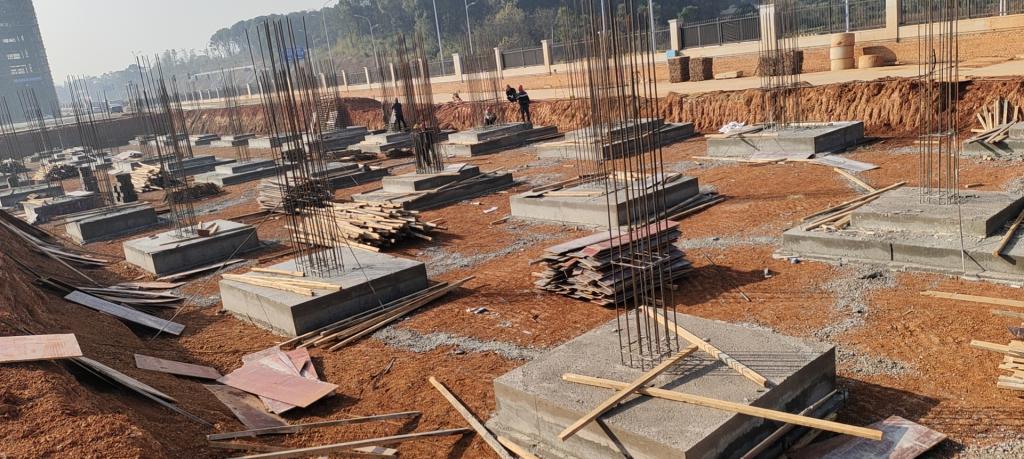

15. 20#栋:基础承台安装砼浇捣。(泥工、钢筋工、木工、塔司、管理人员共计:12人)



本周主要工作计划

一、土建工程

1.1#栋:八区顶板浇筑,科技楼三区四区机房层板浇筑,图书馆机房层板浇筑。

2.2#栋:3区4区基础承台浇筑完成、1区基础梁浇筑完成。

2.3#栋:砌体一层完成30%。

3.4#栋:3层砌体完成90%、4层砌体完成30%、3层构造柱完成50%、4层构造柱完成10%。

4.6#栋:1-7轴垫层浇捣完成,钢筋绑扎完成60%,7-10轴支模架搭设完成80%,支模完成40%。

5.7#栋:3~7交1/M~1/D轴四层板浇筑砼,3~7交V~1/M轴三层板浇筑砼,南栋三层砌体完成,四层完成30%,中间段二层砌体完成,三层完成50%,南栋一层砌体完成。

6.9#栋:1区绑扎屋面板梁钢筋、2区起屋面板支模架、3区起屋面板支模架、4区绑扎5层板梁板钢筋、5区起4层板支模架。

7.10#栋:二层砌体完成、三层完成30%、5层窗台板浇筑完成。

8.12#栋:主体封顶;三层砌体施工完成,轻质隔墙完成一层。

9.13#栋:主体封顶;一层砌体施工。

10.15#栋:斜屋面支模架搭设;三层砌体施工完成;轻质隔墙完成一层。

11.16#栋:二层砌体施工;屋面找平,防水施工。

12.17#栋:7F(25.2)标高砼浇捣,8F(28.8)支模架搭设;二层砌体施工完成;轻质隔墙完成一层。

13.19#栋:三层砌体施工完成;四层砌体施工;屋面找平。



二:质量、安全举措

1.对外架未跟上进度情况进行巡查,如未及时进行跟进,将予以处罚。

2.对现场安全文明整改情况保持,对破损及缺失的地方及时进行恢复。

3.继续对现场拆完模板楼层内临边,洞口,楼梯防护进行巡查。

4.对现场卸料平台进行定期检查,防止高处坠物风险。

5.对砌体结构进场人员进行技术交底。



本周要闻

1.12月13日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。

2.12月14日,副院长王虎成代表学院出席信息职院一期专业工程暂估价现编制造价远超过招标时暂估价分析及专业暂估价工程设计优化调整研讨会议,长沙市教育产业投资有限公司、长沙市公共工程建设中心、EPC总承包单位及新建办负责人参加会议。

3.12月18日,党委副书记苏基协与长沙市产投集团党委书记、董事长陈守义一同对新校区建设项目进行实地调研并召开座谈会,党政办、新建办负责人参加会议。

4.12月20日,院长陈剑旄、副院长王虎成代表学院出席市长办公会,新建办及资产处负责人参加会议。





本周施工现场记录

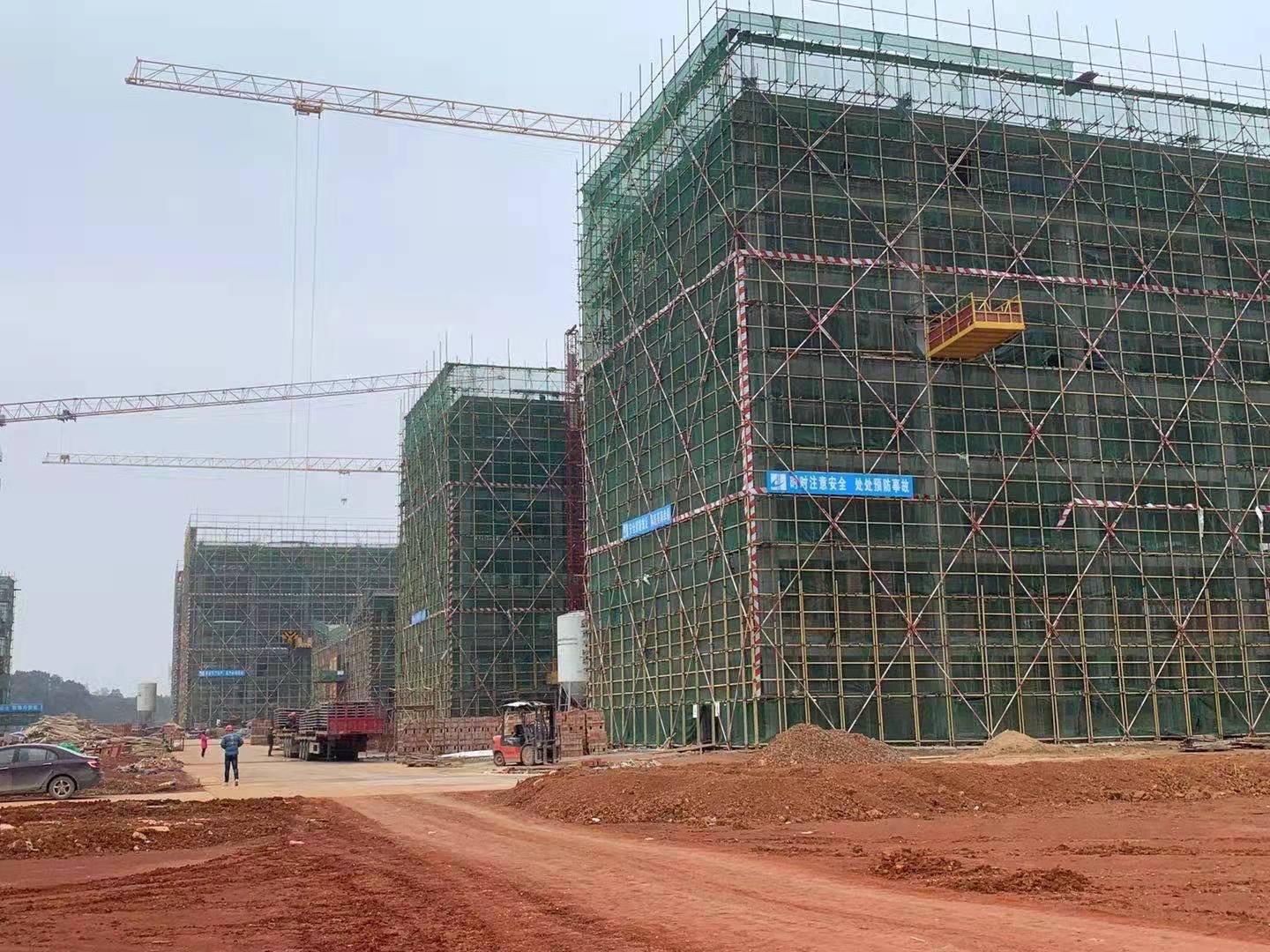

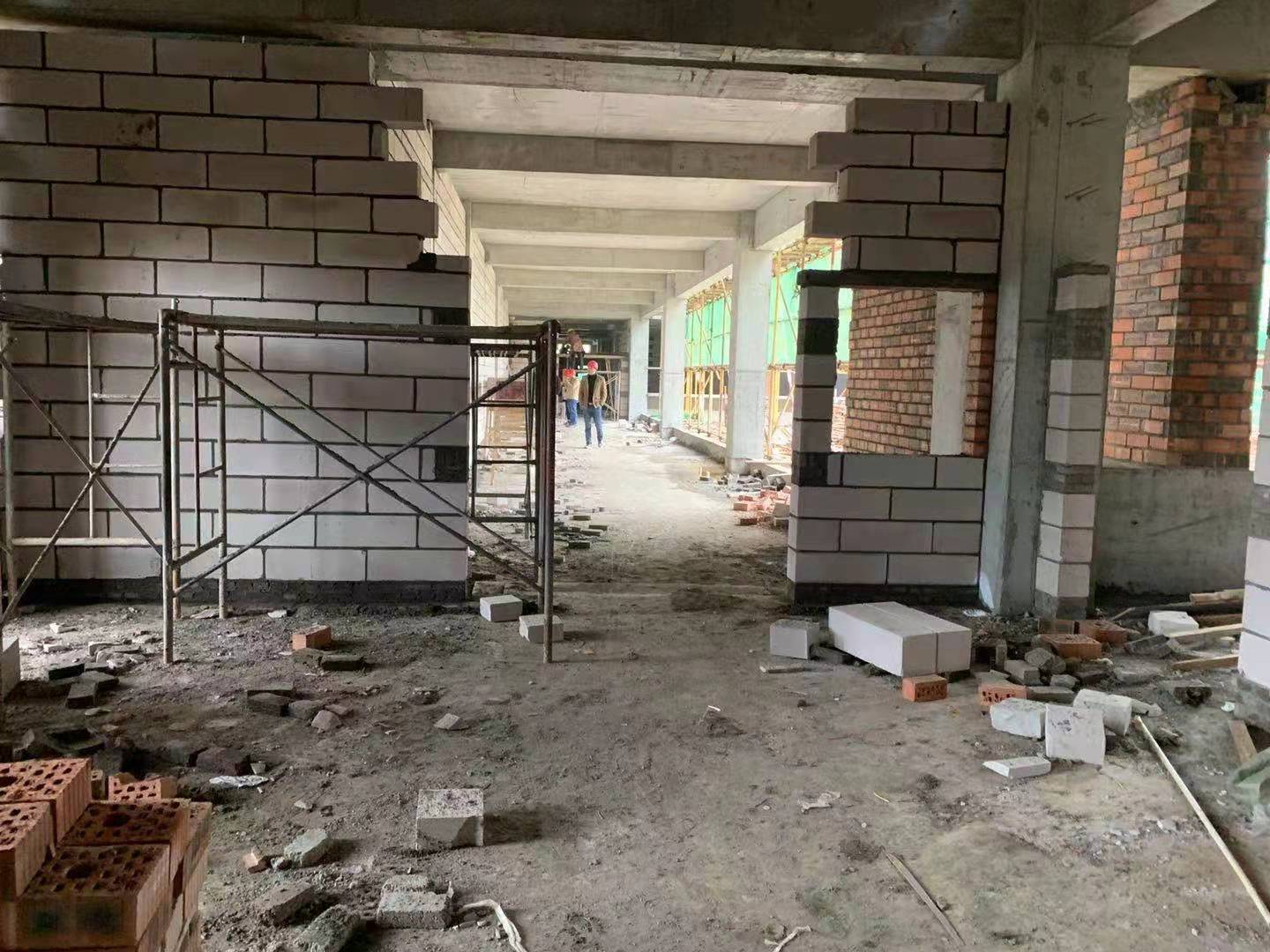

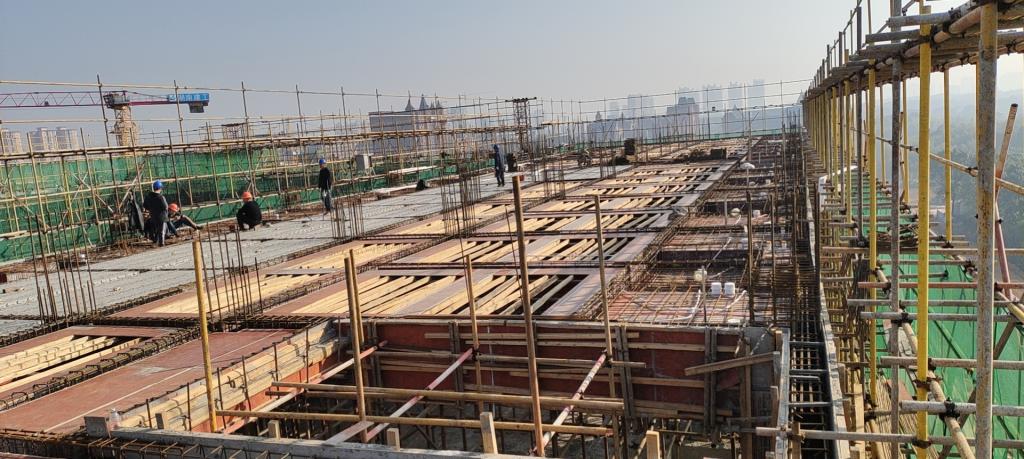

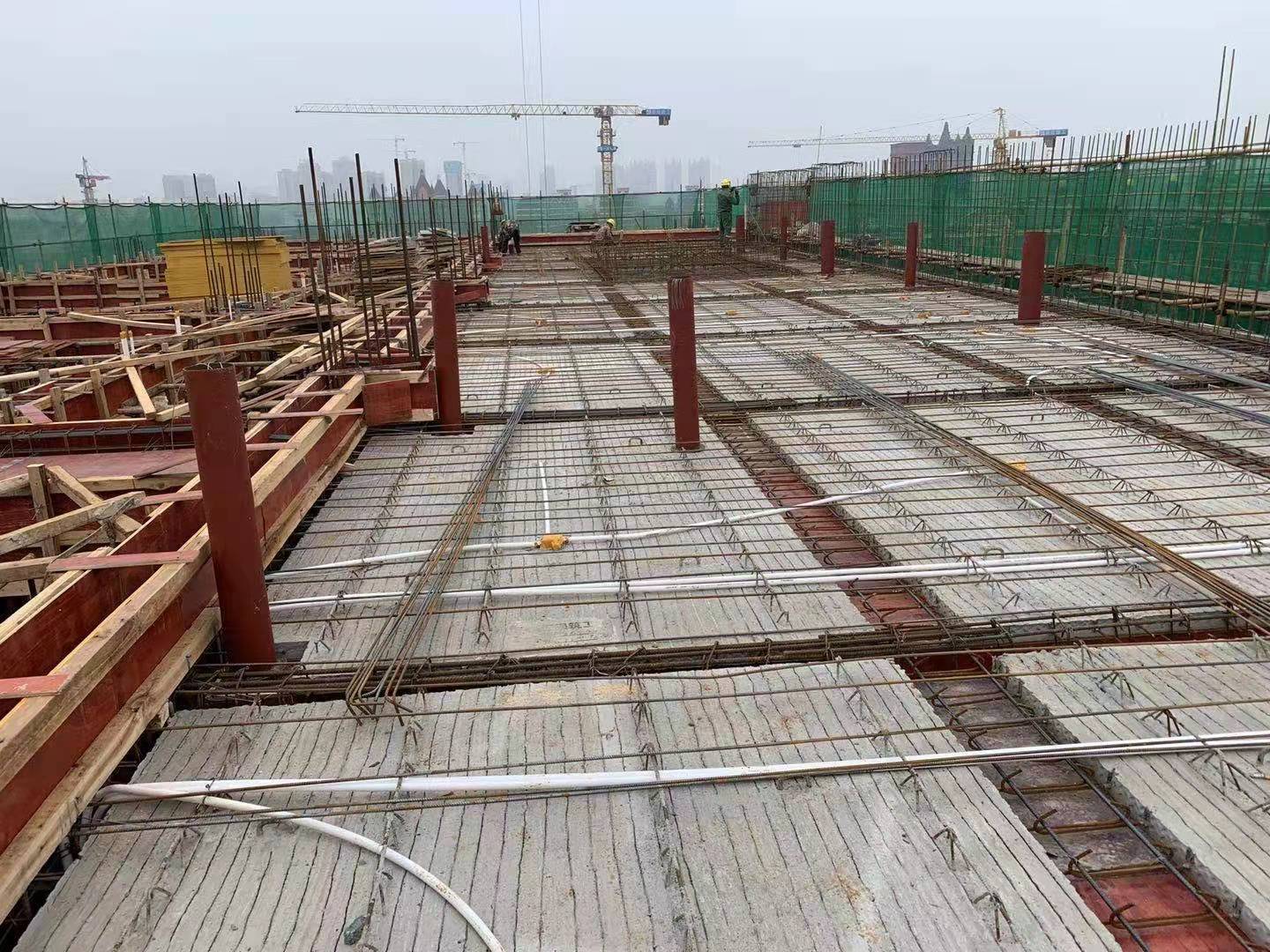

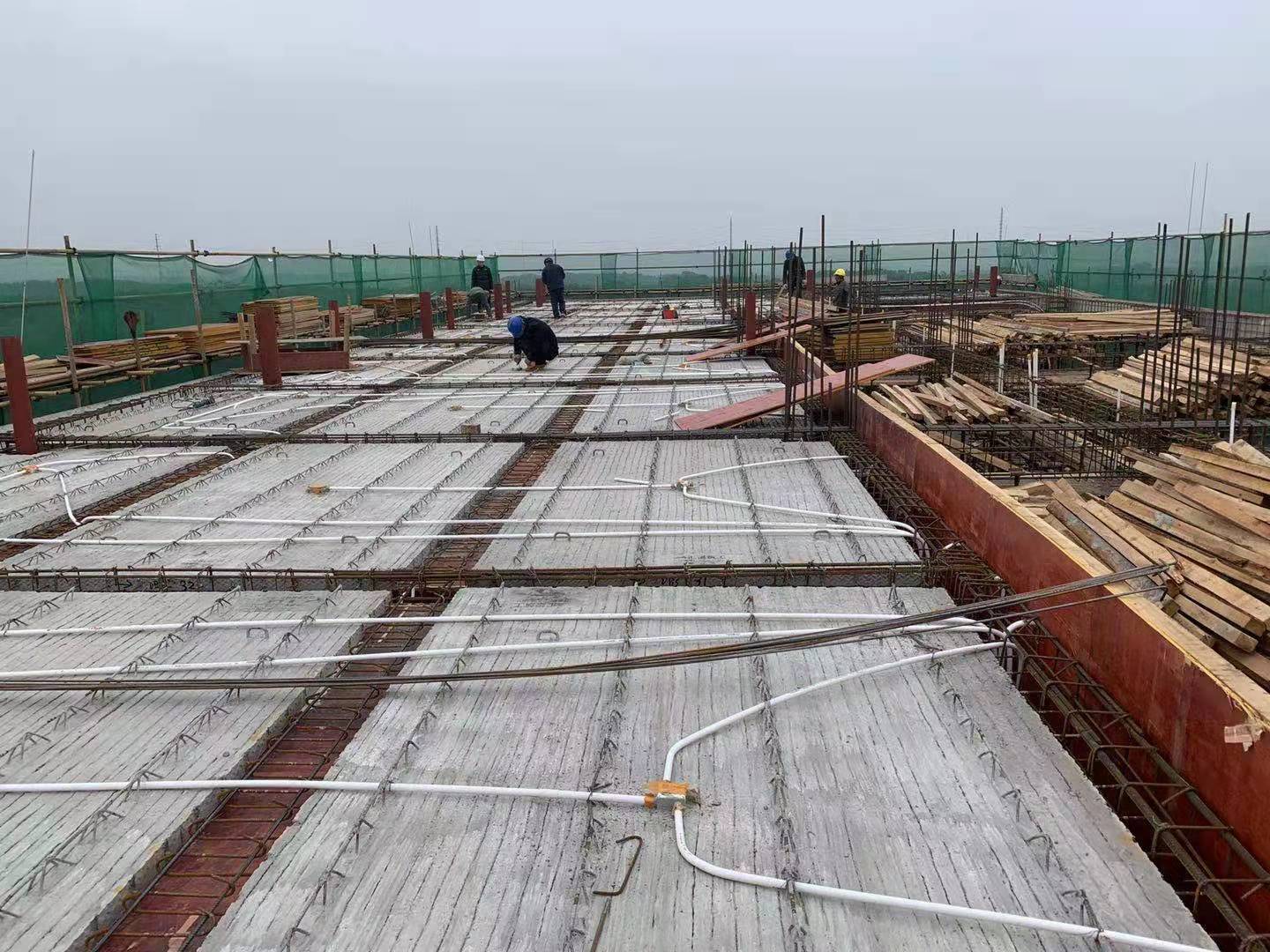

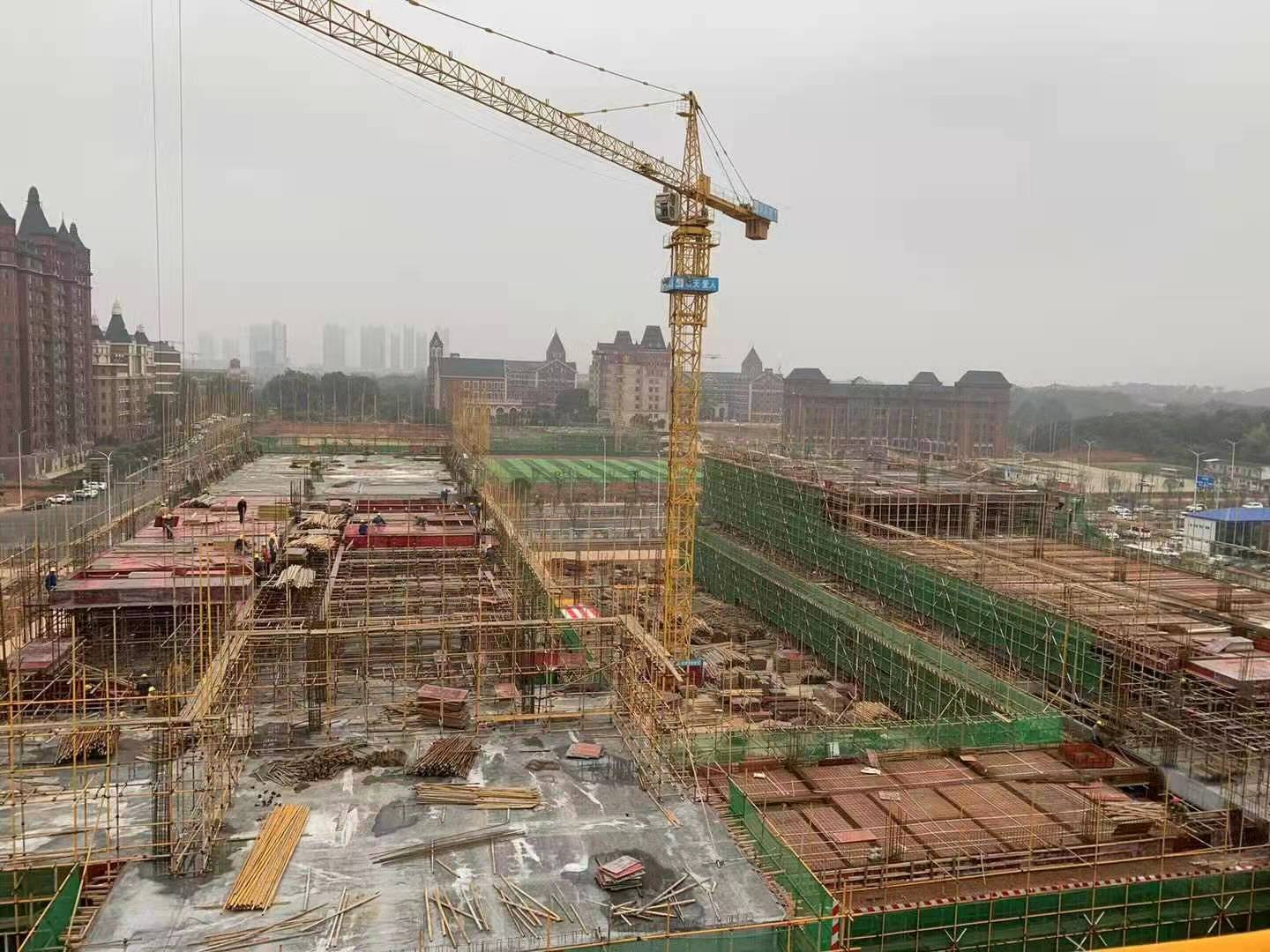

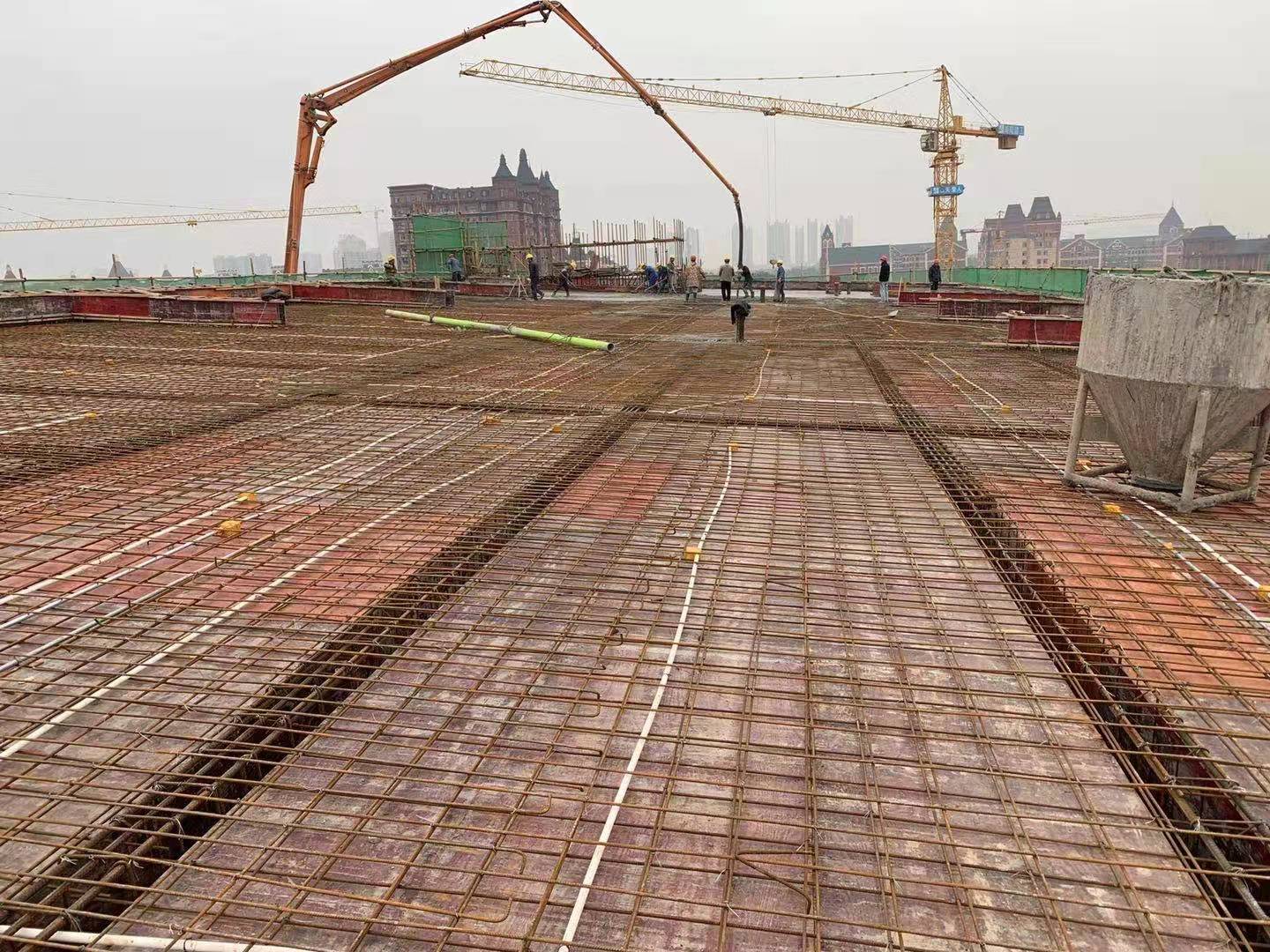

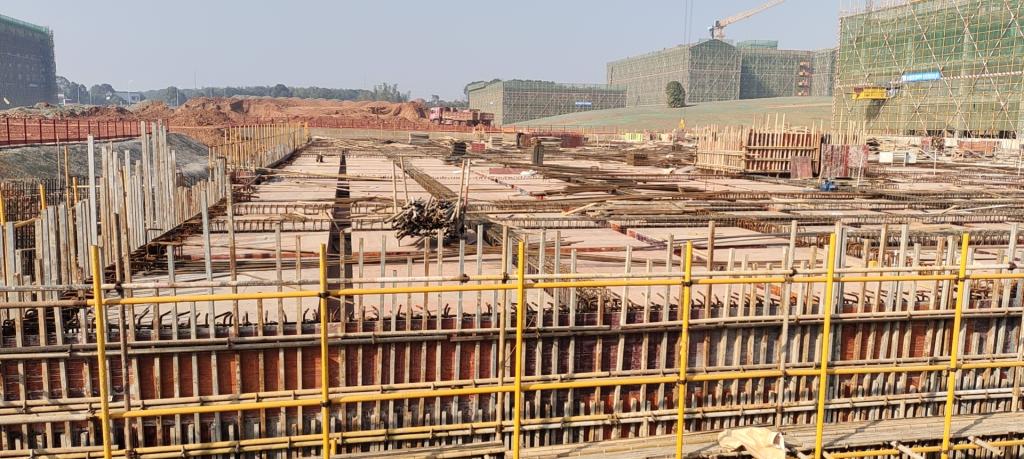

1.现场施工


2.专业工程暂估价现编制造价远超过招标时暂估价分析及专业暂估价工程设计优化调整研讨会议

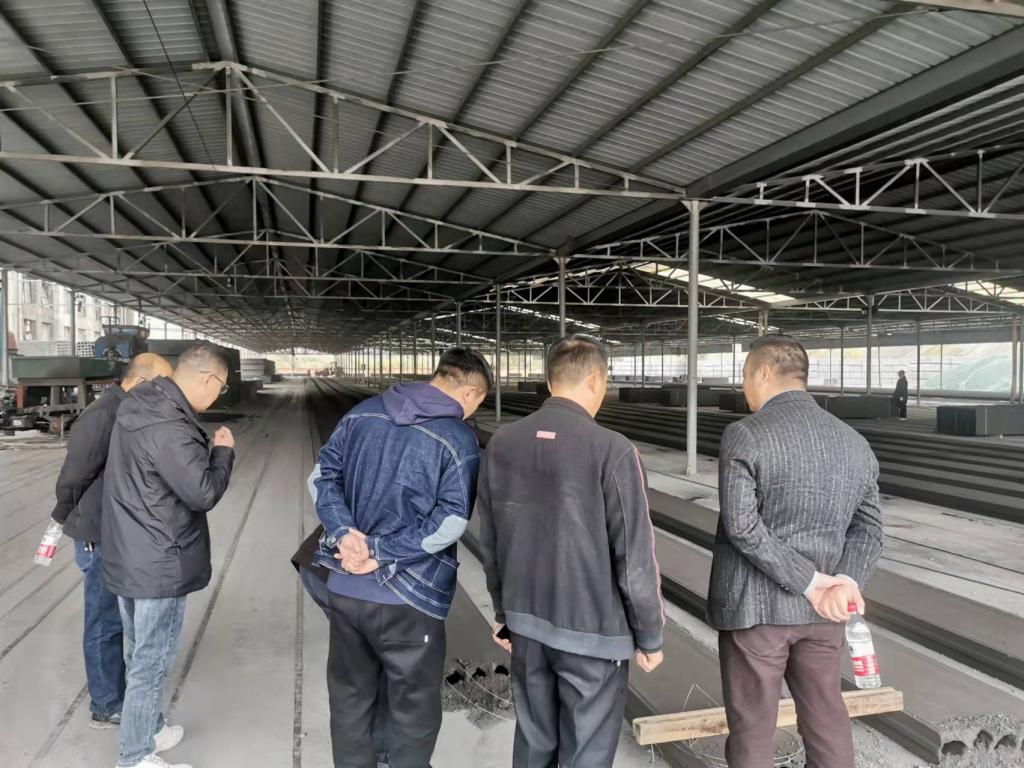

3.装配式轻质隔墙板考察

4.党委副书记苏基协与长沙市产投集团党委书记、董事长陈守义一同对新校区建设项目进行实地调研并召开座谈会。
