新校区建设项目(一期)工作周报(2022年2月21日—2022年3月6日)

发布时间:2022-03-04 作者:谢旻剑 来源:发展规划处(新校区建设办公室) 编辑:谢旻剑 审核人:潘勇军 点击数:





新校区建设项目(一期)工作周报

20222212022年36日)





上周主要完成事项

1. 1#栋:1#栋图书馆三层砌体全部完成、科技楼三区一层砌体全部完成。(钢筋、木工、塔司、管理人员共计:100人)

2. 2#栋:2#栋首层一区钢筋绑扎完成、二区钢筋绑扎完成80%。(小挖机2台、大挖机3台、钢筋工、木工、杂工、管理人员共计:75人)

3. 3#栋:屋面女儿墙、外墙砌体全部完成、内墙一层完成60%、二层完成60%、三层完成30%。(钢筋工、木工、杂工、塔司、管理人员共计:50人)

4. 4#栋:二层内墙抹灰完成、三层内墙抹灰完成至40%。(钢筋工、木工、塔司、管理人员共计:55人)

5. 6#栋:1-7轴支模架搭设完成。(2台小挖、木工、钢筋工、管理人员共计:40人)

6. 7#栋:南栋东向砌体完成,二层抹灰完成;中栋东向砌体完成,二层抹灰完成;北栋东向砌体完成,二层抹灰完成。(木工、泥工、钢筋工、塔司、水电、管理人员共计:100人)

7. 9#栋:北栋三、四层内墙砌体完成、五层完成20%;一层内墙砌体完成80%、南栋一层开始进砖。(杂工、木工、钢筋工、水电、管理人员共计:75人)

8. 10#栋:地下室砌体全部完成,屋面防水完成40%。(钢筋工、木工、架子工、塔司、管理人员共计:40人)

9. 12#栋:六层砌体完成60%,三层轻质隔墙完成30%,内抹灰施工准备。(砌体38人、隔墙13人、抹灰5人、二次结构10人、水电4人)

10. 13#栋:施工材料拖运到位,二次结构浇捣。(砌体28人、隔墙10人、抹灰5人、二次结构5人、水电4人)

11. 15#栋:六层砌体完成50%,四层轻质隔墙完成30%,内抹灰施工准备,二次结构浇捣完成。(砌体22人、隔墙12人、抹灰5人、二次结构4人、木工8人、水电8人)

12. 16#栋:屋面找平,平屋面防水施工完成,一层抹灰完成50%。(砌体3人、抹灰5人)

13. 17#栋:8F(28.8)标高浇捣混凝土;三层砌体施工完成50%;二层轻质隔墙完成60%。(泥工、钢筋工、木工、塔司、管理人员共计:55人)

14. 19#栋:主体封顶;五层砌体施工完成50%;四层轻质隔墙完成60%;二次结构浇捣完成。(砌体17人、隔墙10人、抹灰8人、二次结构4人、木工21人、水电2人)



本周主要工作计划

一、土建工程

1.1#栋:三区科技楼砌体二层完成90%、三层砌体完成90%、四区一层浇筑地面、二层砌体完成、三层完成90%、图书馆砌体四-五层完成80%。

2.2#栋:一二区首层混凝土浇筑完成。

3.3#栋:外墙完成,内墙4~6层砌体完成,3层完成50%。

4.4#栋:4层内墙抹灰完成,5层内墙抹灰完成50%

5.6#栋:1-7轴至标高4.15m处混凝土浇筑、标高4.15m以上高支模搭设。

6.7#栋:1.南栋东向内粉3~4层完成,外粉屋面~5层完成;西向砌体四层完成,屋面保温层完成;中栋东向内粉四层完成,外粉屋面~5层完成,西向三层砌体完成,屋面刚性层完成;北栋西向三层砌体完成。

7.9#栋:北栋1-3层外墙全部完成、四-五内墙全部完成、南栋一层砌体完成50%、二层砌体完成20%。

8.10#栋:西向一层砌体完成80%、外粉屋面三~五层完成;内粉五层完成,三层完成80%、屋面防水全部完成。

9.12#栋:七层砌体完成60%,四层轻质隔墙完成30%,一层抹灰完成60%。

10.13#栋:一层砌体施工完成。

11.15#栋:七层砌体完成50%,七层轻质隔墙完成30%,一层内抹灰完成80%。

12.16#栋:六层砌体施工完成50%;五层轻质隔墙完成50%;一层抹灰完成60%。

13.17#栋:斜屋面支模架搭设;四层砌体施工完成50%;二层轻质隔墙完成60%。

14.19#栋:三层抹灰全部完成。外墙抹灰完成一层。

15.20#栋:一层支模架、外加搭设。



二:质量、安全举措

1.对现场人员重新进行安全技术交底

2.对每栋楼临边防护,洞口防护,临时用电逐一进行排查,对发现问题及时整改,如不能及时整改,在规定期限内进行整改。

3.做好进场人员查询。

本周要闻

1.2月21日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。

2.2月22日,学院召开新校区建设项目服务运营、家具采购等多项事宜对接会,副院长王虎成、罗述权出席会议,长沙市教育产业投资有限公司及学院相关部门负责人参加会议。

2.2月23日,学院召开新校区校门、北广场设计汇报会,党委书记贺代贵、院长陈剑旄、副院长王虎成出席会议,设计院工作人员、新建办人员参加会议。

3.2月24日,副院长王虎成、余求根代表学院出席新校区建设项目相关工作对接会,长沙市教育产业投资有限公司、国开行湖南省分行及新建办负责人参加会议。

4.2月24日,副院长王虎成代表学院出席新校区建设项目(一期)室外工程概算分析及设计优化调整研讨会议,长沙市公共工程建设中心、EPC总承包单位及新建办负责人参加会议。

5.2月25日,院长陈剑旄、副院长王虎成前往益阳师范高等专科学校学习交流新校区建设经验,新建办负责人参加。

6.2月28日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。

7.2月28日,学院召开新校区建设项目调度会,党委书记贺代贵、院长陈剑旄、副院长王虎成、余求根出席会议,望城区人民政府、长沙市公共工程建设中心、长沙市产业投资集团有限公司、湖南省第六工程有限公司及学院相关部门负责人参加会议。

8.3月3日,副院长王虎成代表学院出席新校区建设项目(一期)调度会,长沙市公共工程建设中心、长沙市教育产业投资有限公司、EPC总承包单位及新建办负责人参加会议。



本周施工现场记录

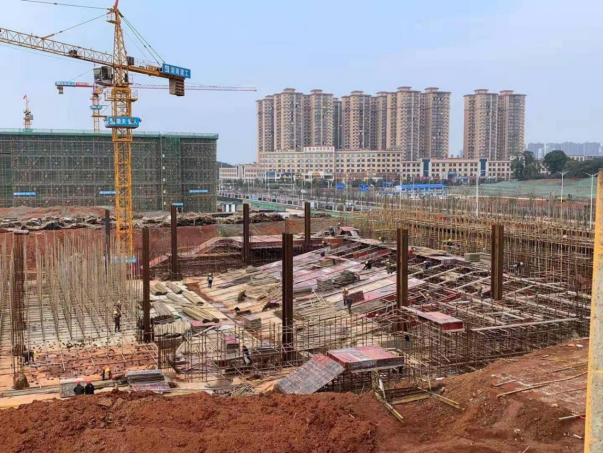

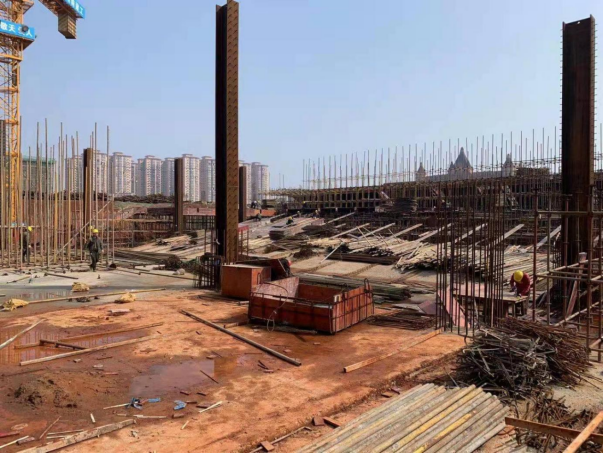

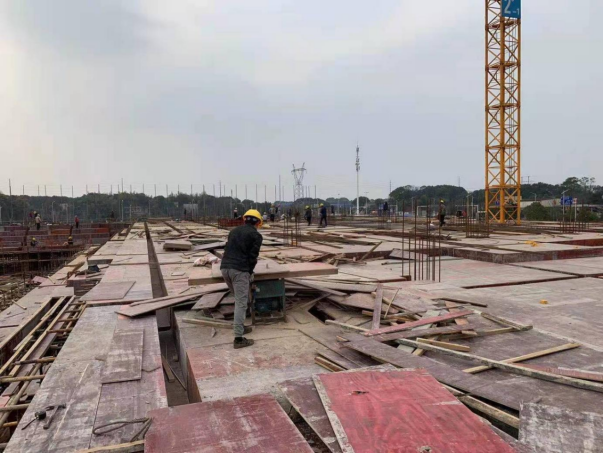

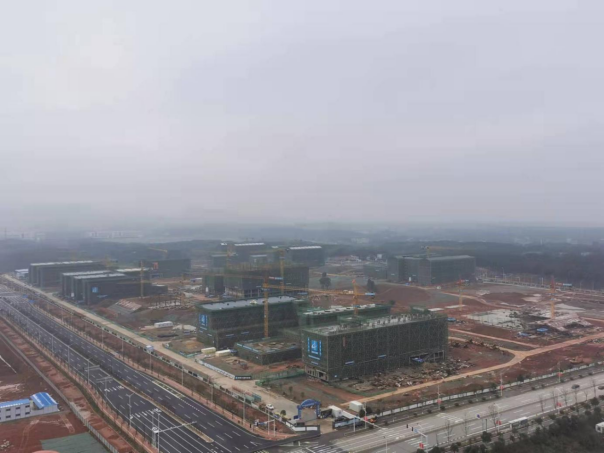

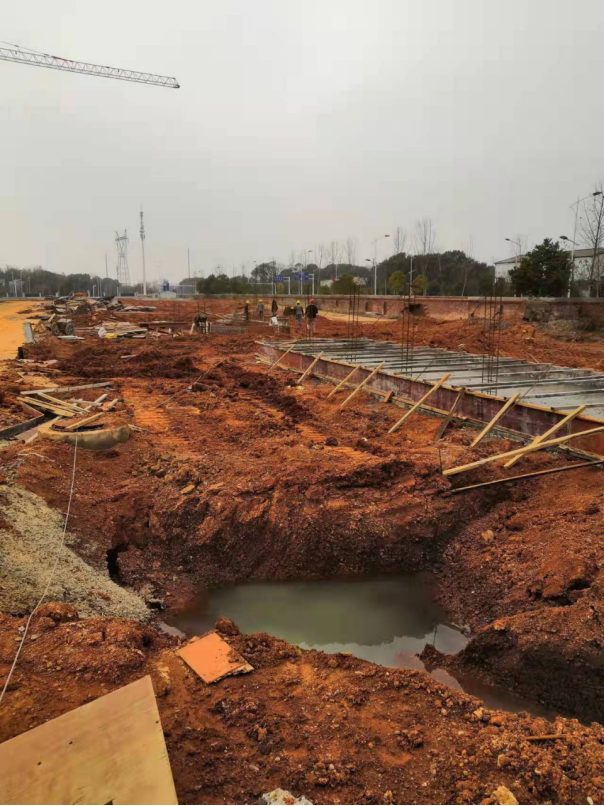

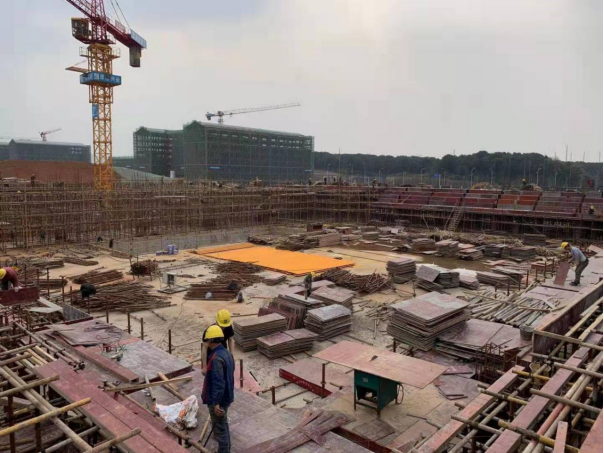

1. 现场施工

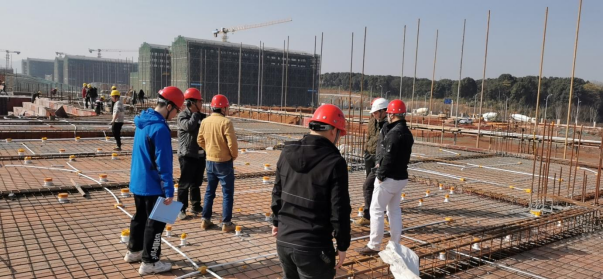

2. 新校区周工作例会





3.新校区建设项目相关工作对接会



4. 新校区项目调度会



5.新校区建设项目服务运营、家具采购等多项事宜对接会



6.新校区项目五方调度会



7.新校区建设项目(一期)室外工程概算分析及设计优化调整研讨会议
