新校区建设项目(一期)工作周报
(2022年3月21日—2022年4月3日)
上周主要完成事项
1. 1#栋:图书馆、科技楼机房层砌体全部完成。
2. 2#栋:一区13.07M标高处混凝土浇筑;三四区二层柱三层板浇筑。
3. 3#栋:内粉5~6层完成,3层完成50%。外粉完成65%。
4. 4#栋:5层、4层、3层地面找平完成,5层、4层水磨石地面完成80%。
5. 6#栋:主体封顶。
6. 7#栋:1.南栋内、外粉完成;2.中栋内、外粉完成,地面找平:完成5层、4层、3层、2层;3.北栋内、外粉完成,5层、4层、3层、2层水磨石分格条完成,5层、4层水磨石地面完成50%。
7. 9#栋:砌体全部完成,内外灰准备工作。
8. 10#栋:屋面工程完成50%,地下室腻子完成50%,地面找平完成5层、4层。
9. 12#栋:砌体全部完成,七层以下隔墙全部完成,三层抹灰全部完成。
10. 13#栋:一层砌体施工完成70%。
11. 15#栋:砌体全部完成,六层以下隔墙全部完成,三层抹灰全部完成。
12. 16#栋:外墙抹灰完成50%,斜屋面找平完成50%。
13. 17#栋:砌体全部完成,七层轻质隔墙完成,三层抹灰完成50%。
14. 19#栋:一层水磨石完成。
15. 20#栋:二层楼板浇捣。
本周主要工作计划
一、土建工程
1.1#栋:图书馆、科技楼夹层砌体全部完成。
2.2#栋:一区13.07M标高处混凝土浇筑;三四区二层柱三层板浇筑。
3.3#栋:内粉2~4层完成。外粉完成90%。
4.4#栋:5层、4层水磨石地面完成,3层水磨石地面完成20%。
5.6#栋:主体封顶。
6.7#栋:1.中栋内、外粉完成,地面找平:完成5层、4层、3层、2层完成;3.5层、4层水磨石地面完成,3层水磨石地面完成10%。
7.9#栋:砌体全部完成,内外灰准备工作。
8.10#栋:屋面工程完成80%,地下室腻子完成,地面找平完成5层、4层、3层。
9.12#栋:砌体全部完成,七层以下隔墙全部完成,四-五层抹灰全部完成。
10.15#栋:砌体全部完成,隔墙全部完成,三层抹灰全部完成,屋面防水完成。
11.16#栋:外墙抹灰完成50%,斜屋面找平完成。
12.17#栋:砌体全部完成,八层以下轻质隔墙完成,四层抹灰完成50%。
13.19#栋:一层水磨石完成。
14.20#栋:屋面层砼浇捣。
二:质量、安全举措
1.统计现场工人入场时间及两码情况;
2.组织现场工人进行第三第四次核酸检测;
3.项目经理组织现场管理人员及各班组带班召开新进人员防控措施部署会;
4.对现场不戴安全帽现象进行巡查;
5.对现场人员两码每天进行排查;
6.对现场临边防护进行巡查,发现及时整改;
7.对现场楼栋进行安全检查;
8.对现场发现问题及时进行回复。
本周要闻
1.3月21日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。
2.3月23日,副院长王虎成代表学院前往远大路(星沙大道-芙蓉区界)拓改工程项目部进行移栽树木调研,长沙市公共工程建设中心、新建办负责人参加调研。
3.3月23日,副院长王虎成代表学院出席新校区建设项目(一期)调度会,长沙市教育产业投资有限公司、EPC总承包单位及新建办负责人参加会议。
4.3月29日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。
5.3月30日,学院召开新校区服务项目托管风险评估及化解机制建设专题会议,党委书记贺代贵、院长陈剑旄、副书记苏基协、副院长王虎成、罗述权出席会议,党政办、新建办、资产处、学工处、审计处、后勤处、财务处负责人参加会议。
本周施工现场记录

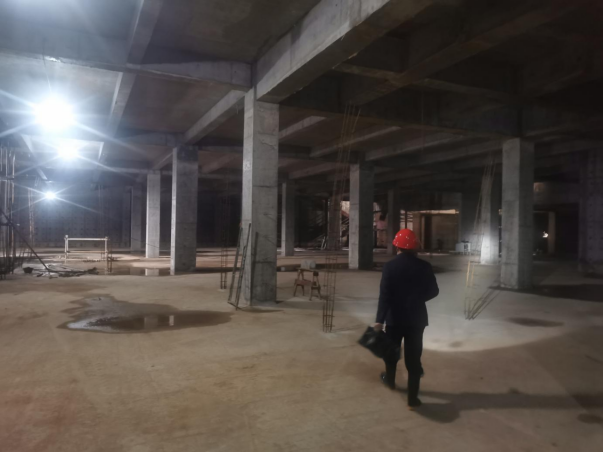

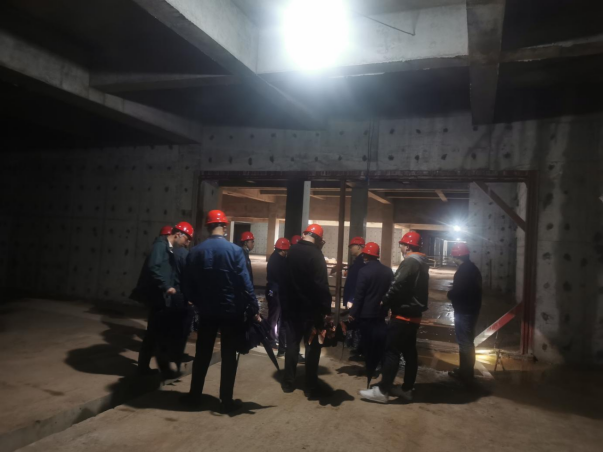

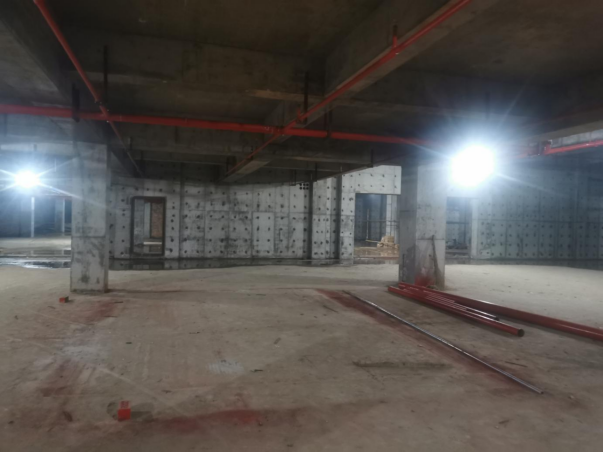

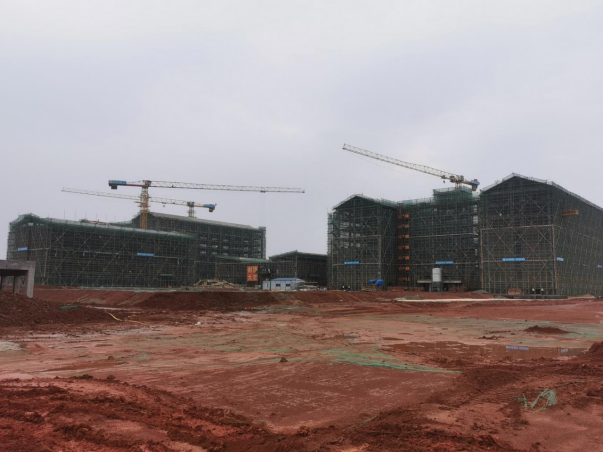

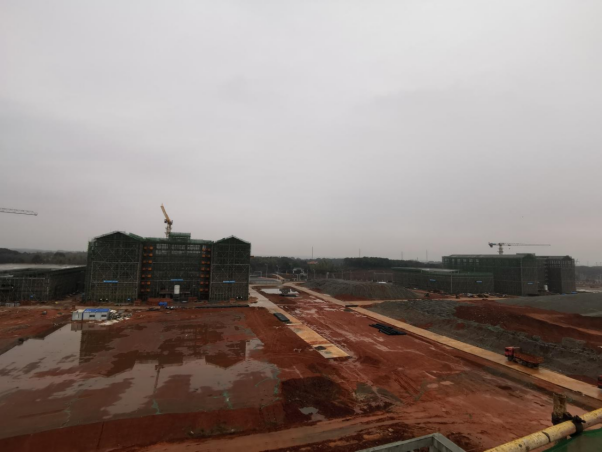

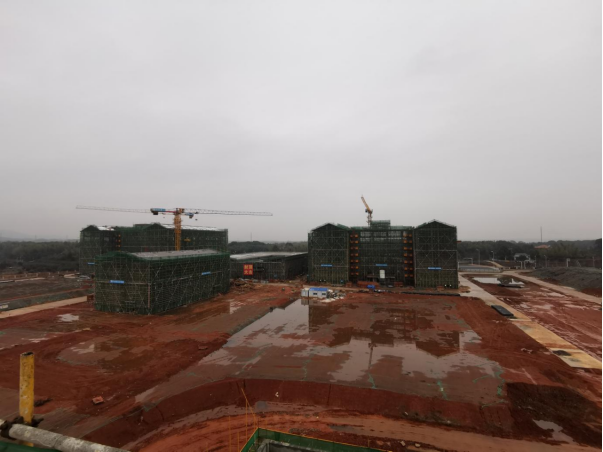

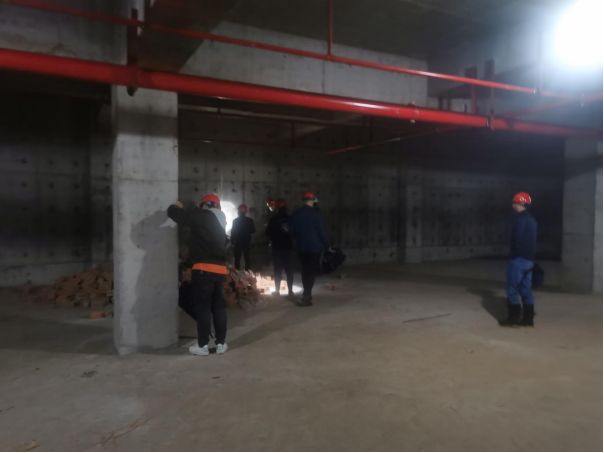

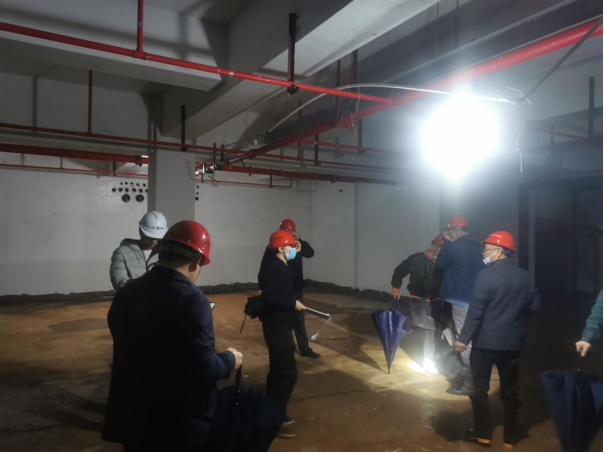

1. 现场施工
![](/__local/7/31/D0/3A9A5E024919B7A582B8811F3BE_F4863660_10BC2A.png)
![](/__local/0/18/74/7CA64D29201FF6E0FD437A3604F_FA49F115_10ABA9.png)
![](/__local/B/80/3B/D38EFF97D71E0B53AD5E958B12B_3F4060CD_10ABA9.png)
![](/__local/5/7B/FC/4353C2F04E109B2EBBD8434793B_91E43701_10ABA9.png)
![](/__local/F/B8/5E/349DBF0FC3396061D5E88B9E66F_6883842D_10ABA9.png)
![](/__local/3/DC/EC/BE946CA26F9094FDA65528703D8_8A57807E_10BC2A.png)
![](/__local/3/A8/76/3E6736A0D9314F6AE8CBEE49730_A1C288C4_10BC2A.png)
![](/__local/E/43/DA/073A3A5592D5375B4F567CEF10A_A9D13617_10BC2A.png)
![](/__local/4/C3/76/32BFBDBBAEECFB3895168418ACD_64FE5C7C_10BC2A.png)
![](/__local/6/41/1A/EA0D54F8DDF91AC5E7878DC3086_C00C82AB_10BC2A.png)
![](/__local/7/30/8B/867FA82BB680DED7782509A5FA0_D1F61C3E_10BC2A.png)
![](/__local/8/D9/9D/C04A70E2B50D363262635393B90_3FF83C7F_10BC2A.png)
2.移栽树木调研
![](/__local/A/7C/C0/B605BD0067136FA0347A3866D42_84AB2688_10BC2A.png)
3.新校区二期概念设计调研会
![](/__local/2/42/01/77399F4E877BEF736AD1898651B_3DC86C99_10BC2A.png)
4.新校区服务项目托管风险评估及化解机制建设专题会议
![](/__local/F/DE/9E/8B1B10DE9569383D4157EFA078F_C2D352FA_EBD96.png)
