新校区建设项目(一期)工作周报
(2022年4月4日—2022年4月17日)
上周主要完成事项
1. 1#栋:图书馆、科技楼夹层砌体全部完成、二层粉灰完成90%。
2. 2#栋:二区13.07m标高处混凝土浇筑、一区17.4m标高处混凝土浇筑、三四区11.23m标高处混凝土浇筑。
3. 3#栋:屋面刚性层浇筑完成、地面以上内粉外粉完成。
4. 4#栋:北栋4楼、5楼石子上完,南栋3楼、4楼、5楼粗磨完成,5楼窗洞口外墙收口完成。
5. 6#栋:标高4.15以下拆模,砌体进场做准备工作。
6. 7#栋:北栋3楼、4楼、5楼水磨石粗磨完成,中栋4楼5楼水磨石粗磨完成,南栋3楼、4楼、5楼水磨石上石子完成,外抹灰完成,炮楼腻子抹完。
7. 9#栋:北栋二层内灰完成、一层完成20%、南栋内外灰、拍浆完成。
8. 10#栋:内外抹灰完成,地面找平层2楼、3楼、4楼完成。
9. 12#栋:砌体全部完成,七层以下隔墙全部完成,五层抹灰全部完成,水磨石完成一层,斜屋面找平完成。
10. 13#栋:一层砌体施工完成,二层完成50%。
11. 15#栋:砌体全部完成,八层以下隔墙全部完成,四层抹灰全部完成,屋面防水完成,水磨石完成一层。
12. 16#栋:外墙抹灰完成50%,斜屋面找平完成。
13. 17#栋:砌体全部完成,八层以下轻质隔墙完成,四层抹灰完成 50%。
14. 19#栋:水磨石样板施工。
15. 20#栋:屋面层砼浇捣。
本周主要工作计划
一、土建工程
1.1#栋:三区科技楼夹层完成,图书馆北向顶层过梁及上部完成70%。
2.2#栋:一二区17.4m标高处混凝土浇筑。
3.3#栋:厕所6层完成防水并回填完成面层、5层完成防水、外墙铝窗完成2-6层安装和收口、地下室水电开槽完成、抹灰基层处理完成。
4.4#栋:窗安装完成五层,二层防静电沙浆找平完成,北栋地面粗磨完成4至5层。
5.6#栋:1-3轴高支模拆模 7-8轴高支模拆模 7-10轴反边混凝土浇筑 砌体进场做准备工作。
6.7#栋:北栋3楼、4楼、5楼水磨石粗磨完成,中栋4楼、5楼水磨石粗磨完成,南栋3楼、4楼、5楼水磨石上石子完成,外抹灰完成,炮楼腻子抹完。
7.9#栋:北栋内灰3层完成、4层完成50%、南栋北栋外灰五层完成80%。
8.10#栋:水磨石地面2楼 、3楼、4楼、5楼嵌铜条、玻璃条,通道井、炮楼腻子完成,内外灰全部完成。
9.12#栋:砌体全部完成,隔墙全部完成,六层抹灰全部完成,水磨石完成一层,斜屋面防水完成。
10.13#栋:一层砌体施工完成,二层完成50%;
11.15#栋:砌体全部完成,隔墙全部完成,五层抹灰全部完成,屋面防水完成找平层完成,水磨石完成一层。
12.16#栋:外墙抹灰完成50%,斜屋面找平完成。
13.17#栋:砌体全部完成,轻质隔墙完成,五层抹灰完成50%。
14.19#栋:水磨石样板施工。
15.20#栋:屋面层砼浇捣。
二:质量、安全举措
1.统计现场工人入场时间及两码情况;
2.组织现场工人进行第七次第八次核酸检测;
3.对现场不戴安全帽现象进行巡查;
4.对现场人员两码每天进行排查;
5.对现场临边防护进行巡查,发现及时整改;
6.对现场楼栋进行安全检查;
7.对现场发现问题及时进行回复。
本周要闻
1.4月4日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。
2.4月11日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。
本周施工现场记录

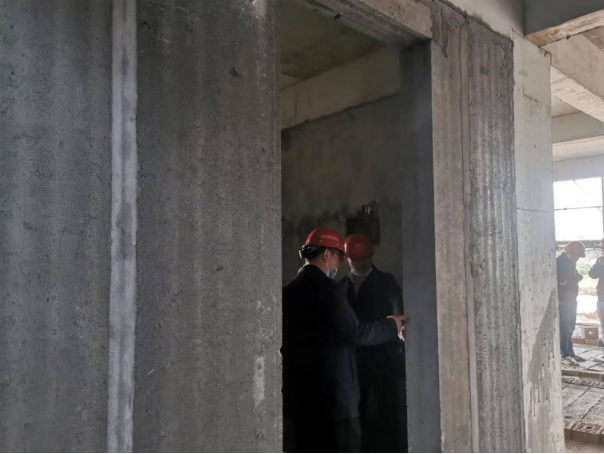

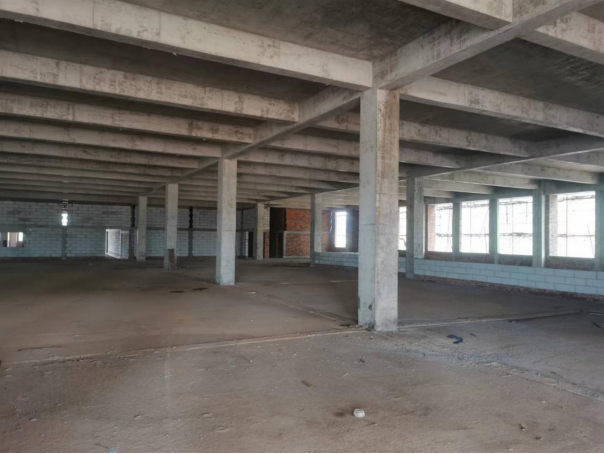

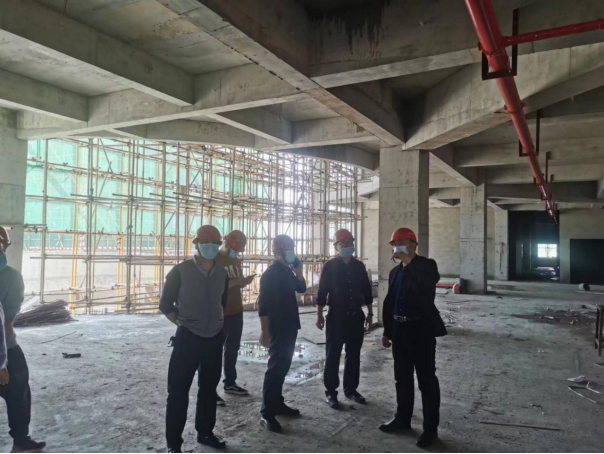

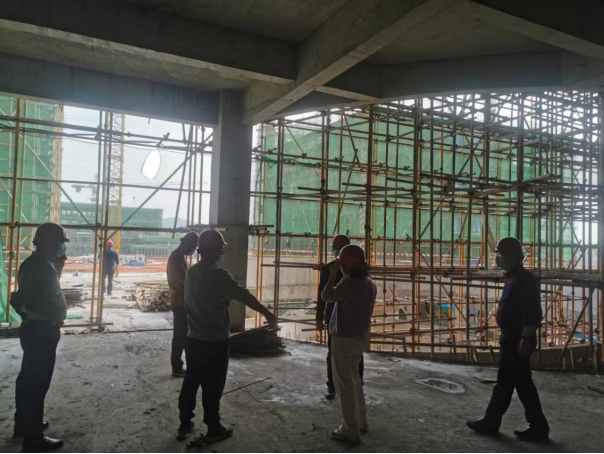

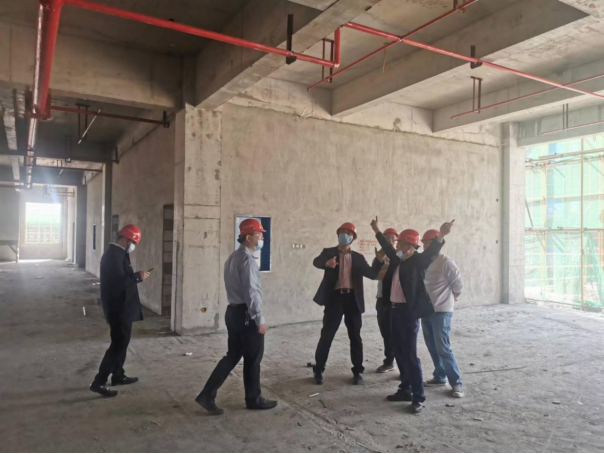

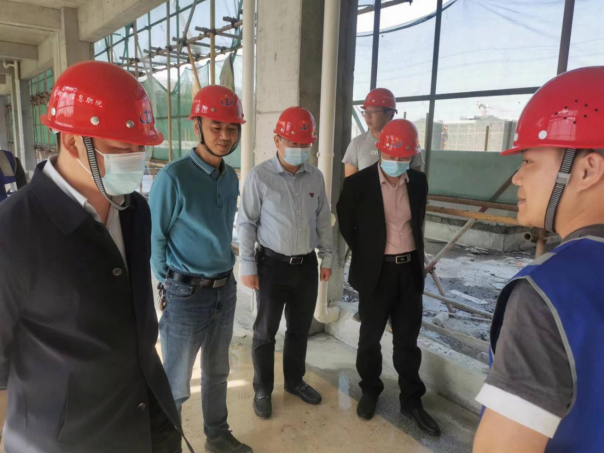

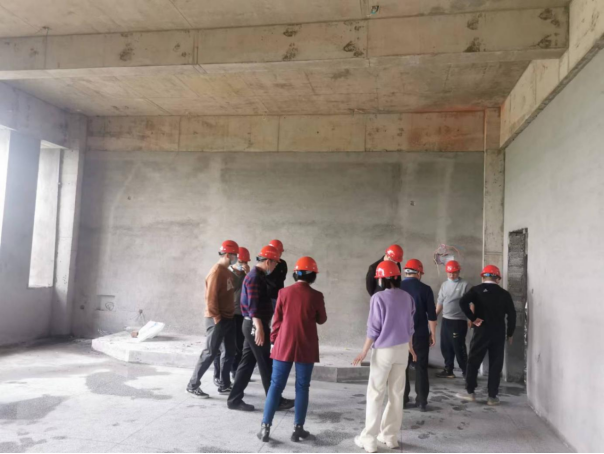

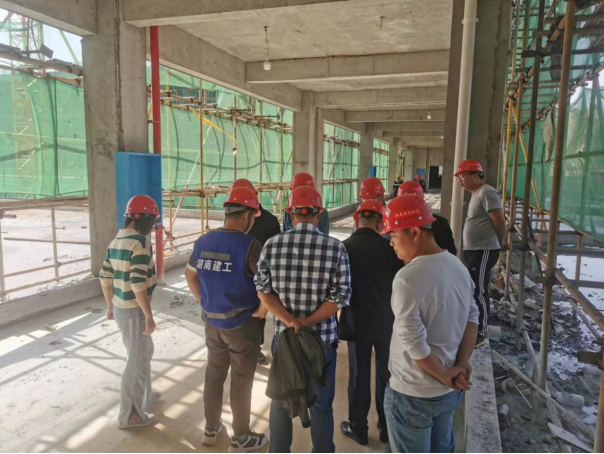

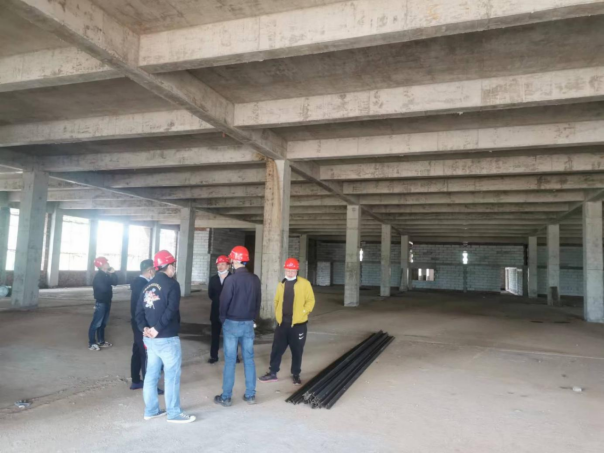

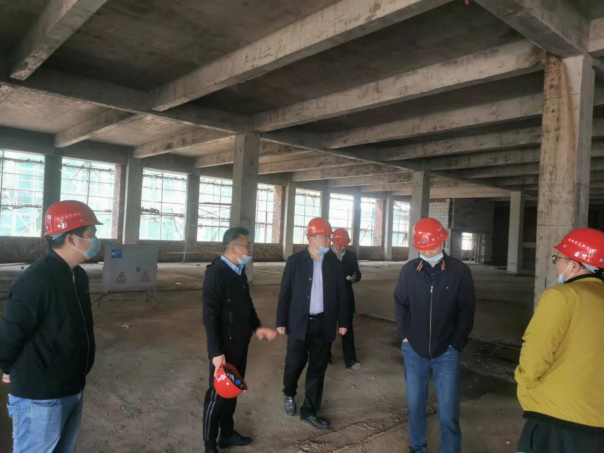

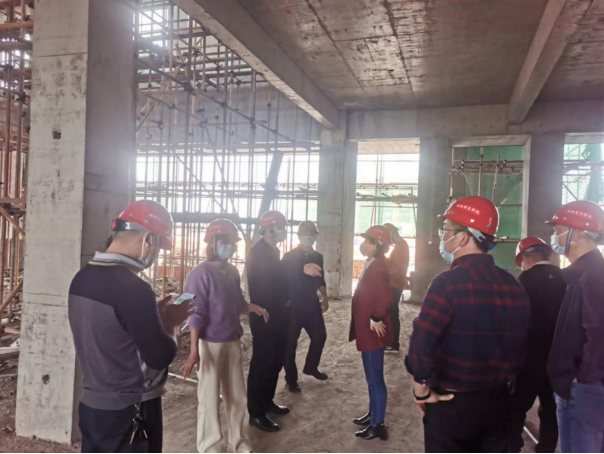

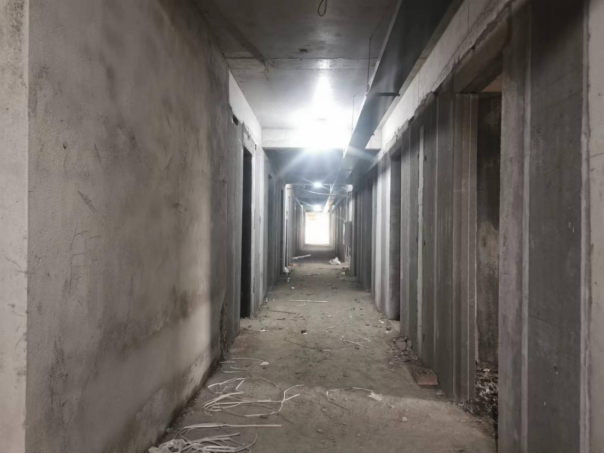

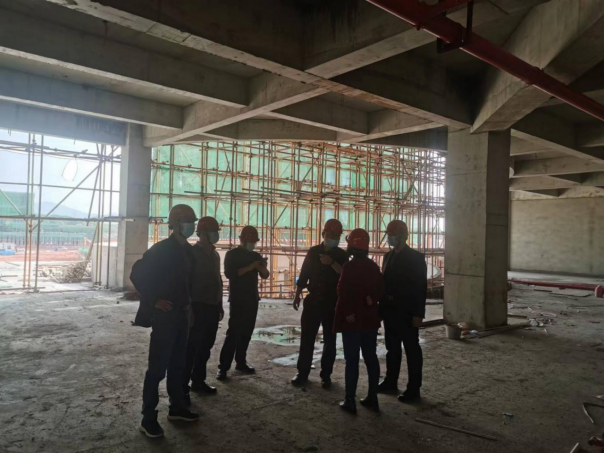

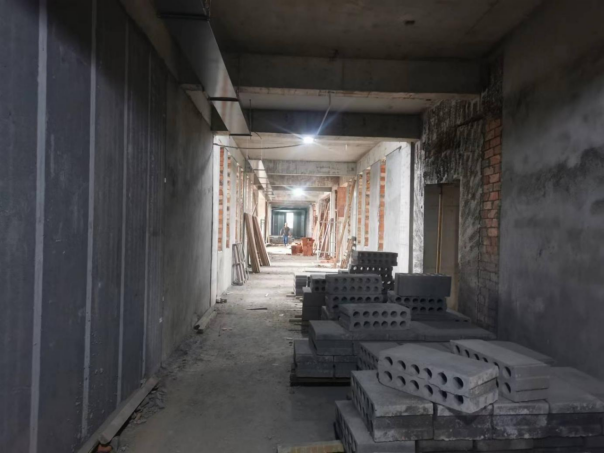

1. 现场施工
