新校区建设项目(一期)工作月报
(2022年5月16日—2022年6月19日)
本月主要完成事项
1、1#栋:完成科技楼1-4F卫生间回填(含图书馆1-6F)完成70%,水磨石3层找平、4层玻璃条完成70%,水磨石3层找平、4层玻璃条完成70%;图书馆内墙油漆完成第一遍腻子,内抹灰完成6层超高层,内窗边抹灰完成70%;图书馆1-6F外墙完成;卫生间给排水完成85%;喷淋、消火栓管道安装、试压完成70%;防排烟风管完成40%;空调多联机室内机(含铜管、冷凝水管、电源及控制线配管布线等)完成45%;新风风管完成50%;桥架完成40%,照明、插座、应急照明、消防报警配管穿线完成55%;配电箱、T接箱安装50%。
2、2#栋:砌体全部完成;桥架安装完成10%;卫生间给排水20%。
3、3#栋:地面贴砖完成40%,1-3内墙一遍腻子整改完成,楼梯间及六楼二遍完成90%,外墙二遍腻子完成4—6F,一层吊顶完成90%,地下室天花二遍腻子完成20%,卫生间给排水支管完成80%;空调多联机室内机(含铜管、冷凝水管、电源及控制线配管布线等)完成75%;新风风管完成95%;照明、插座、应急照明、消防报警配管、穿线完成95%;配电箱、T接箱安装完成50%;
4、4#栋:1-5层水磨石粗磨完成95%,腻子头遍2-5层完成90%,1-5层窗框安装90%,外墙腻子完成30%,一层给水管安装已完成, 屋顶防雷接地网安装完成。
5、6#栋:砌体已完成85%,二次配管已完成15%。
6、7#栋:1-5层水磨石粗磨完成95%,腻子头遍2-5层完成90%,1-5层窗框安装90%,外墙腻子完成30%,铝合金百叶完成10%,一层给水管安装已完成, 屋顶防雷接地网安装已完成。
7、9#栋:水磨石完成北栋二层以上玻璃条、垫层、面层石子,四层初磨完成80%;南北栋公共卫生间二至五层回填、砌台砖完成90%,南北栋2F以上天花、墙面油漆第一遍腻子完成,外墙油漆完成南北栋二层以上第一遍腻子,三层以上第二遍腻子,南北栋2F以上过道房间天花油漆第一遍腻子完成90%。消火栓管道安装、试压完成95%,卫生间给排水完成95%。
8、10#栋:1-5层水磨石粗磨完成95%,腻子头遍2-5层完成95%,1-5层窗框安装90%,外墙腻子完成40%,卫生间给排水完成95%;喷淋、消火栓管道安装、试压完成95%;防排烟风管完成60%;照明、插座、应急照明、消防报警配管穿线完成75%。
9、12#栋:水磨石:找平上子全部完成,七层初磨完成50%;内墙、内墙腻子:一至八层腻子完成95%;外墙颗粒砂浆:颗粒砂浆腻子完成一层,窗框安装完成一层,气凝胶保温:已完成施工准备工作,室外冷凝水管、灯线、室内排水完成60%、厕所给排水施工已完成,消防安装:二层消防主管、喷淋完成50%。
10、13#栋:砌体已全部完成,外墙抹灰:外墙抹灰完成10%。
11、15#栋:水磨石:七层初磨完成;八层完成上子。内墙腻子:过道完成打磨、面漆施工;五、六层腻子完成80%,外墙颗粒砂浆:外墙抹灰扫尾完成、颗粒砂浆北栋第一遍腻子完成,窗框安装完成一层,气凝胶保温:已完成施工准备工作。消防安装:二三层消防、喷淋完成50%,室外冷凝水管、灯线、室内排水完成50%、厕所给排水施工完成二、三层。
12、16#栋:外墙颗粒砂浆完成20%。
13、17#栋:水磨石:找平、上子全部完成;五、六层完成粗磨90%,内墙腻子:一、二层第二遍腻子完成90%,外墙颗粒砂浆:颗粒砂浆腻子完成五-八层,窗框安装完成一层,气凝胶保温:已完成施工准备工作,室外冷凝水管、灯线、室内排水完成50%、厕所给排水施工完成二、三层。
14、19#栋:内墙腻子:第二遍腻子完成两层,外墙颗粒砂浆:外墙颗粒砂浆腻子完成30%,厕所给排水施工完成一层。
本月要闻
1、5月17日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。
2、5月20日,副院长王虎成、余求根代表学院前往长沙市教育产业投资有限公司出席湖南信息职业技术学院项目工作对接会,新建办负责人参加会议。
3、5月23日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。
4、5月30日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。
5、5月31日,学院召开新校区建设校内工作对接会,党委副书记苏基协、副院长王虎成、罗述权出席会议,学工处、资产处、后勤处、信息中心负责人及新建办全体人员参加会议。
6、6月6日,学院党委书记贺代贵、院长陈剑旄、副院长王虎成前往望城区委,与区委书记秦国良就新校区建设项目(一期)有关工作进行洽谈,新建办负责人陪同。
7、6月6日,学院召开新校区建设专题院长办公会,院长陈剑旄、副院长王虎成、罗述权、余求根、刘志红、朱焕桃出席会议,党政办、人事处、纪检处、资产处、财务处、新建办负责人参加会议。
8、6月6日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。
9、6月14日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。
10、6月16日,党委书记贺代贵、院长陈剑旄、党委副书记苏基协、副院长王虎成前往新校区考察,新建办负责人及相关工作人员陪同。
11、6月17日,市委常委、组织部长罗缵吉莅临我院新校区进行考察。党委书记贺代贵,院长陈剑旄,党委副书记苏基协,副院长王虎成、刘志红,新建办负责人陪同。
本月施工现场记录

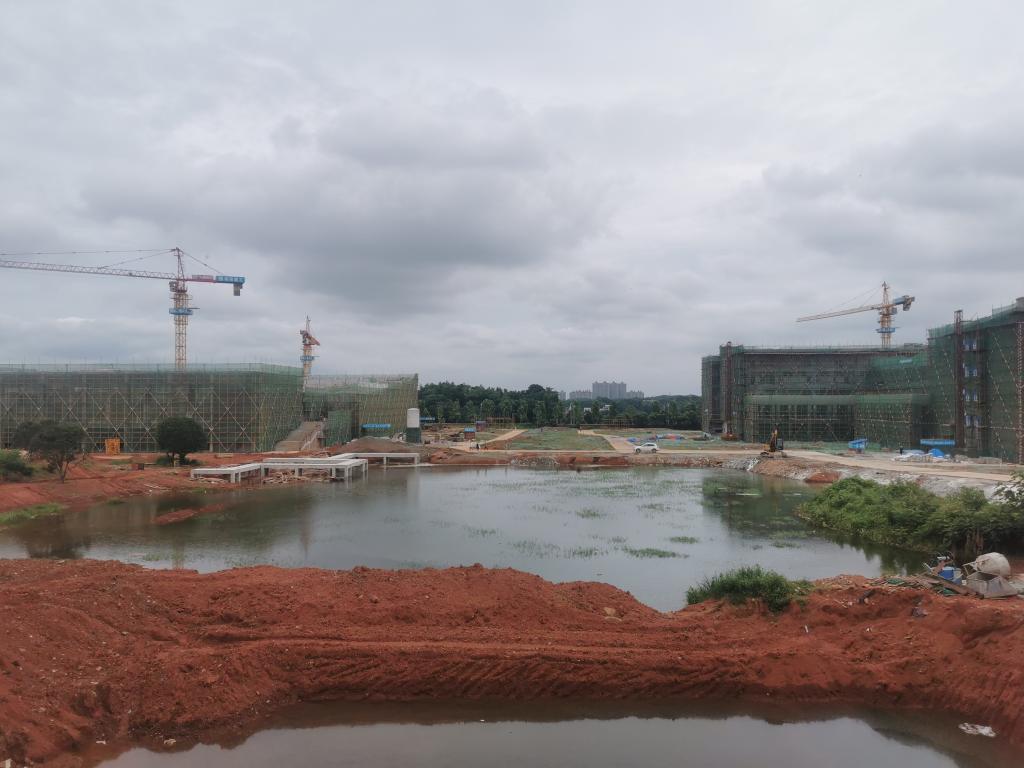

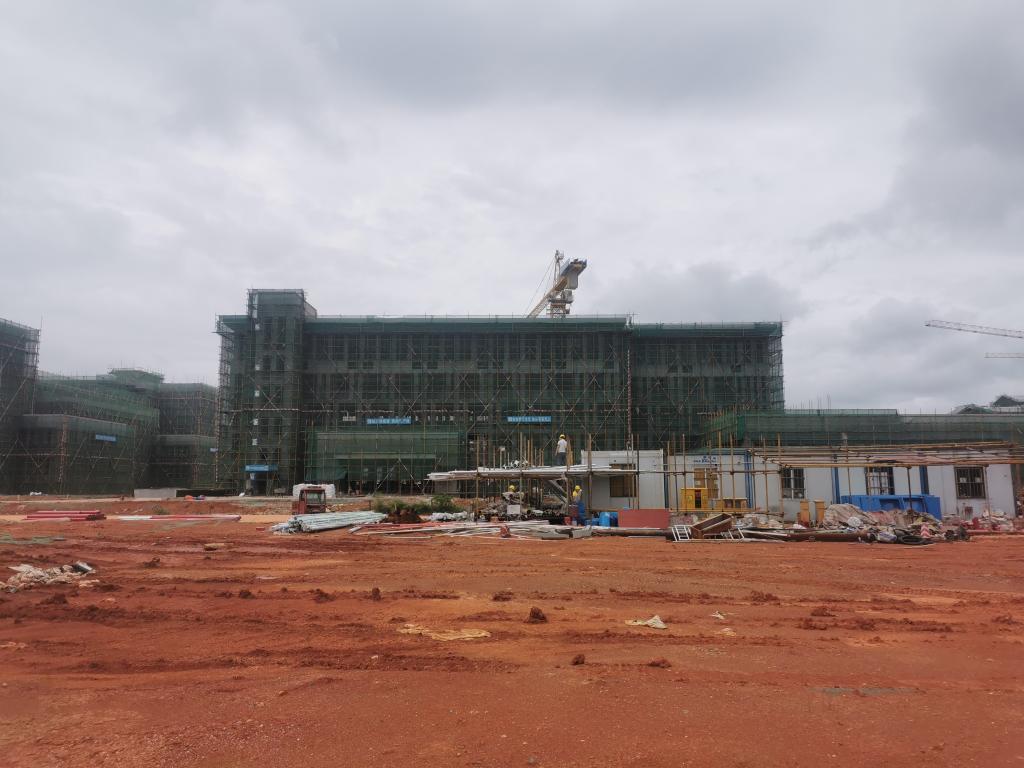

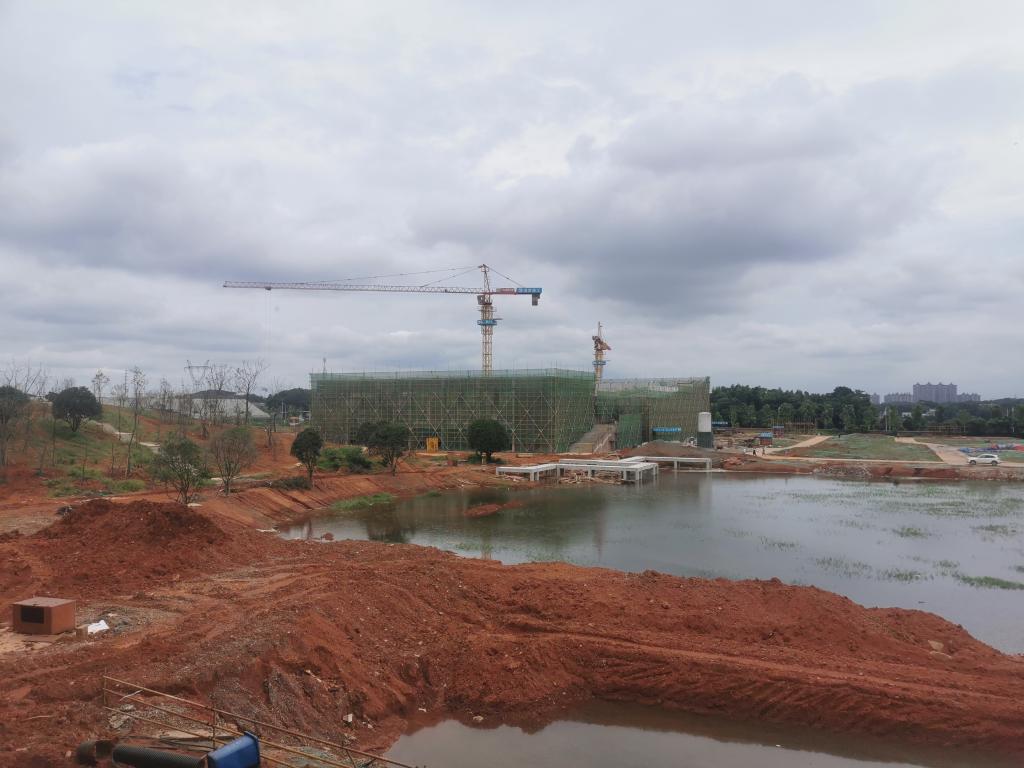

1、 现场施工
2、新校区相关会议
