新校区建设项目(一期)工作周报
(2022年6月20日—2022年7月3日)
本周主要完成事项
1、1#栋:地下室油漆墙面第一遍完成100%,图书馆完成4层第一遍天花油漆(吊顶未施工),完成图书馆4~5层天花主副龙骨,水磨石5层玻璃条面子完成50%;3层高晶板,铝方通龙骨完成70%;管井,水井,机房,腻子完成70%;1-5层卫生间给排水完成95%;1-5层蹲便器安装完成50%;1-5层喷淋、消火栓管道安装、试压完成80%;1-5层防排烟风管完成50%;空调多联机室内机(含铜管、冷凝水管、电源及控制线配管布线等)完成60%;1-5层新风风管完成60%;1-5层桥架完成50%;1-5层照明、插座、应急照明、消防报警配管穿线完成65%;1-5层配电箱、T接箱安装75%;1-5层电缆敷设完成20%;1-5层应急照明灯具、消防报警设备安装完成25%。
2、2#栋:外粉已完成80%,二层内粉完成40%;1-2层桥架安装完成25%,1-2层卫生间给排水50%。
3、3#栋:石膏板吊顶6-2层完成、一楼天花造型完成、木饰面打底完成、防潮防腐完成95%,腻子3-4层完成、二层补缝修边修角完成、天花二遍腻子完成80%,卫生间墙地砖完成6-3层、公卫回填完成50%,1-6层1米以上墙面二遍腻子完成。外墙验收通过,上三层颗粒砂浆完成30%,铝方通吊顶2-6层吊顶龙骨完成20%,水井,机房腻子完成70%。1-6层卫生间给排水支管完成100%;1-6层空调多联机室内机(含铜管、冷凝水管、电源及控制线配管布线等)完成95%;1-6层新风风管完成95%;1-6层照明、插座、应急照明、消防报警配管、穿线完成100%;1-6层配电箱、T接箱安装完成75%;1-6层应急照明设备、消防报警设备完成20%。
4、4#栋:1-5层水磨石粗磨完成,腻子头遍2-5层完成95%,1-5层窗框安装完成90%,外墙腻子完成60%,4-5层墙裙贴砖完成10%,百叶安装完成10%。1-5层卫生间蹲便器安装45%,1-5层配电箱安装完成55%。
5、6#栋:砌体已完成,1-2层二次配管完成25%,1-2层卫生间给排水支管安装完成20%。
6、7#栋:1-5层水磨石粗磨完成,腻子头遍2-5层完成95%,1-5层窗框安装95%,铝合金百叶完成30%,外墙腻子完成60%。1-5层卫生间蹲便器安装45%,1-5层配电箱安装完成55%。
7、9#栋:北栋水磨石:二、三层面层石子完成,四、五层粗细打磨完成60%;南栋水磨石:4-5层清理,垫层,五层铜条,玻璃条完成60%,北栋内墙油漆4-5层:二遍腻子完成85%,北栋内墙油漆1-3层:一层二遍腻子2-3层一遍腻子完成70%,南栋内墙油漆:1层天花二遍腻子完成,3-5层二遍腻子完成70%。外墙油漆:验收通过,炮楼,4-5层颗粒砂浆完成70%,泥工:公共卫生间北栋砌砖完成,南北栋回填找平完成70%,管井,水井,机房腻子完成80%。1-5层消火栓管道安装、试压完成100%,1-5层卫生间给排水完成100%;1-5层蹲便器安装100%。
8、10#栋:1-5层水磨石粗磨完成,腻子头遍2-5层完成,1-5层窗框安装完成,外墙腻子完成70%,铝合金百叶完成20%,4-5层墙裙贴砖完成10%。1-5层卫生间给排水完成100%;1-5层喷淋、消火栓管道安装、试压100%;地下室防排烟风管完成90%;1-5层照明、插座、应急照明、消防报警配管穿线完成90%;1-5层配电箱安装完成55%;1-5层电缆敷设15%;1-5层应急照明灯具、消防报警设备安装完成25%。
9、12#栋:内墙腻子:第二遍腻子整体完成20%,外墙颗粒砂浆:外墙第一遍腻子全部完成,窗框全部安装完成70%,防水完成二、三、四层,回填完成一层,二至八层走廊墙裙全部完成。消防安装:消火栓主管全部完成、喷淋二至四层全部完成,室外冷凝水管、灯线、室内排水完成60%、厕所给排水施工全部完成。
10、13#栋:屋面排水管道施工完成10%。
11、15#栋:内墙腻子:七、八层过道打磨、面漆施工完成;八层第一遍腻子全部完成,二、三、四层第二遍腻子完成,外墙颗粒砂浆:四至八层第二遍腻子全部完成,窗户:窗框全部安装完成50%,气凝胶保温:完成二、三层(完成施工准备工作)防水完成二、三、四层,回填完成一层完成70%,二至八层走廊墙裙完成60%。消防安装:消火栓主管全部完成、四至六层喷淋完成80%,室外冷凝水管、灯线、室内排水完成60%、厕所给排水施工全部完成。
12、16#栋:外墙颗粒砂浆:颗粒砂浆第二遍腻子完成20%。消防安装:消火栓安装完成15%(已完成)排水:完成屋面排水管道施工。
13、17#栋:内墙腻子:一至五层第二遍腻子完成,外墙颗粒砂浆:第二遍腻子完成80%,窗户:窗框安装完成四层,气凝胶保温:完成二、三层(完成准备工作)。室外冷凝水管、灯线、室内排水完成60%、二至五层厕所给排水施工完成。
14、19#栋:内墙腻子:面漆施工施工准备已完成,外墙颗粒砂浆:第二遍腻子全部完成,气凝胶保温:完成四、五层(完成准备工作)内墙裙全部完成。室外冷凝水管、灯线、室内排水完成60%、厕所给排水施工全部完成。
15、室外工程:完成北向围墙砌筑并抹灰、完成保留山体全部种植、完成室外球基层平整。
本周要闻
1.6月21日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。
2.6月26日,副院长王虎成前往长沙幼儿师范高等专科学校新校区考察,新建办负责人及相关工作人员陪同。
3.6月28日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。
本周施工现场记录

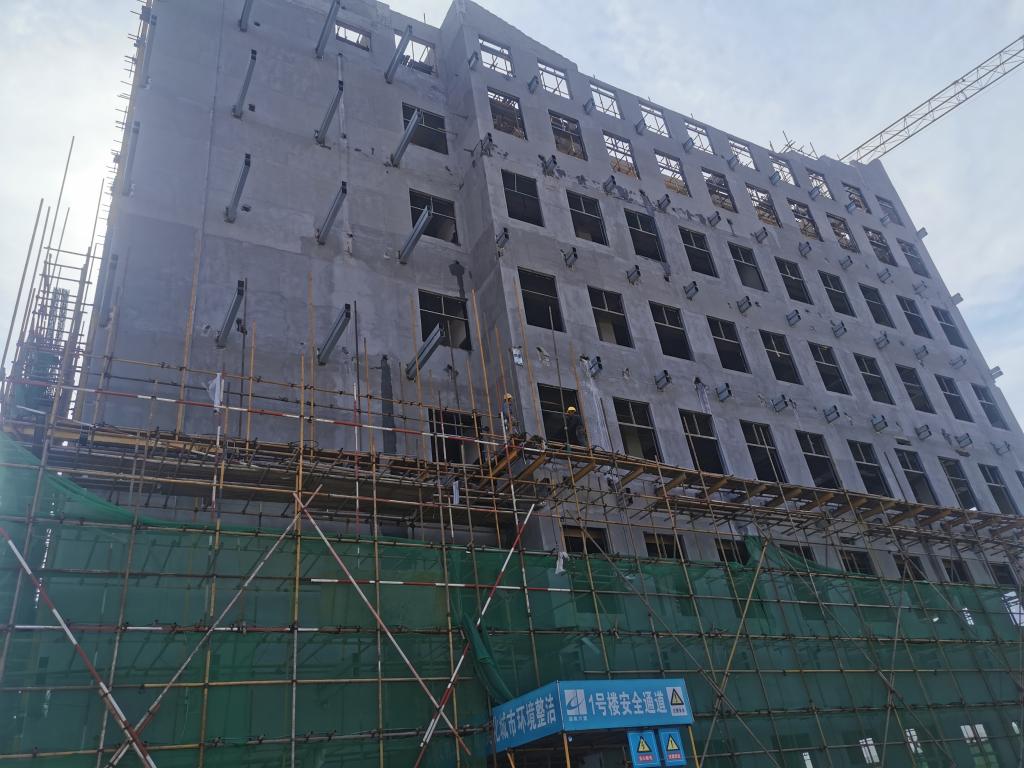

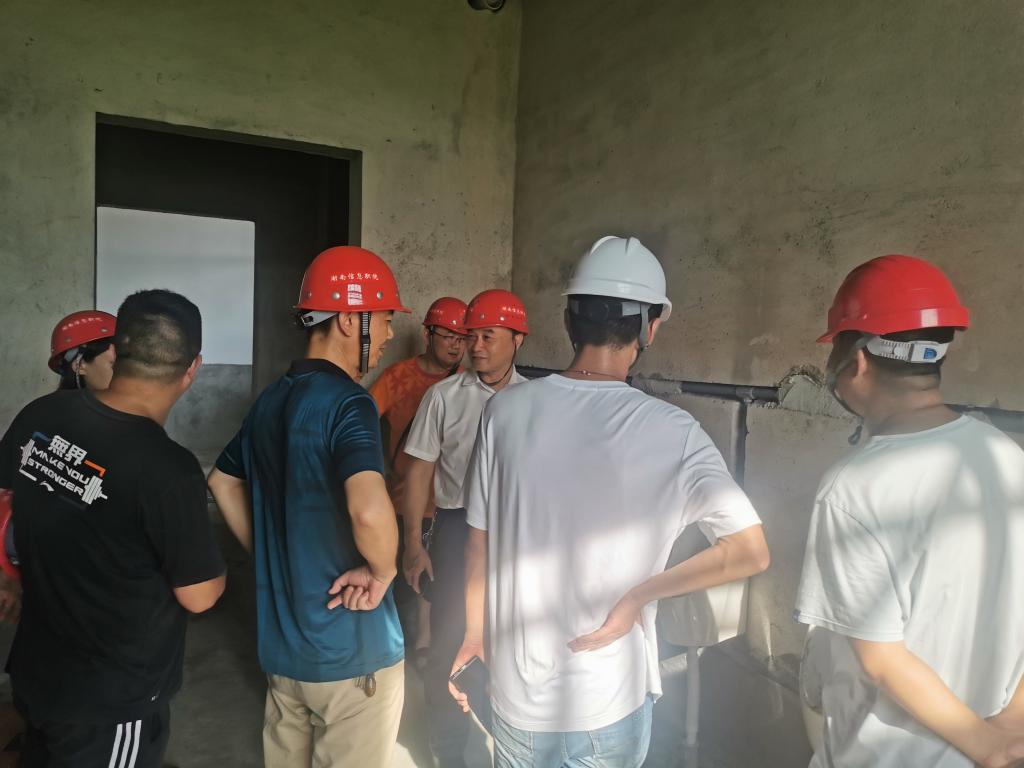

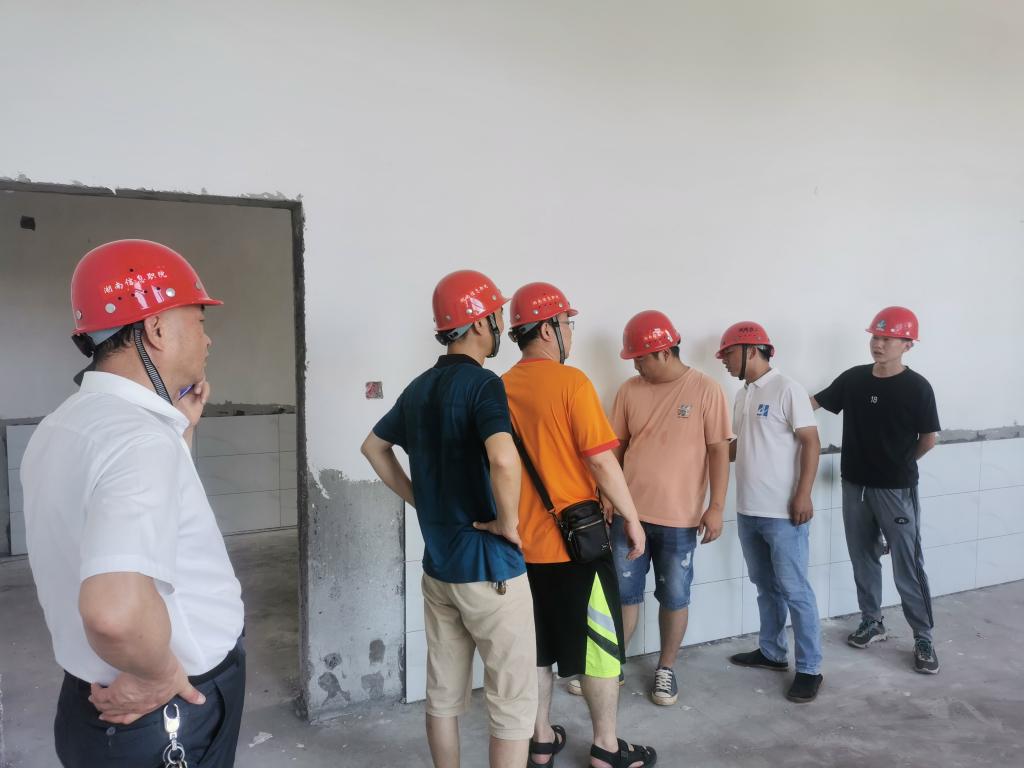

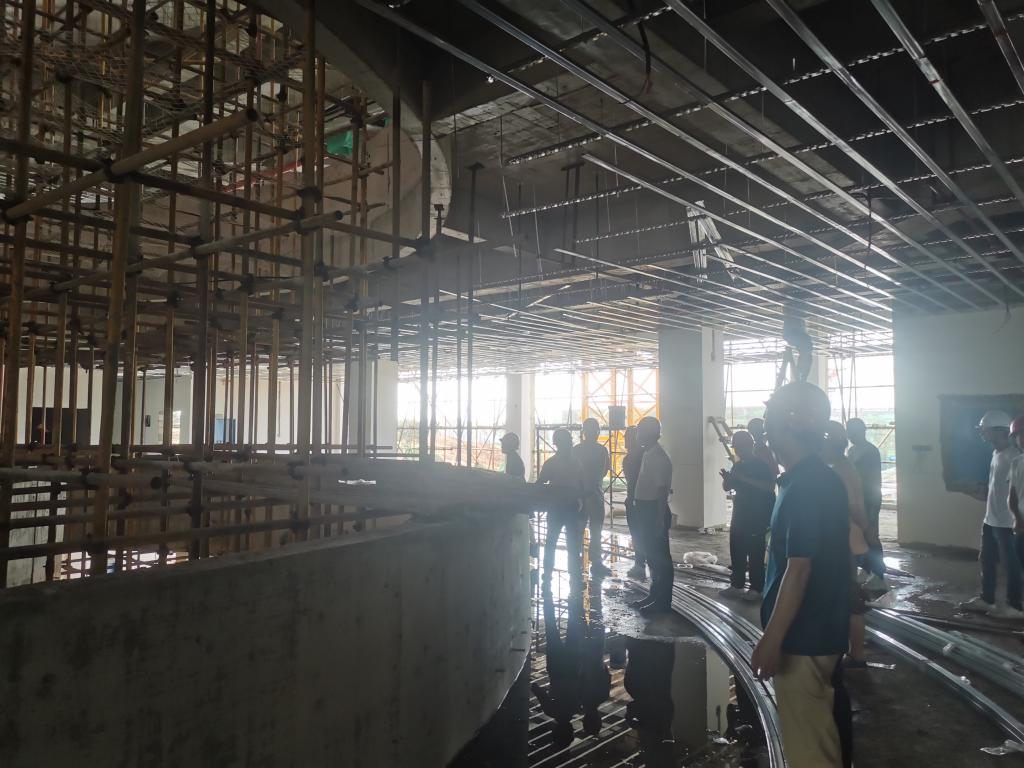

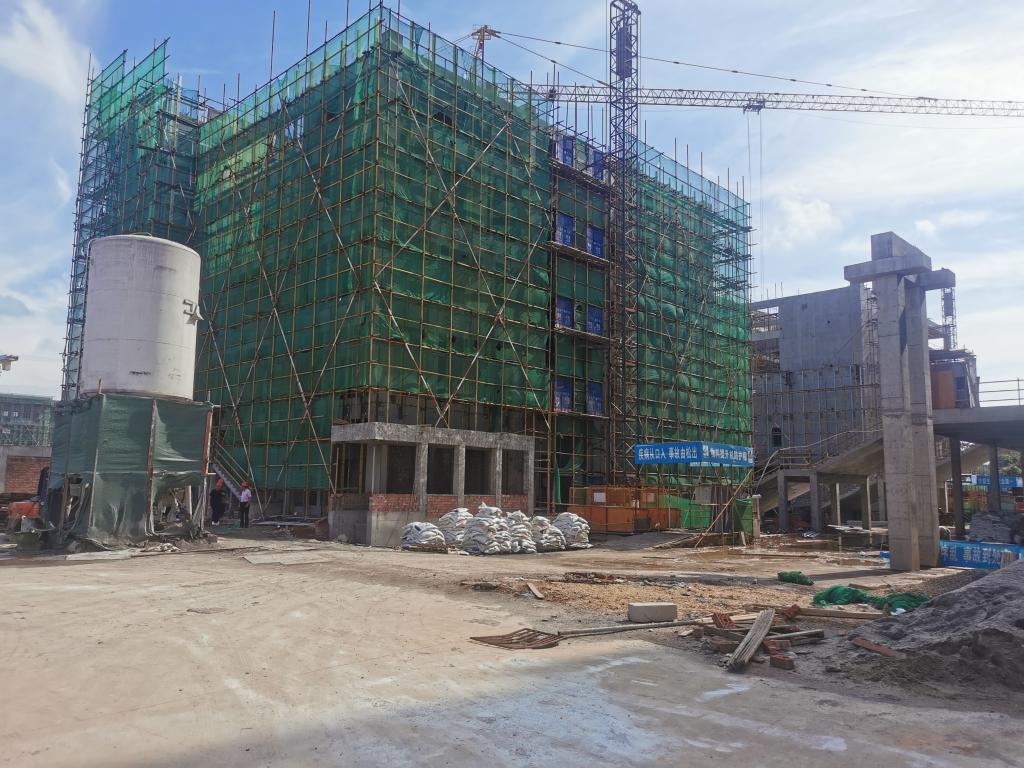

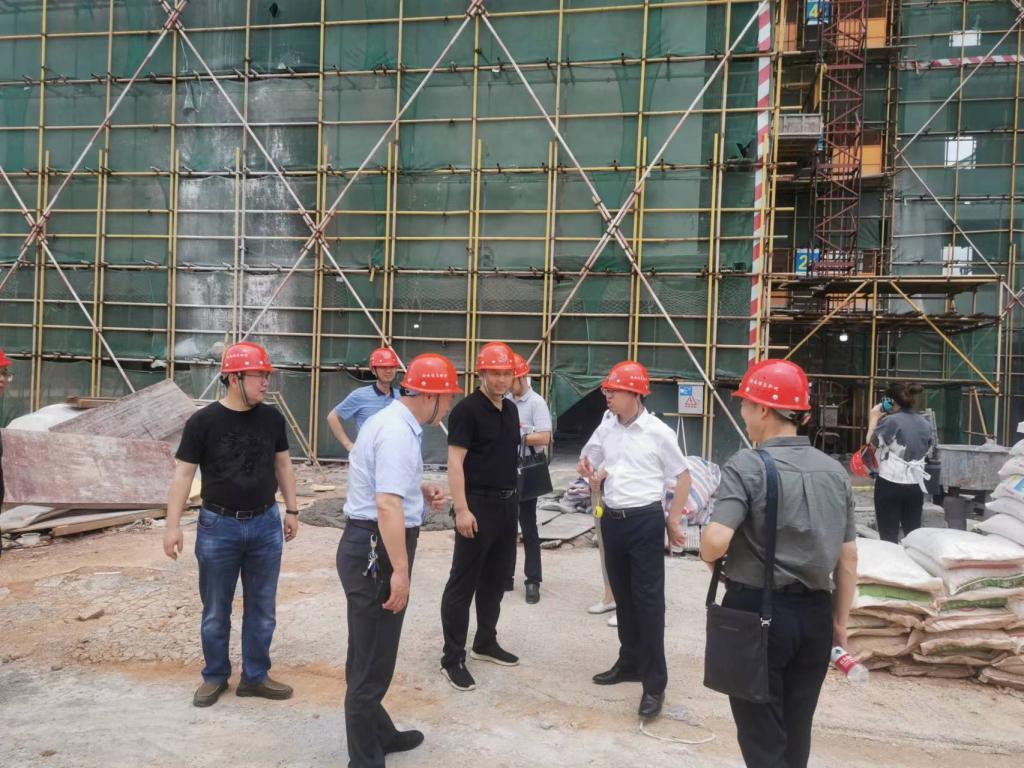

1. 现场施工
![](/__local/1/00/BC/144AB5E2BB5DFDB80E809897CDD_CA5F08E2_12A58.jpg)
![](/__local/4/76/69/069E8E81DE00F106B848919C42C_E58E4598_10DF1.jpg)
![](/__local/5/16/F8/314563B0A4D0466BCD46FE8BA36_B032D581_2243E.jpg)
![](/__local/5/11/47/5C41E3421AD897B39ACAFE030F2_B94C0B8D_1140F.jpg)
![](/__local/E/A8/77/5B78E16C16BB421D73A66CA06EF_E1CDA020_10602.jpg)
![](/__local/8/E8/94/70924D909EA1999933C0ED2256A_70971027_1B28E.jpg)
![](/__local/9/D4/9D/D9892B39A5B860DC93D301421D0_E160F7E7_1C3A4.jpg)
![](/__local/6/A4/2A/988AF04EE04C0C120EAB43FD890_D052884F_220E1.jpg)
![](/__local/8/04/70/9E6B049EFC1548D7133D0AB5DB1_0F317444_1C8BA.jpg)
2. 长沙幼儿师范高等专科学校新校区考察
![](/__local/D/CA/86/20D457F69A4EF5B2A14AAD4B1BB_70AFCC34_1BD39.jpg)
![](/__local/9/B3/1A/C900EF4CDEDEF65E07AEA85FBA7_3FBA8D39_178D9.jpg)
