新校区建设项目(一期)工作月报
(2022年8月、9月)
主要完成事项
新校区建设2022年8月进展
1.完成3#、4#、7#、9#、10#外墙施工,并顺利拆除外架;完成9#、10#钢结构屋面龙骨施工,目前正在2#、6#钢结构屋面龙骨施工;完成1#玻璃幕墙、格栅龙骨施工,2#外立面铝镁锰板龙骨施工,目前正在进行1#玻璃幕墙玻璃安装及格栅安装。
2.确定室内装饰方案并启动施工,目前1#、2#、3#、4#、7#、9#、10#完成50%室内装饰工程。
3.确定室外强电工程方案,并于8月底达到送电要求;完成弱电开标,待与信息中心完成对接后再进场;确定电信通信施工方案并启动施工。
4.确定室外工程整体规划设计,8月26日召开室外工程技术交底对接会,并启动室外工程施工。
5.完成家具、设备采购询价,依据询价结果对项目划分标段,并挂网招标,目前在开标阶段。
6.确定北大门设计方案,向市政府递交申请,市政府签批至市发改,目前正在回复中;同时向望城区提请变更手续办理,目前公示、总图变更批复已完成,正在进行核指、核面。
新校区建设2022年9月进展
1.完成12#、15#、17#、13#、16#外墙施工,并顺利拆除外架;完成2#、6#钢结构屋面龙骨施工;已完成1#玻璃幕墙玻璃安装及格栅安装。

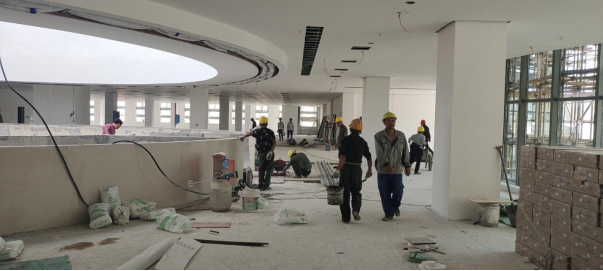

2.各楼栋正在室内精装修施工,目前1#、2#、3#、4#、7#、9#、10#完成70%室内装饰工程。
3.确定室外强电工程方案,并于8月底达到送电要求;完成弱电开标,待与信息中心完成对接后再进场;确定电信通信施工方案并启动施工。
4.完成家具、设备采购挂网招标,目前与教育投和各中标公司对接,确定计划铺排和学院需求。
5.北大门设计方案市政府已审批完成;同时望城区变更手续办理,目前核指、核面已完成,正在进行人防变更。
9月要闻
1.8月29日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室相关人员参加会议。
2.9月5日,学院召开新校区建设项目调度会,党委书记贺代贵、院长陈剑旄、副院长王虎成、朱焕桃、余求根出席会议,望城区人民政府、长沙市公共工程建设中心、长沙市产业投资集团有限公司、湖南省第六工程有限公司及学院相关部门负责人参加会议。
3.9月6日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室相关人员参加会议。
4.9月7日,副院长王虎成代表学院出席新校区室外工程优化及造价控制会,长沙市公共工程建设中心、EPC总承包单位及新建办负责人参加会议。
5.9月14日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室相关人员参加会议。

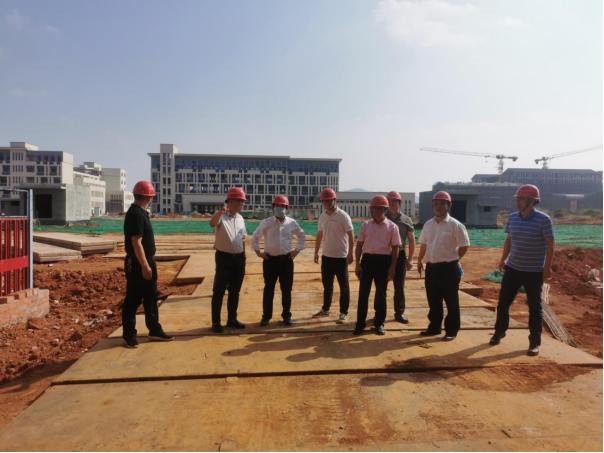

6.9月15日,学院党委书记贺代贵,副院长王虎成、余求根,纪委书记姚庆武前往新校区建设项目(一期)现场调研,新建办负责人陪同。
7.9月16日,学院组织召开新校区单体空调、体育馆新风系统及体育设施供应商洽谈会,副院长王虎成出席会议,新校区建设办公室、基础课部负责人与相关人员参加会议。
8.9月19日,学院组织召开新校区验收方案讨论会,副院长王虎成、纪委书记姚庆武出席会议,党政办、纪检处、审计处、新建办、资产处负责人与相关人员参加会议。
9.9月23日,学院副院长王虎成、刘志红、余求根带队,新建办、筹设办、图书馆负责人在市公建中心项目组组长胡新亮和省六建项目经理刘训的陪同下,对新校区展开专项安全排查。
10.9月26日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室相关人员参加会议。
11.9月26日,学院组织召开新校区验收方案讨论、会审会,院长陈剑旄、副院长王虎成出席会议,党政办、纪检处、审计处、新建办、资产处、后勤处、教学处、基础课部、图书馆、信息中心、学工处、团委负责人与相关人员参加会议。
施工现场记录

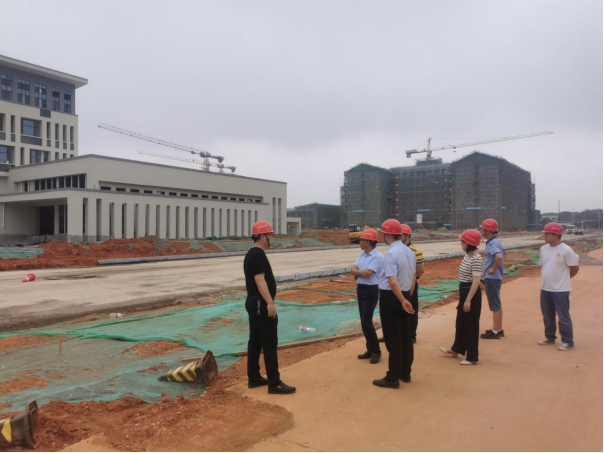

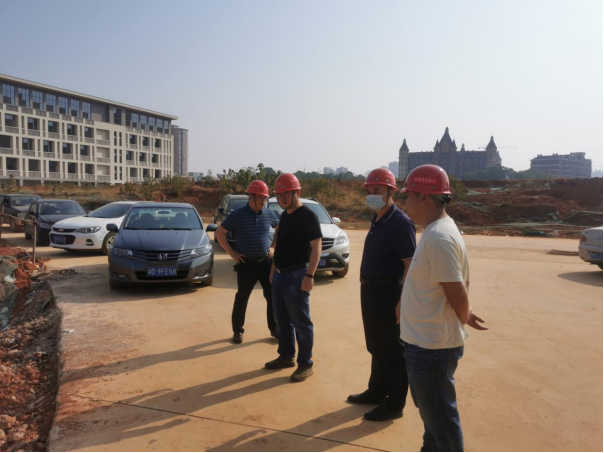

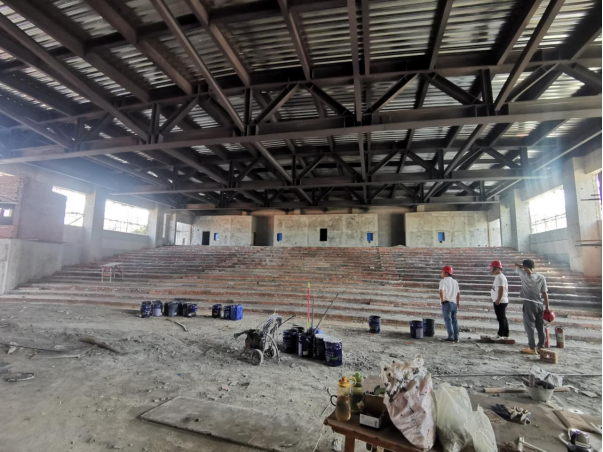

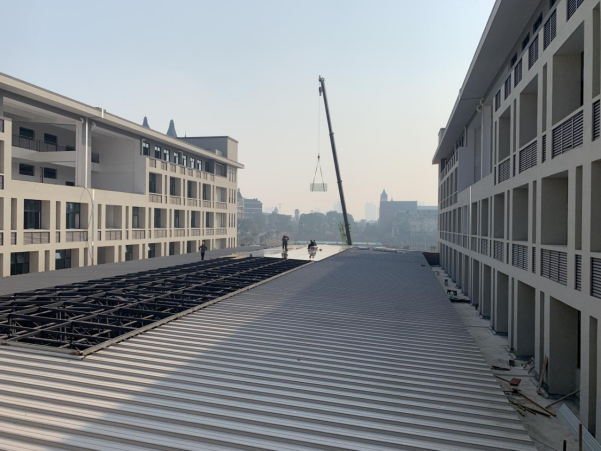

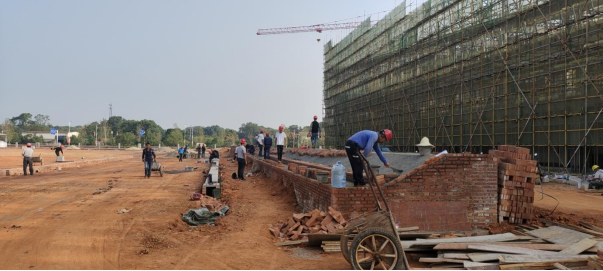

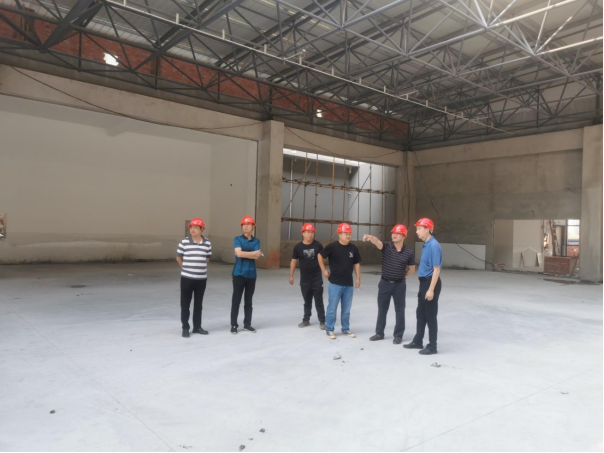

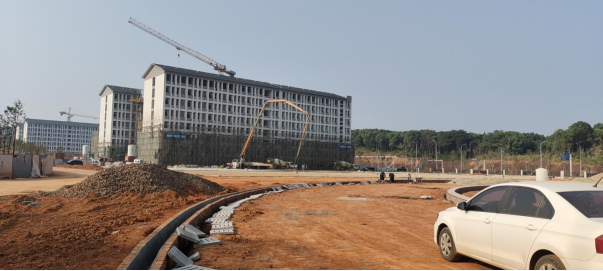

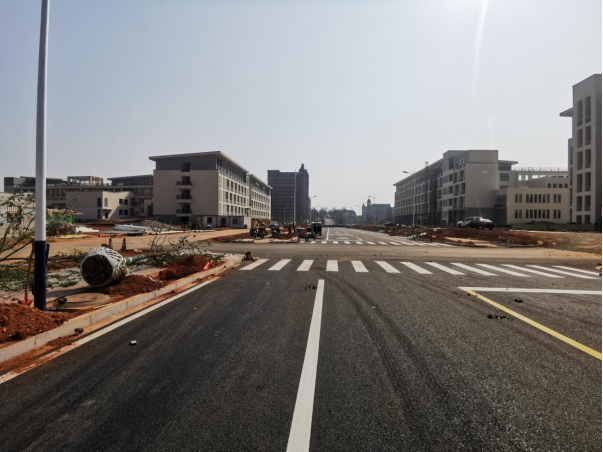

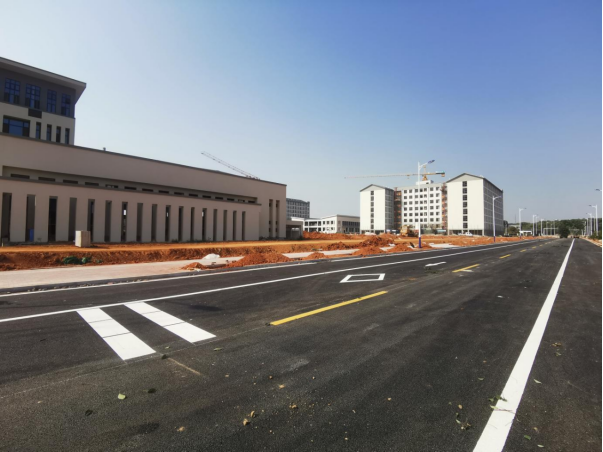

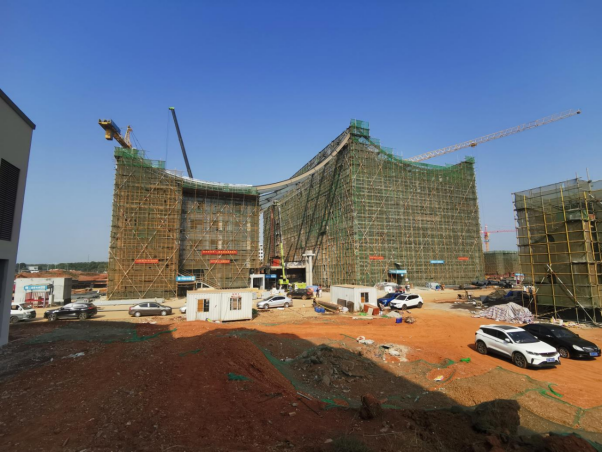

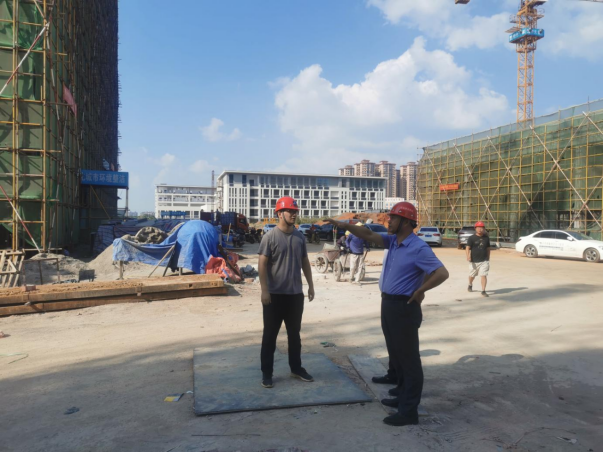

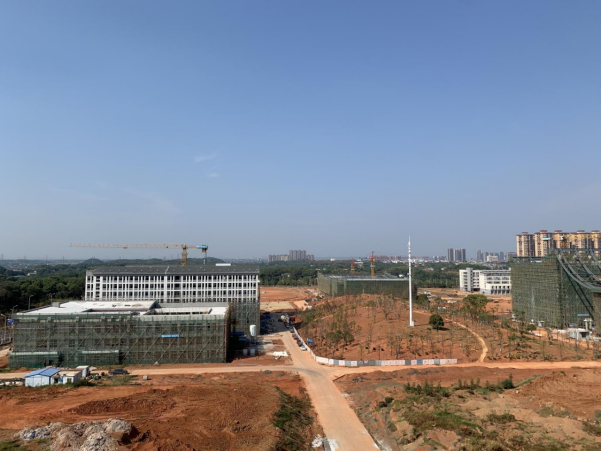

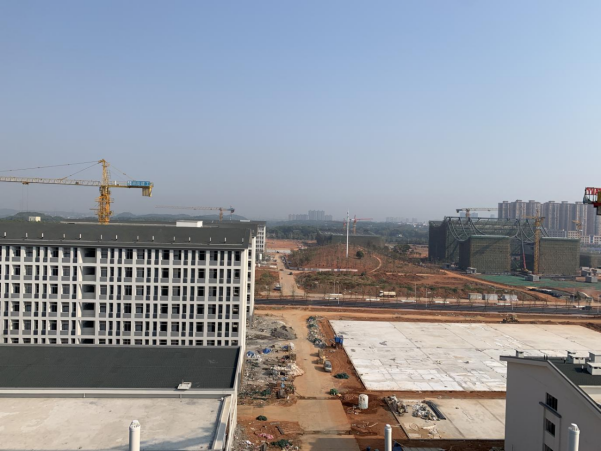

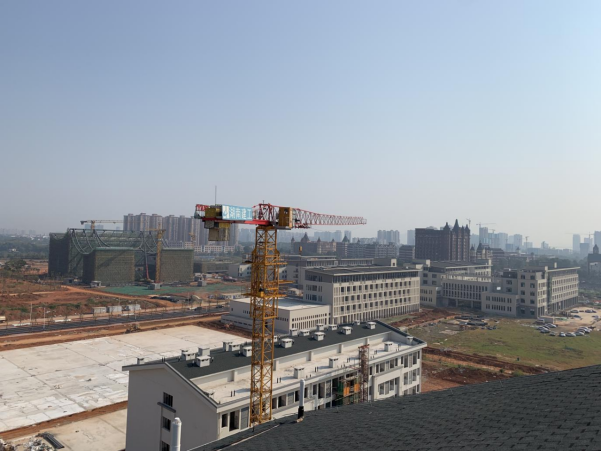

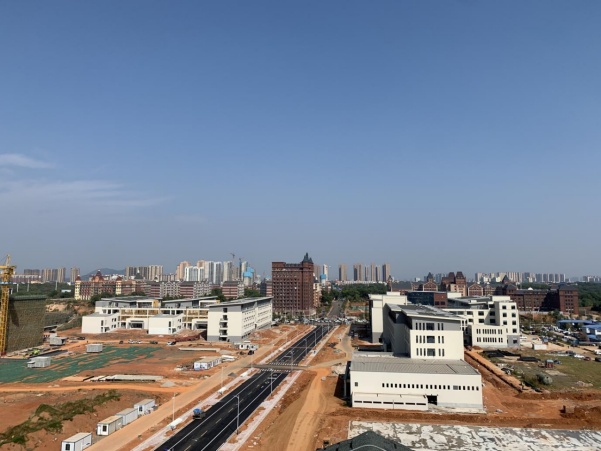

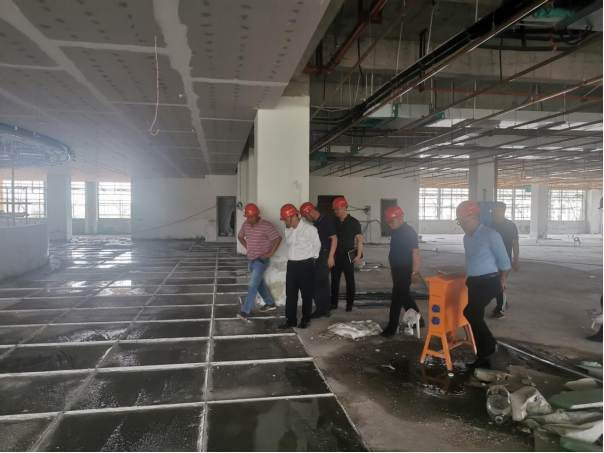

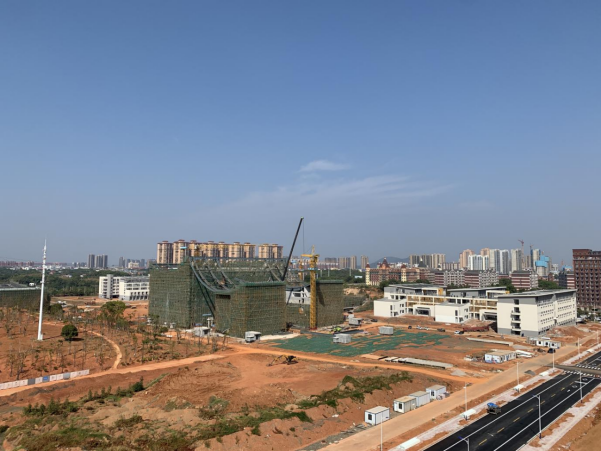

1. 现场施工
