新校区建设项目(一期)工作周报
(2021年12月27日—2022年1月9日)
上周主要完成事项
1. 1#栋:三,四区机房层浇筑,地下室八区顶板浇筑,图书馆机房层支模架模板完成,一层二次结构反坎浇筑;(钢筋、木工、塔司、管理人员共计:180人)
2. 2#栋:一区、二区基础梁浇筑。(小挖机2台、大挖机3台、钢筋工、木工、杂工、管理人员共计:80人)
3. 3#栋:完成屋顶炮楼砼浇捣,一层砌体完成70%,二丶三层反坎完戍。五层模板拆、清理完成。(钢筋工、木工、杂工、塔司、管理人员共计:80人)
4. 4#栋:三层及以下砌体完成,四层外墙砌体完成,内墙完成50%。五层外墙砌体完成50%。(钢筋工、木工、塔司、管理人员共计:55人)
5. 6#栋:1到7轴垫层浇捣,基础钢筋绑扎。7到10轴标高3.6米梁及斜板浇捣。(2台大挖、4台小挖、杂工、泥工、管理人员共计:70人)
6. 7#栋:北栋西边3~7交1/M~V轴二层柱三层梁板浇筑砼,东边8~15交Q~V轴二层砌体完成。中栋三层柱四层梁板砼浇筑完成,8~15交1/M~G轴四层砌体完成。南栋8~15交1/D~A轴四层砌体完成。(1台大挖、2台小挖,杂工、泥工、钢筋工、塔司、管理人员共计:100人)
7. 9#栋:1区绑扎屋面板梁钢筋、2区起屋面板支模架、3区起屋面板支模架、4区绑扎5层板梁板钢筋、5区起4层板支模架。(1台大挖、4台小挖,杂工、木工、钢筋工、管理人员共计:90人)
8. 10#栋:四层砌体完成、五层拆模完成。(钢筋工、木工、架子工、塔司、管理人员共计:60人)
9. 12#栋:主体封顶;四层砌体施工完成,二层轻质隔墙完成60%。(泥工、钢筋工、木工、塔司、管理人员共计:55人)
10. 13#栋:主体封顶;一层砌体施工。(泥工、钢筋工、木工、塔司、管理人员共计:30人)
11. 15#栋:斜屋面支模架搭设;四层砌体施工完成50%;二层轻质隔墙完成60%。(泥工、钢筋工、木工、塔司、管理人员共计:65人)
12. 16#栋:二层砌体施工;屋面找平,防水施工。(泥工、钢筋工、木工、塔司、管理人员共计:20人)
13. 17#栋:8F(28.8)标高浇捣混凝土;三层砌体施工完成50%;二层轻质隔墙完成60%。(泥工、钢筋工、木工、塔司、管理人员共计:55人)
14. 19#栋:四层砌体施工;五层砌体完成60%;屋面找平。(泥工、钢筋工、木工、塔司、管理人员共计:28人)
15. 20#栋:基础回填、地面硬化。(泥工、钢筋工、木工、塔司、管理人员共计:12人)
本周主要工作计划
一、土建工程
1.1#栋:地下室七区顶板浇筑,图书馆机房层砼浇筑,一层砌体完成80%、二层砌体完成40%。
2.2#栋:三、四区基础梁浇筑;一、二区一层垫层浇筑。
2.3#栋:四、五层返坎完戍。一、二层砌体完成、三层完成40%砌体。
3.4#栋:砌体完成所有的95%。
4.6#栋:1到3轴整平,地面硬化,3到7轴基础钢筋绑扎,装模,浇捣混凝土,7到10轴标高3.6米梁及斜板浇捣。
5.7#栋:北栋西边3~7交1/M~V轴三层柱四层梁板浇筑砼,东边8~15交Q~V轴三层砌体完成。
中栋3~7交1/M~1/D四层柱五层梁板砼浇筑完成,8~15交1/M~G轴五层砌体完成。
南栋8~15交1/D~A轴五层砌体完成。1~7轴屋面砼浇筑完成。
6.9#栋:三区五层板、四区五层板、一区屋面板、二区屋面板、五区四层板浇筑。
7.10#栋:四层砌体完成。
8.12#栋:五层砌体施工完成,二层轻质隔墙完成60%。
9.13#栋:一层砌体施工。
10.15#栋:主体封顶;五层砌体施工完成50%;二层轻质隔墙完成60%。
11.16#栋:二层砌体施工;屋面找平,防水施工。
12.17#栋:斜屋面支模架搭设;四层砌体施工完成50%;二层轻质隔墙完成60%。
13.19#栋:砌体完成;屋面找平。
14.20#栋:基础回填、地面硬化。
15.21#栋:完成屋顶支模。
16.22#栋:基础绑扎钢筋。
二:质量、安全举措
1.对外架未跟上进度情况进行巡查,如未及时进行跟进,将予以处罚。
2.对现场安全文明整改情况保持,对破损及缺失的地方及时进行恢复。
3.继续对现场拆完模板楼层内临边,洞口,楼梯防护进行巡查。
4.对现场卸料平台进行定期检查,防止高处坠物风险。
5.对砌体结构进场人员进行技术交底。
本周要闻
1.12月30日,学院召开新校区园林绿化、管沟对接会,副院长王虎成出席会议,设计院工作人员,新建办人员参加会议。
2.1月5日,学院召开新校区节能减排、外墙色彩汇报会,院长陈剑旄、副院长王虎成出席会议,设计院工作人员,党政办、新建办负责人参加会议。
3.1月7日,学院召开新校区节能减排、外墙色彩汇报会,党委书记贺代贵、院长陈剑旄、副院长王虎成出席会议,党政办、新建办负责人参加会议。
本周施工现场记录

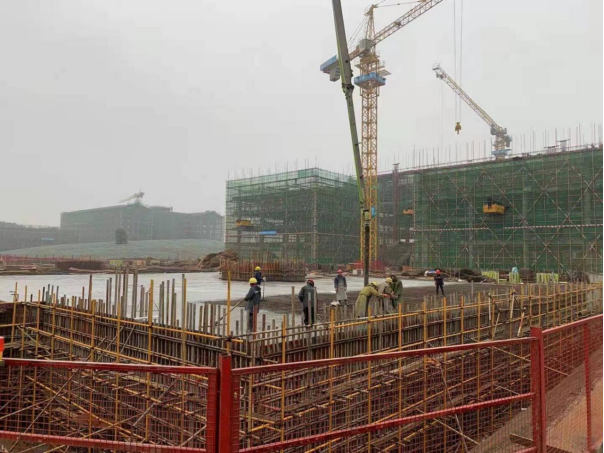

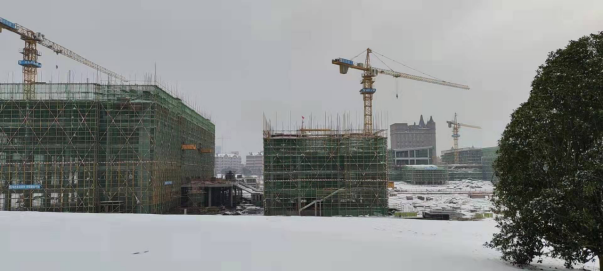

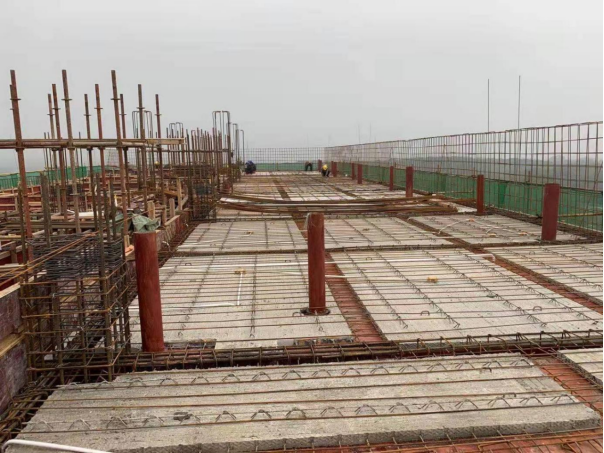

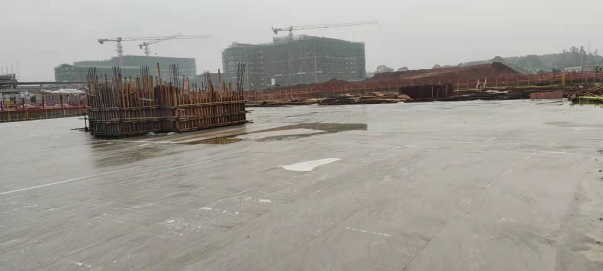

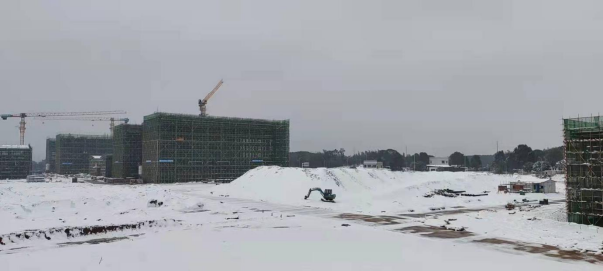

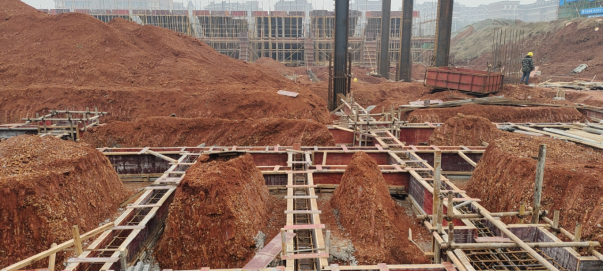

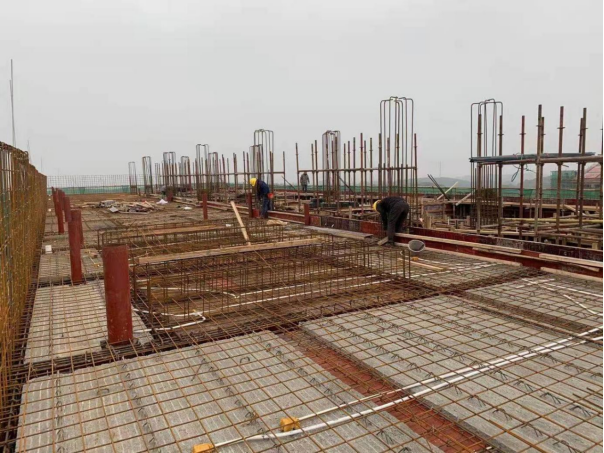

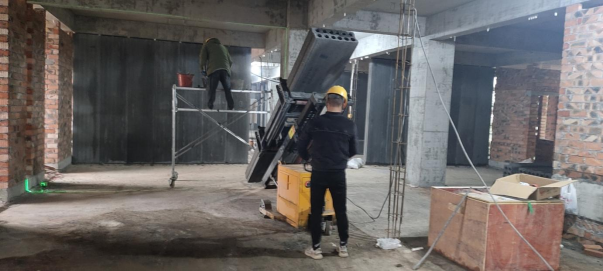

1.现场施工

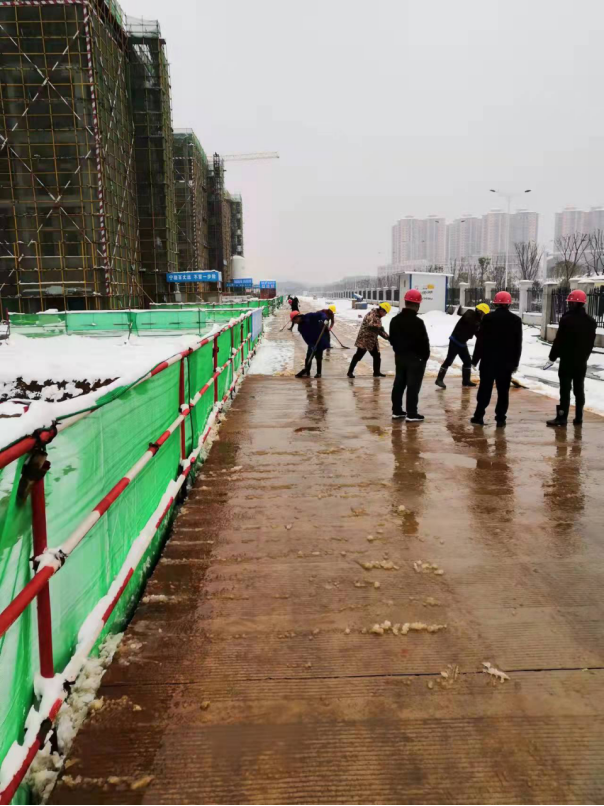

2.新校区园林绿化、室外管网对接会

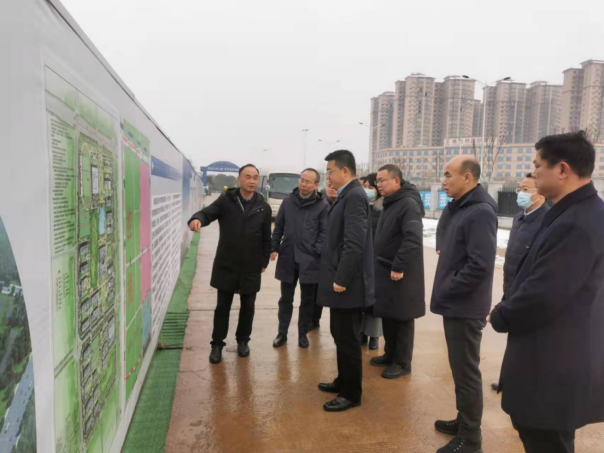

3.长沙市委副书记、市长、湖南湘江新区党工委书记郑建新,副市长周志凯一行对新校区建设项目进行实地调研。
4.望城区委副书记、区长孔令强一行对新校区建设项目进行实地调研。
